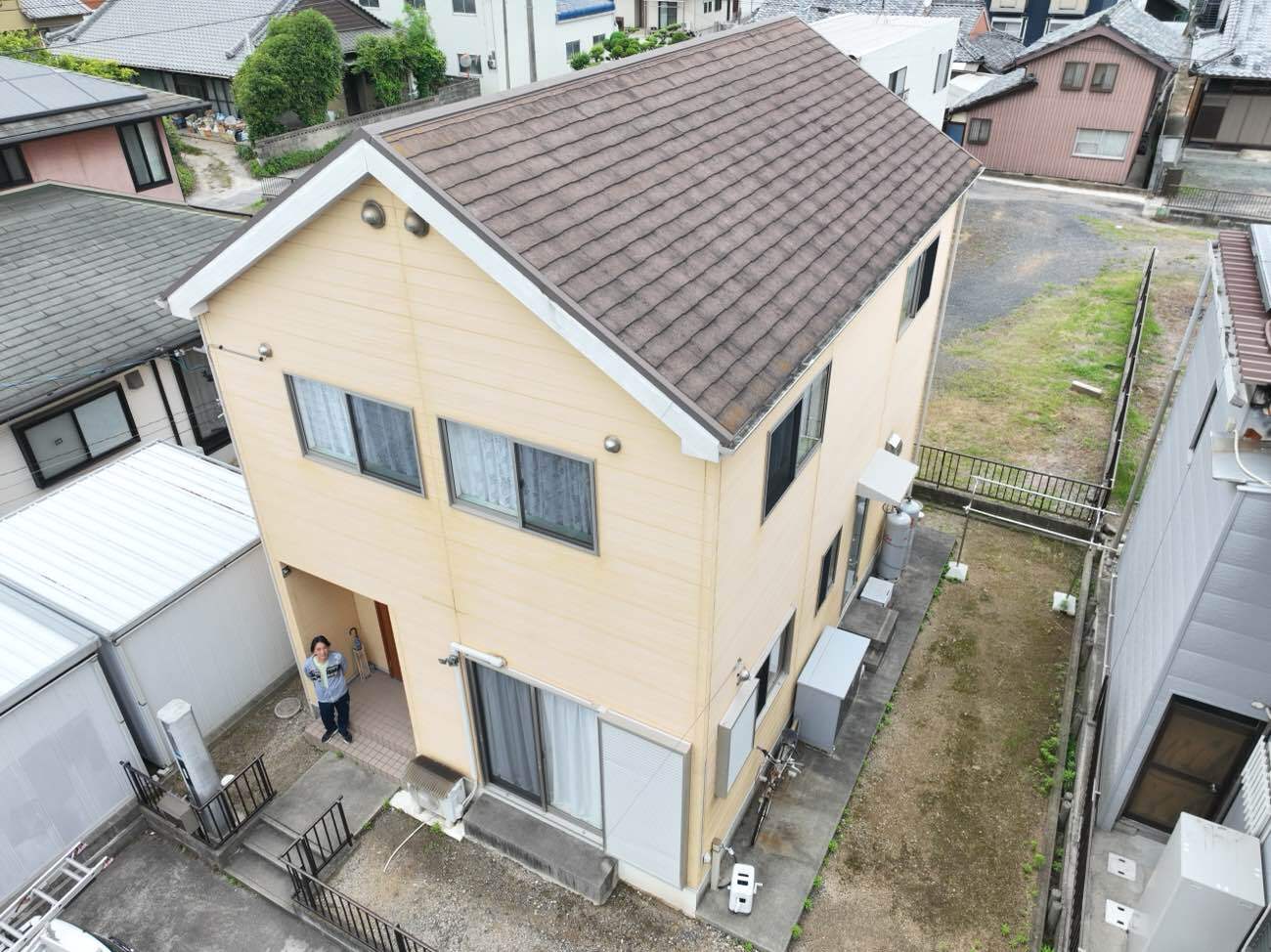

『屋根・外壁改修工事・デクラ屋根システムエコル ティーク』鈴鹿市住吉 Y様

工事前

工事後

①足場を組み立てました。

②既存の屋根の砂やほこり等を除去する為、高圧洗浄で屋根を洗浄していきます。

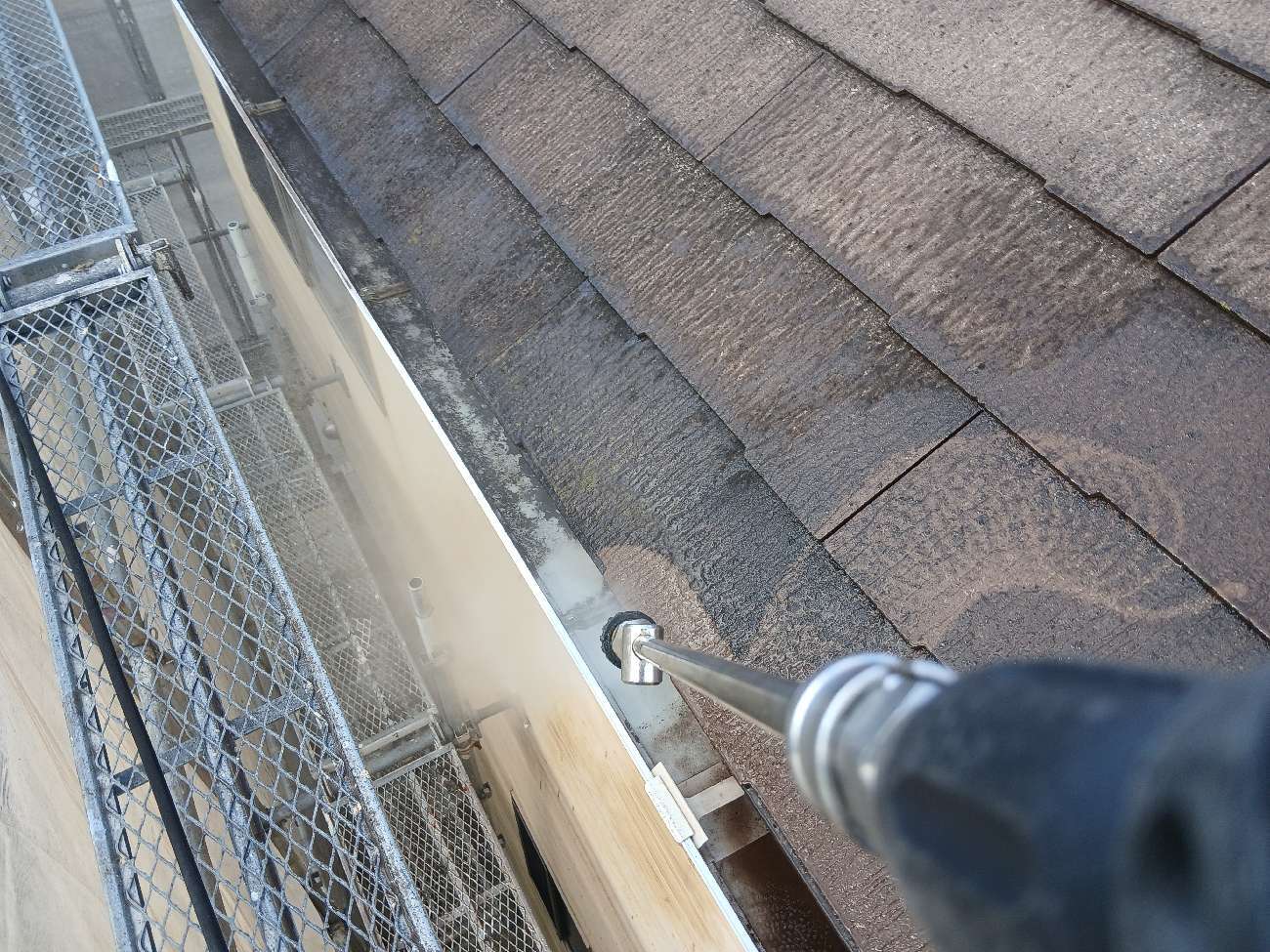

③軒先(屋根の先端部)・雨樋も綺麗に洗浄していきます。

④軒先に捨て水切り(屋根の雨水を雨樋へ誘導し、屋根の下への雨水侵入を防ぐ)を施工していきます。

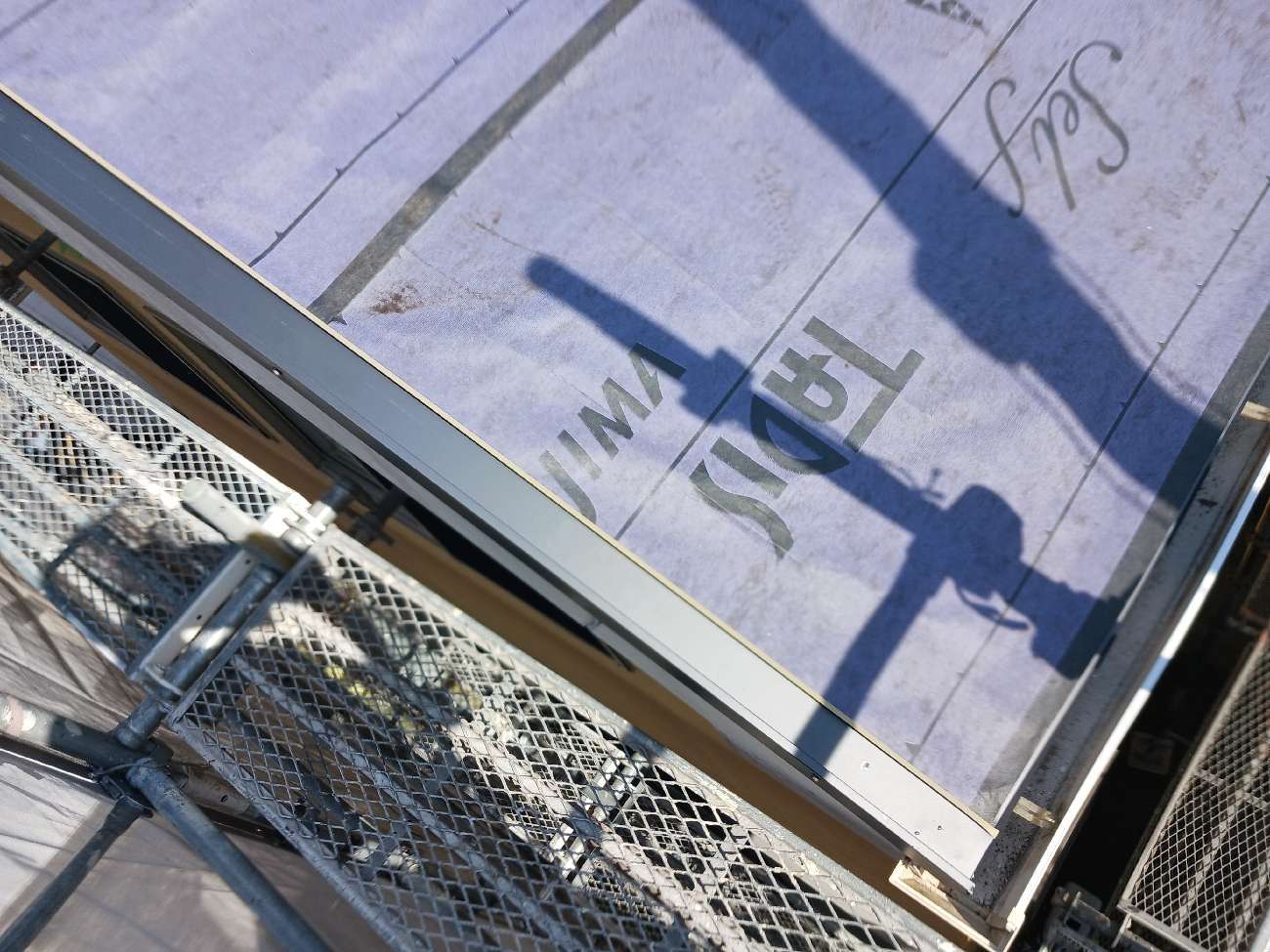

⑤屋根の防水シートには【粘着ルーフィング】を使用します。
裏面の粘着層が下地や釘穴まわりにしっかり密着することで、防水性能を高め、浸水リスクを軽減します。

⑥防水シートを貼っていく過程です。

⑦ケラバ水切り(屋根の端部から侵入しようとする雨水をシャットアウトし屋根内部への侵入を防ぎ、外壁へ水を伝わせないようにする)を施工しました。

⑧軒先から屋根を葺いていきます。

今回使用した屋根材はデクラ屋根システムエコル ティークです。

⑨既存の貫板を解体していきます。

⑩屋根部分の熱気や湿気を外へ逃がすため、棟部分に換気口を施工しました。

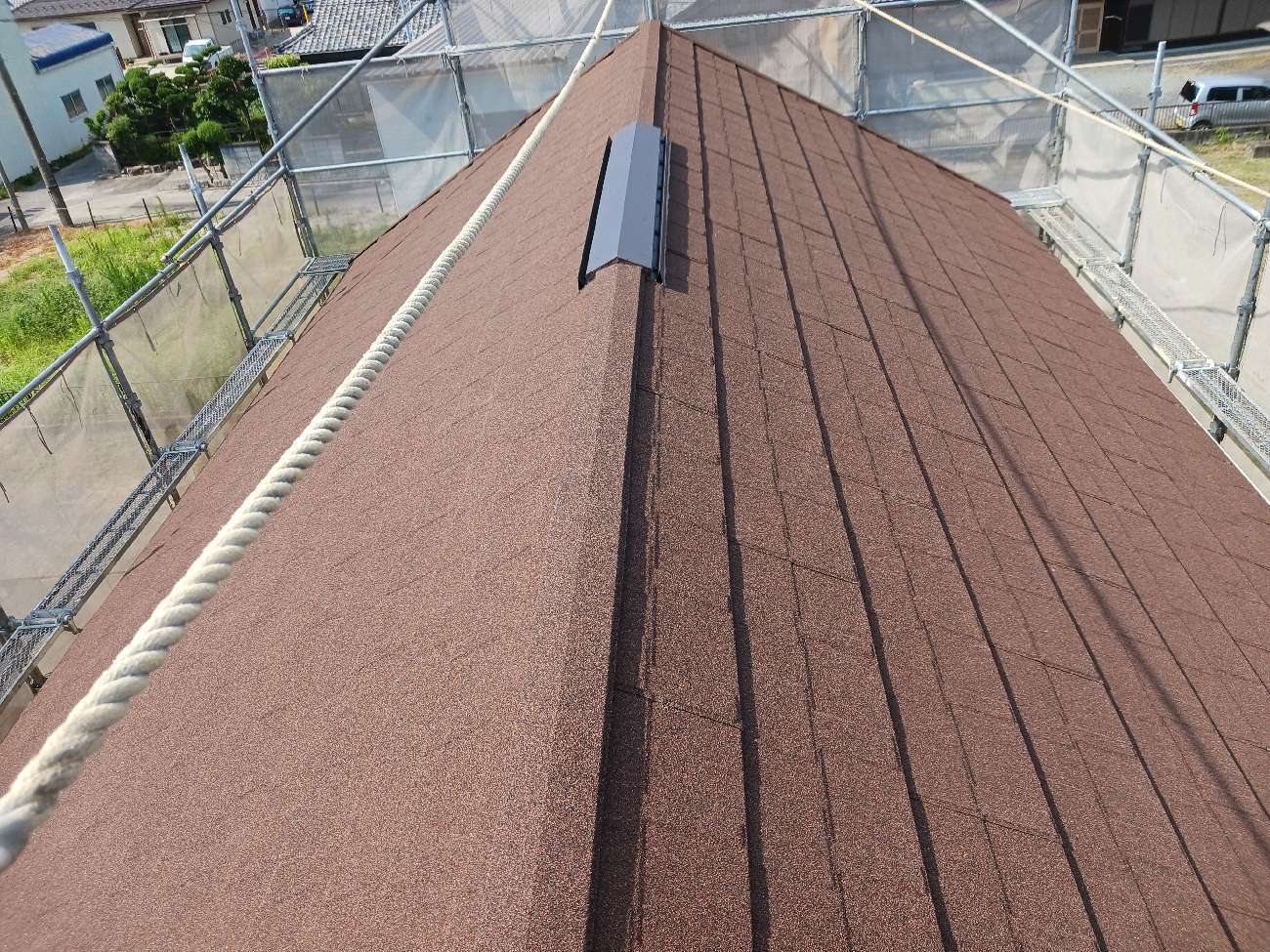

⑪棟下地を施工し、棟包みを取り付けました。

⑫高換気swingを取り付けました。

⑬コーキングを充填する箇所にマスキングテープを貼り、コーキングを充填していきます。

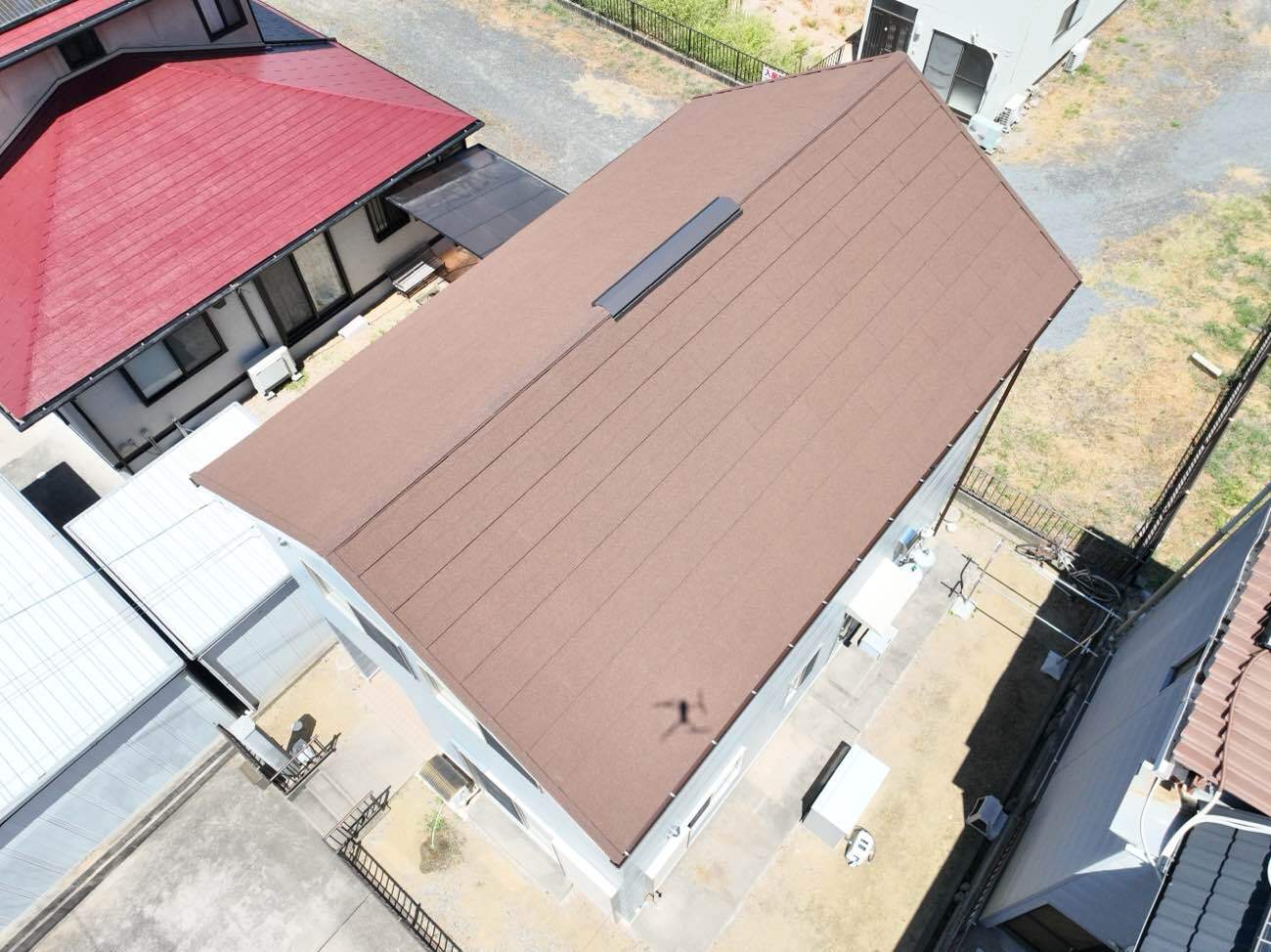

⑭屋根カバーが完成しました。

⑮損傷部分を解体していきます。

⑯解体しました。

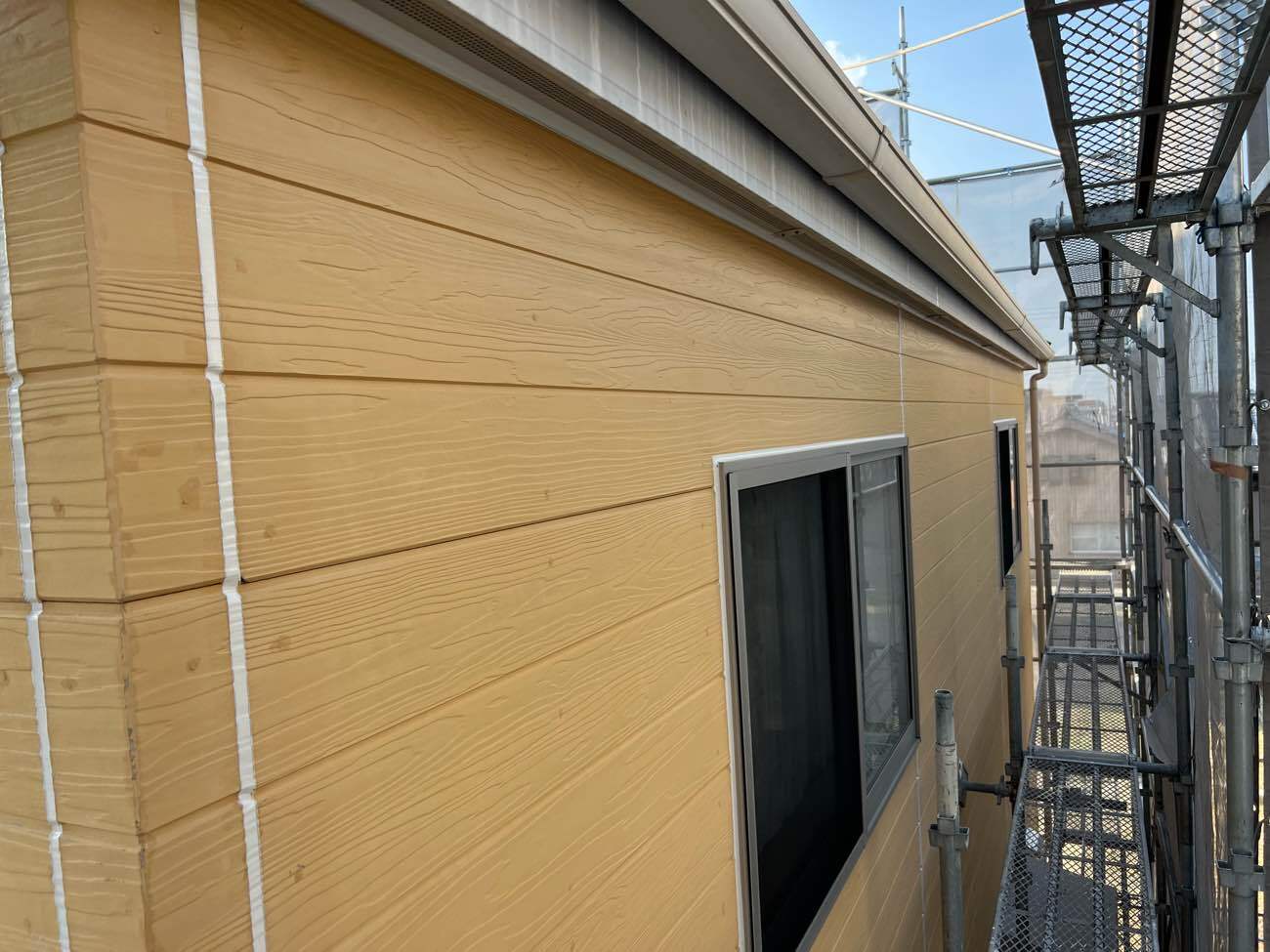

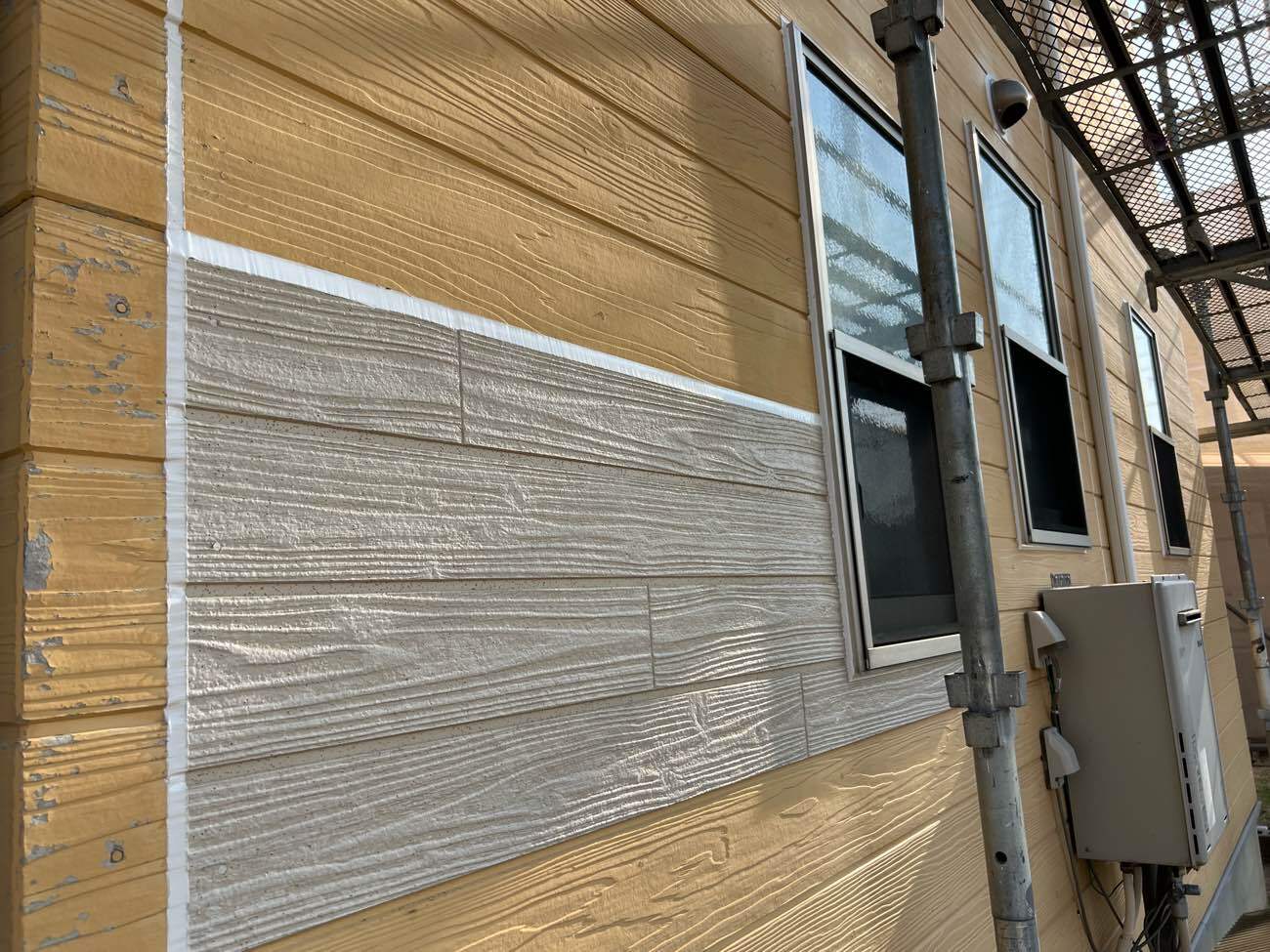

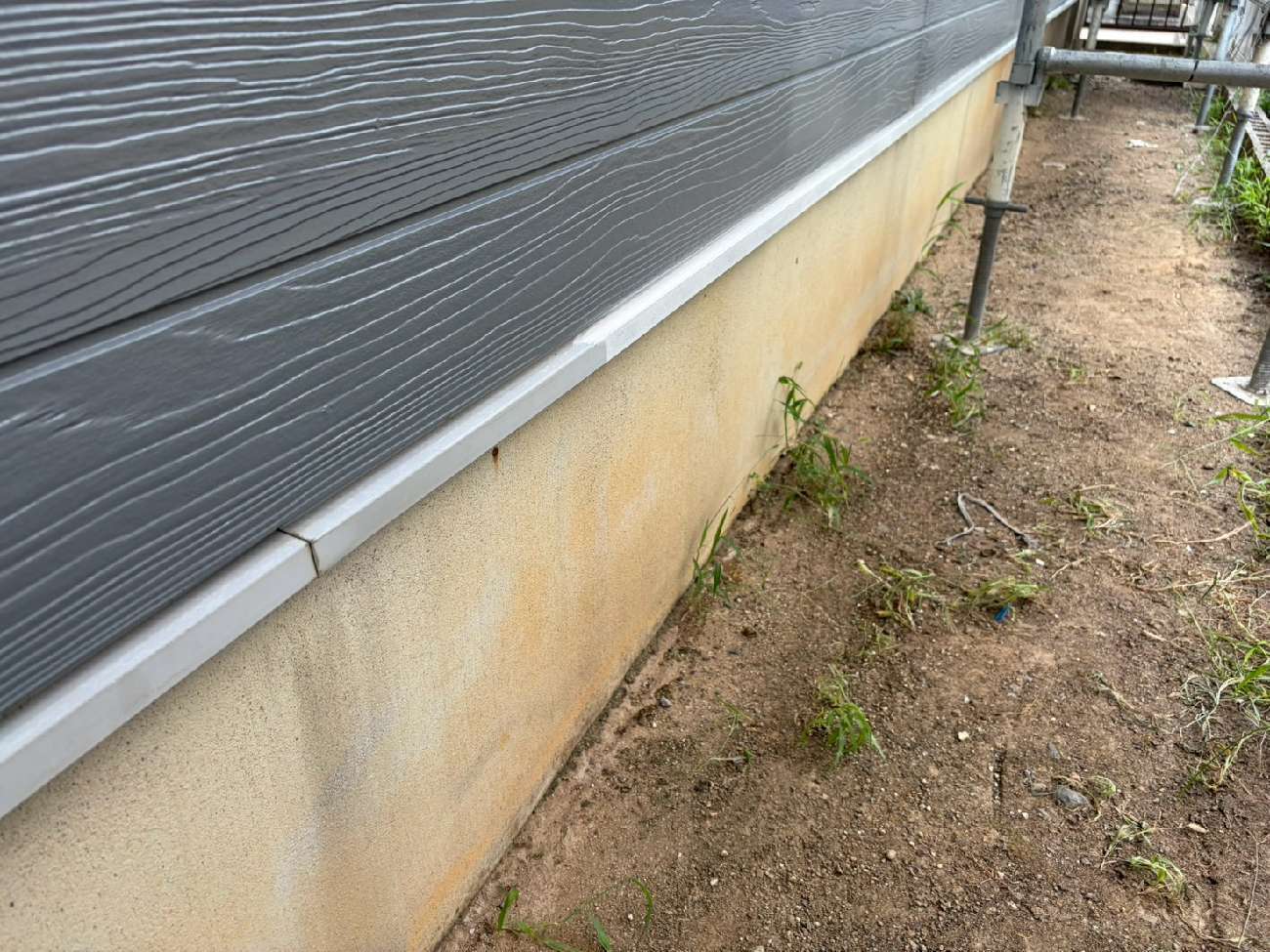

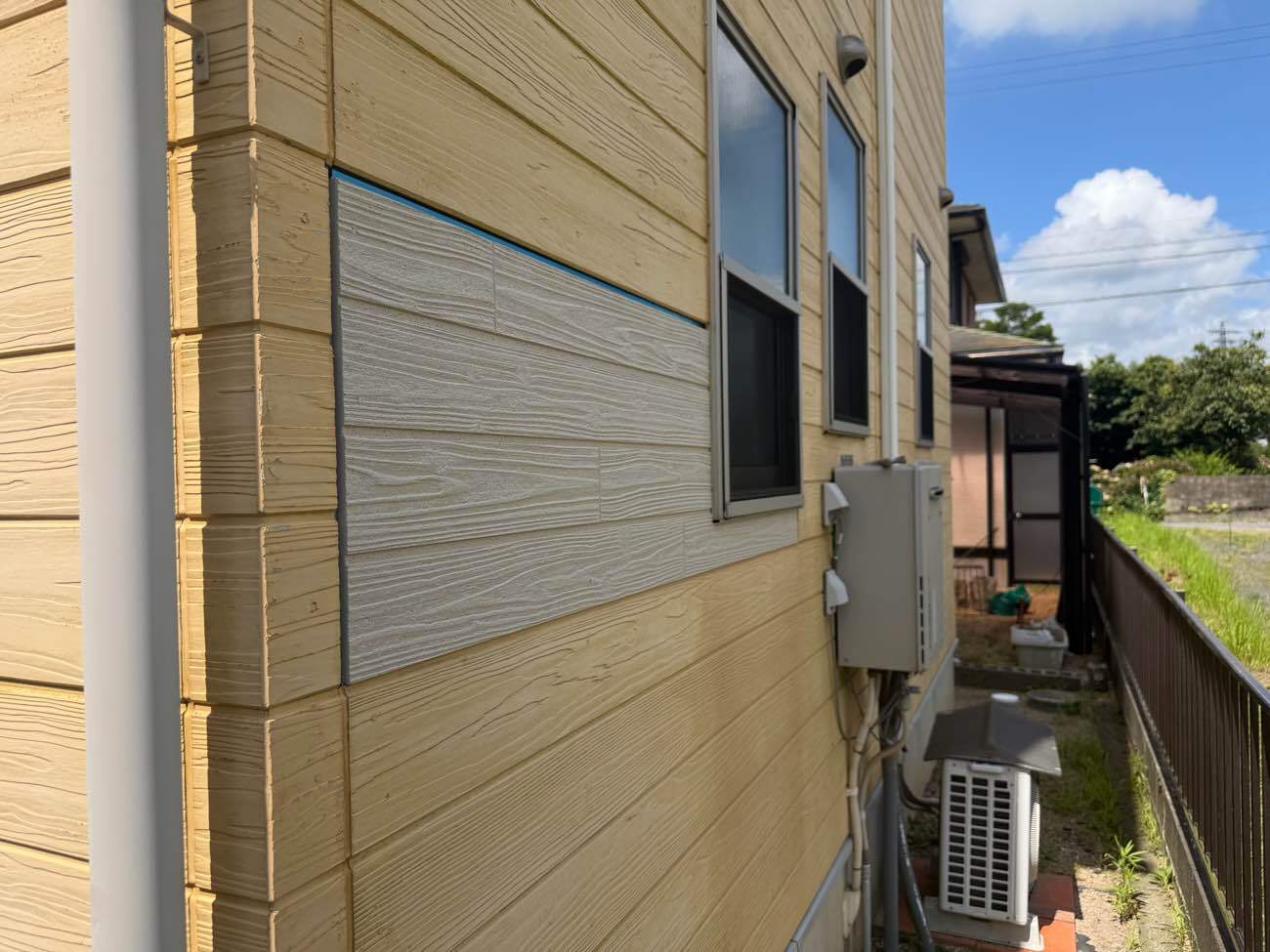

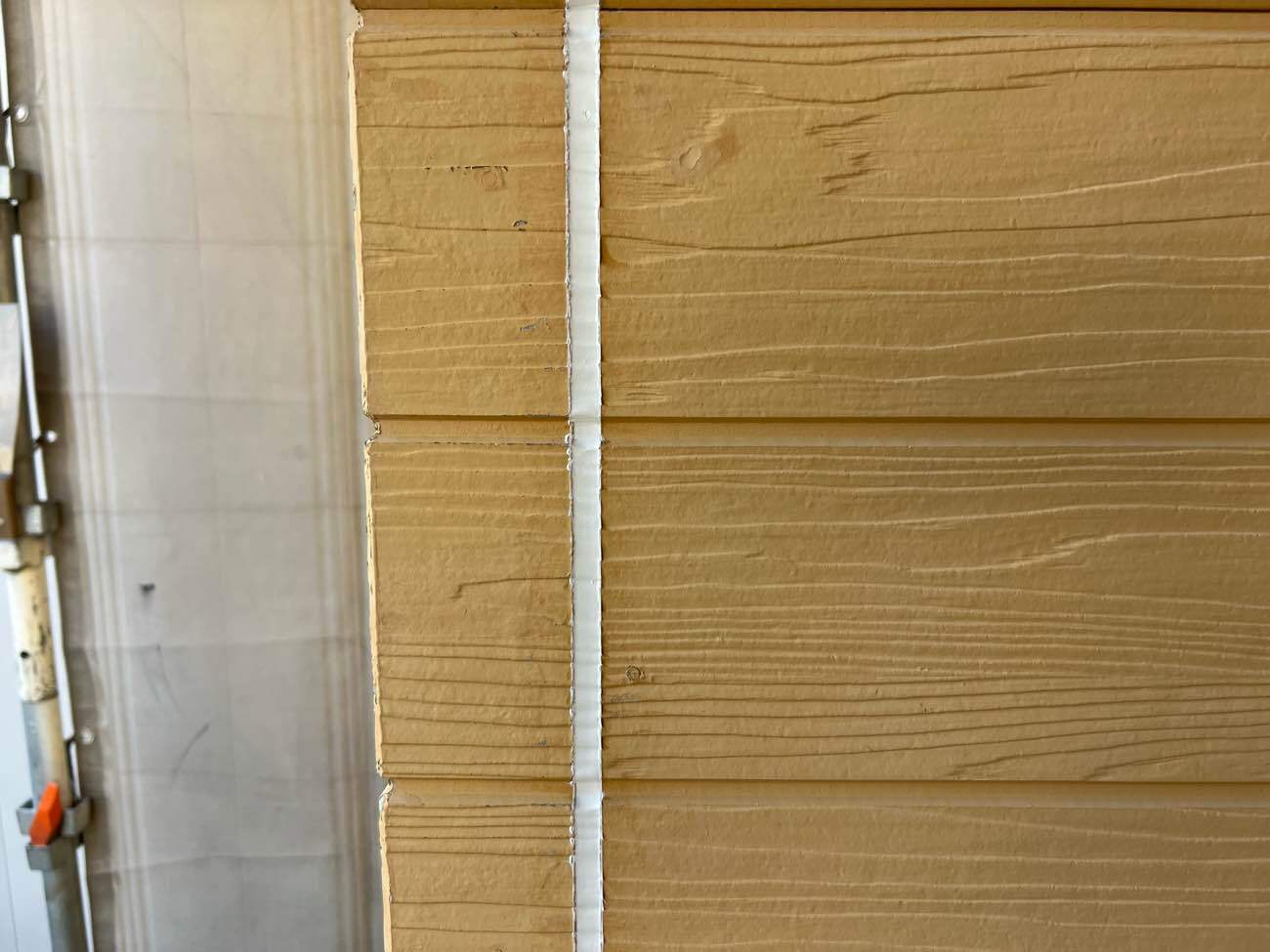

⑰新たなサイディングを施工しました。

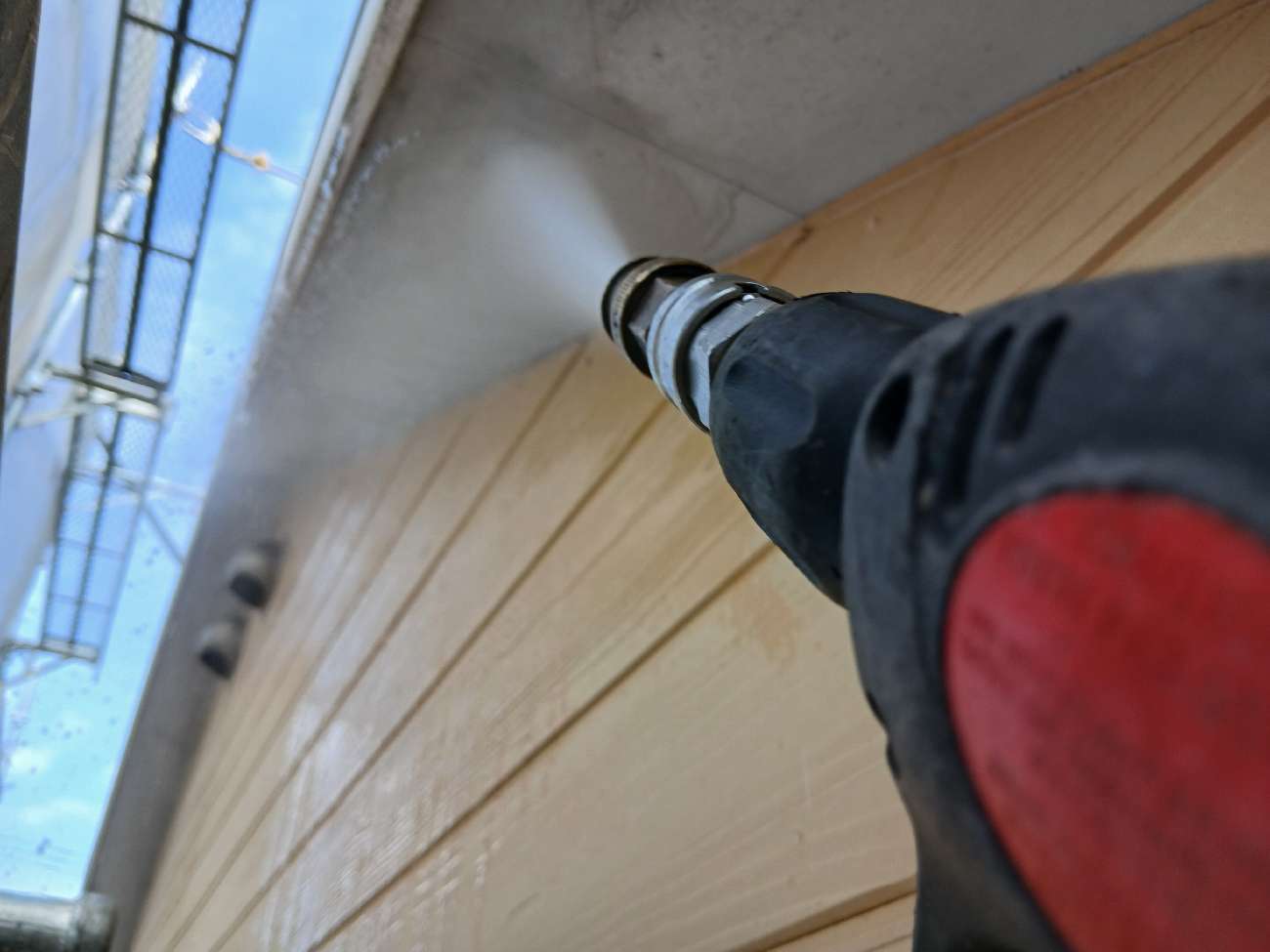

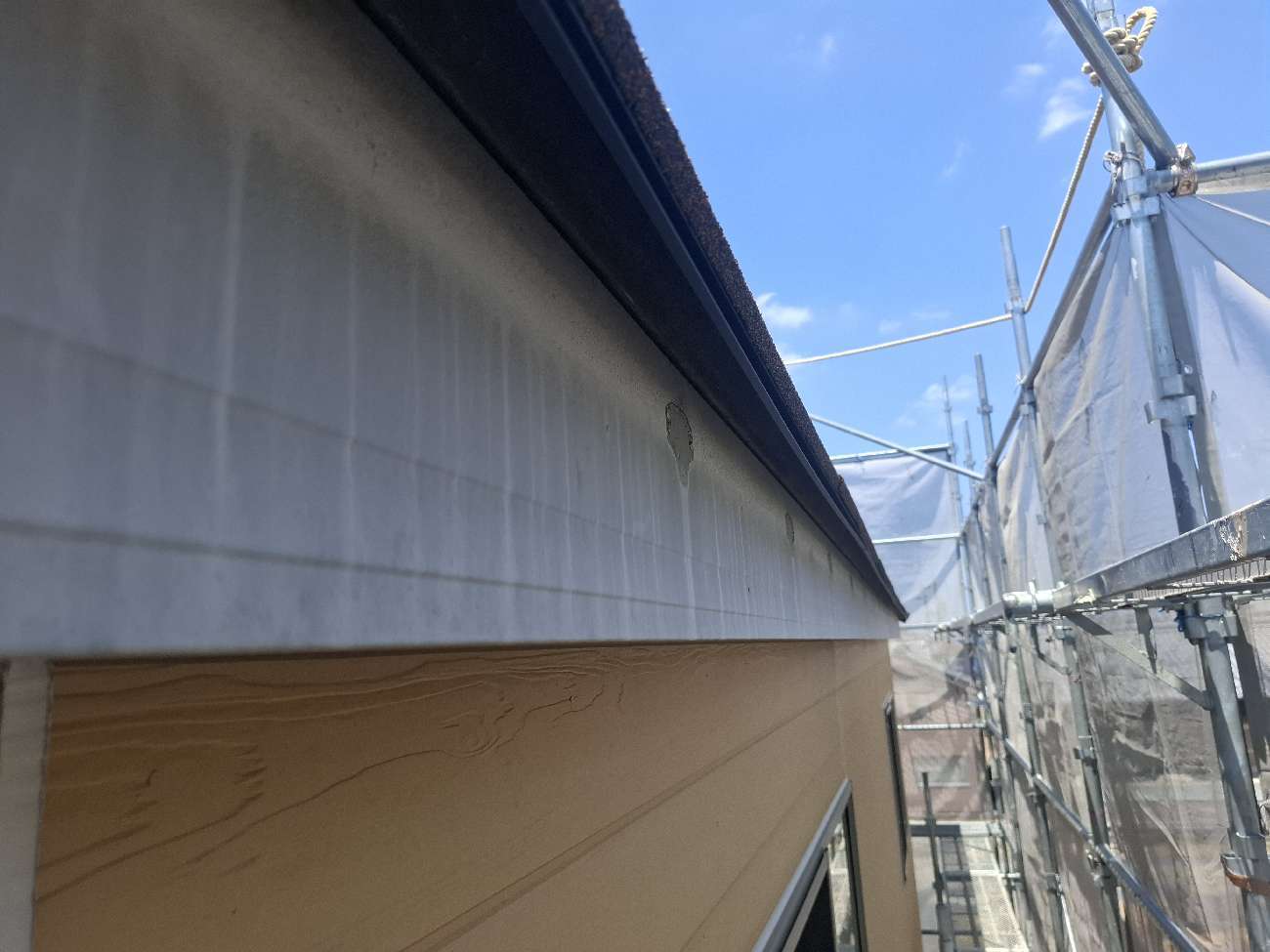

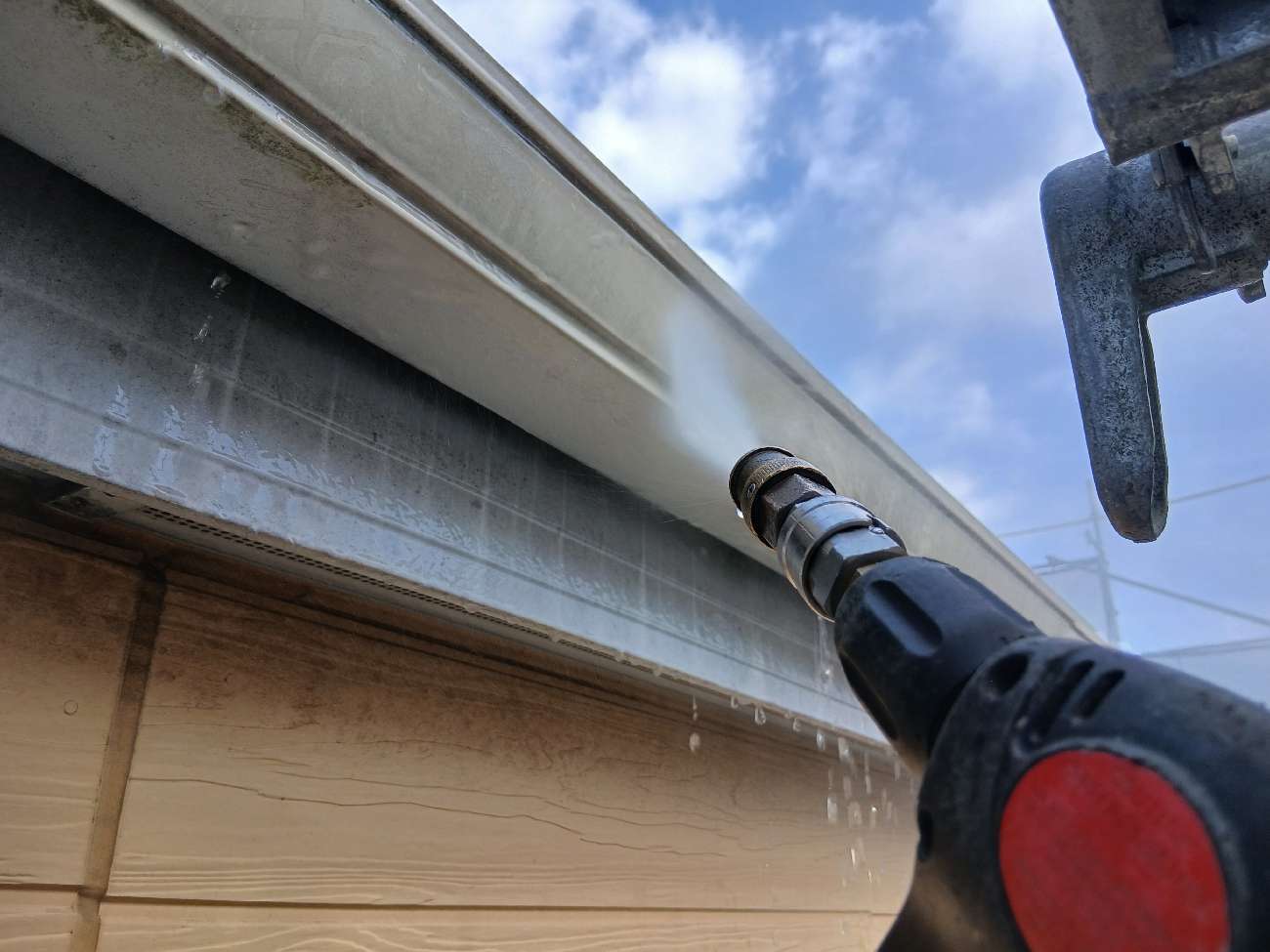

⑱軒天を洗浄していきます。

⑲雨樋を洗浄していきます。

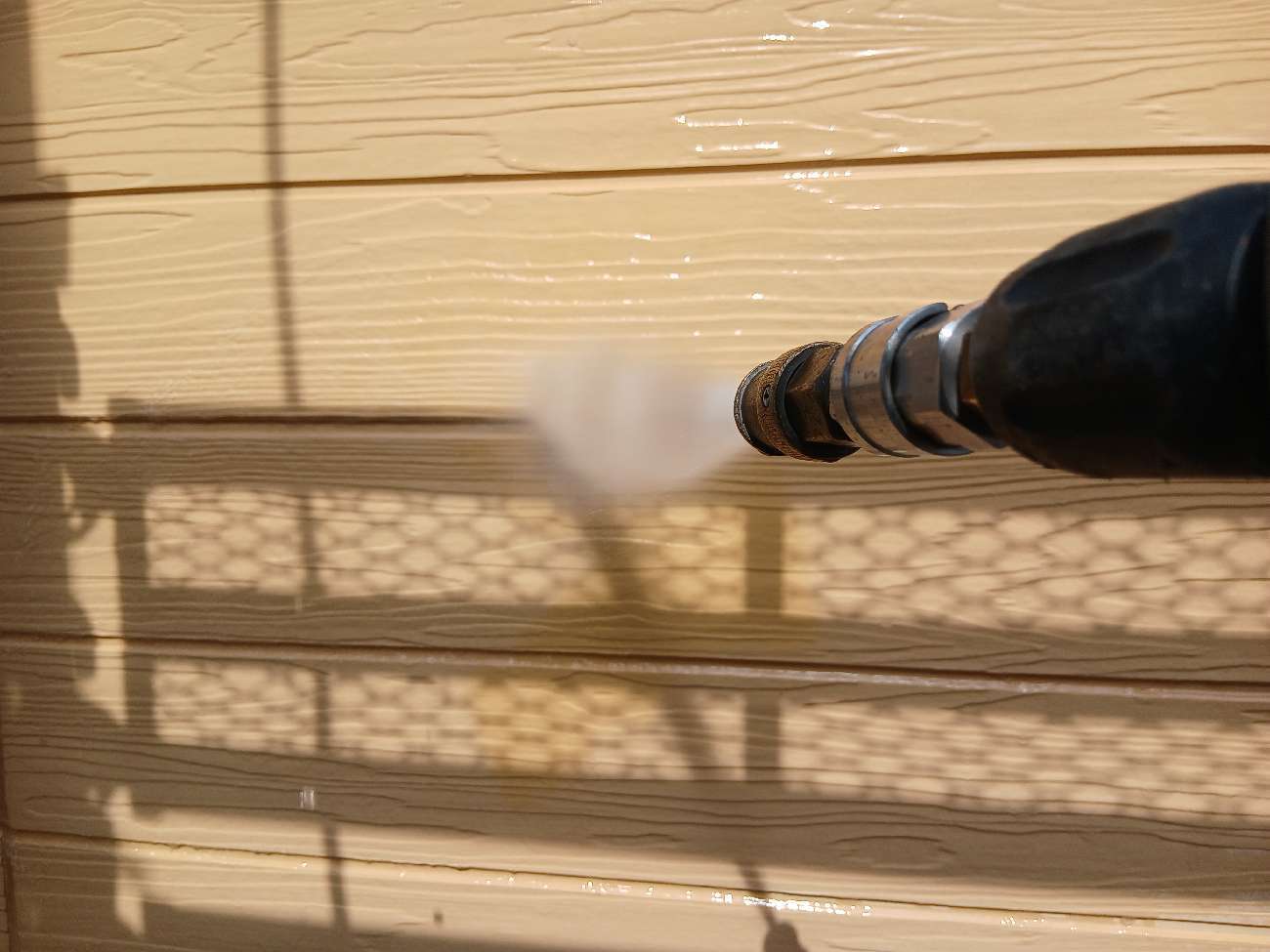

⑳外壁を洗浄していきます。

㉑既存のコーキングを外していきます。

㉒コーキングを充填していきます。

㉓コーキングを充填していきます。

㉔コーキングを充填していきます。

㉕全ての箇所のコーキングが完成しました。

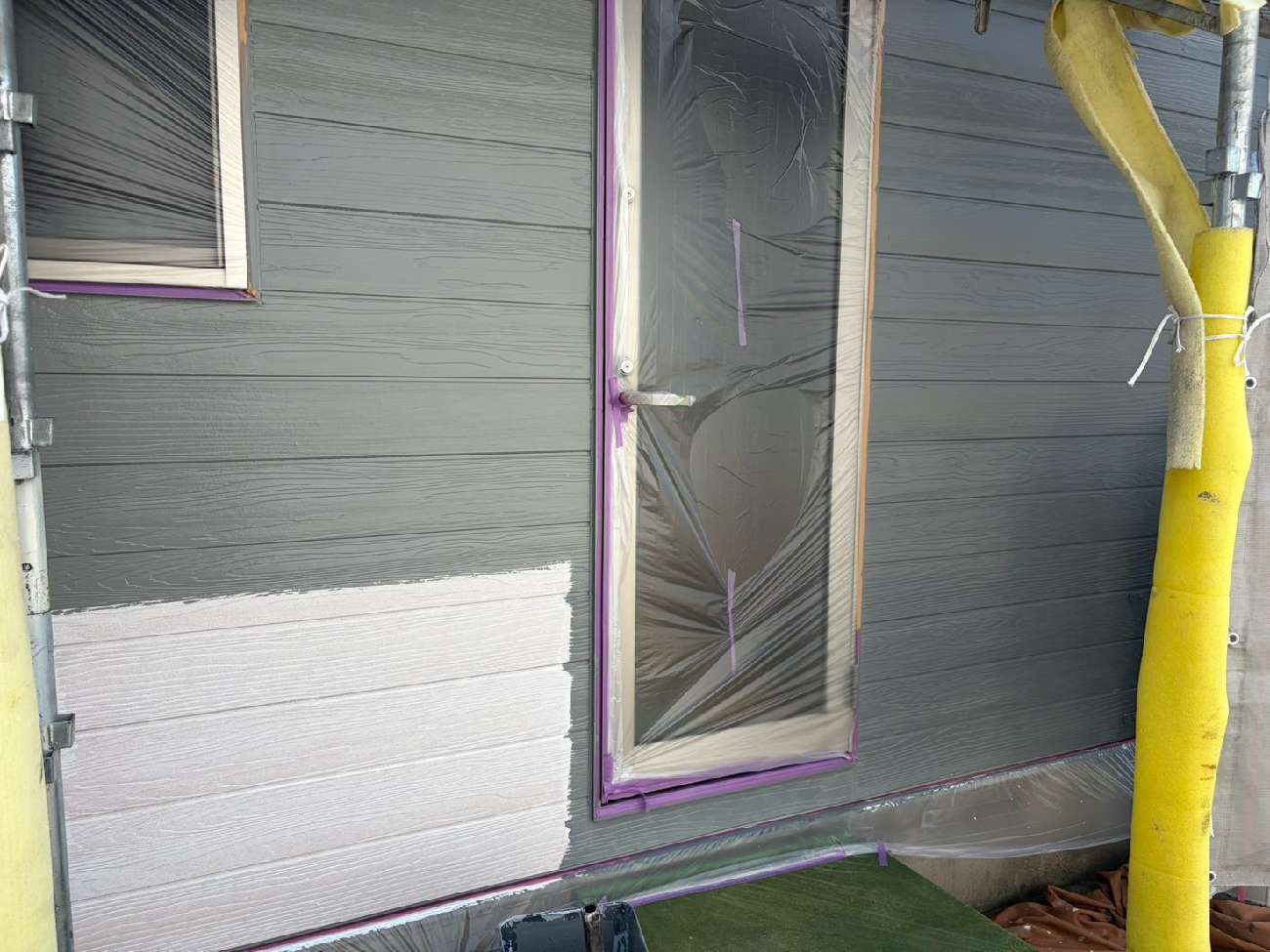

㉖外壁塗装を行います。

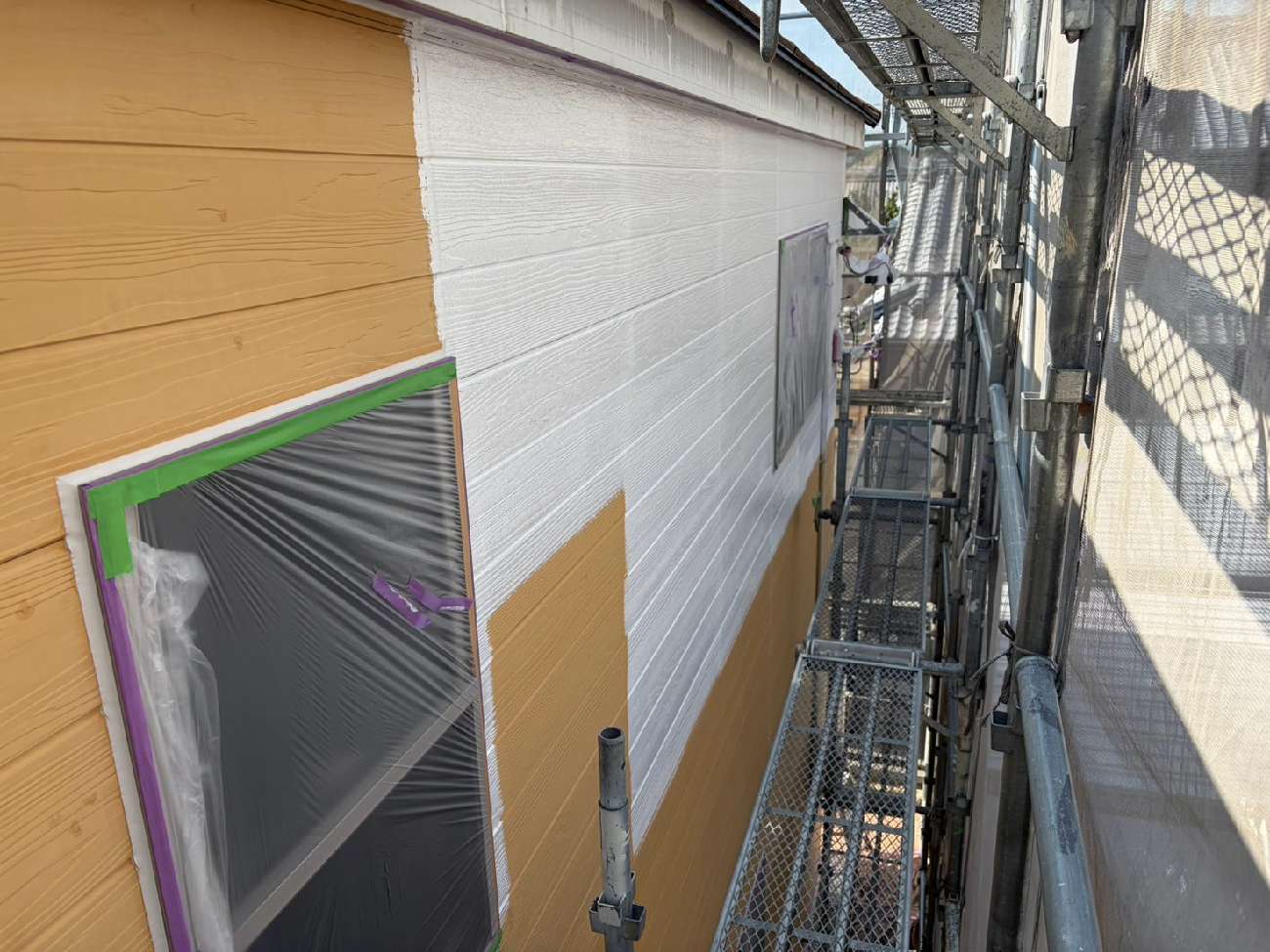

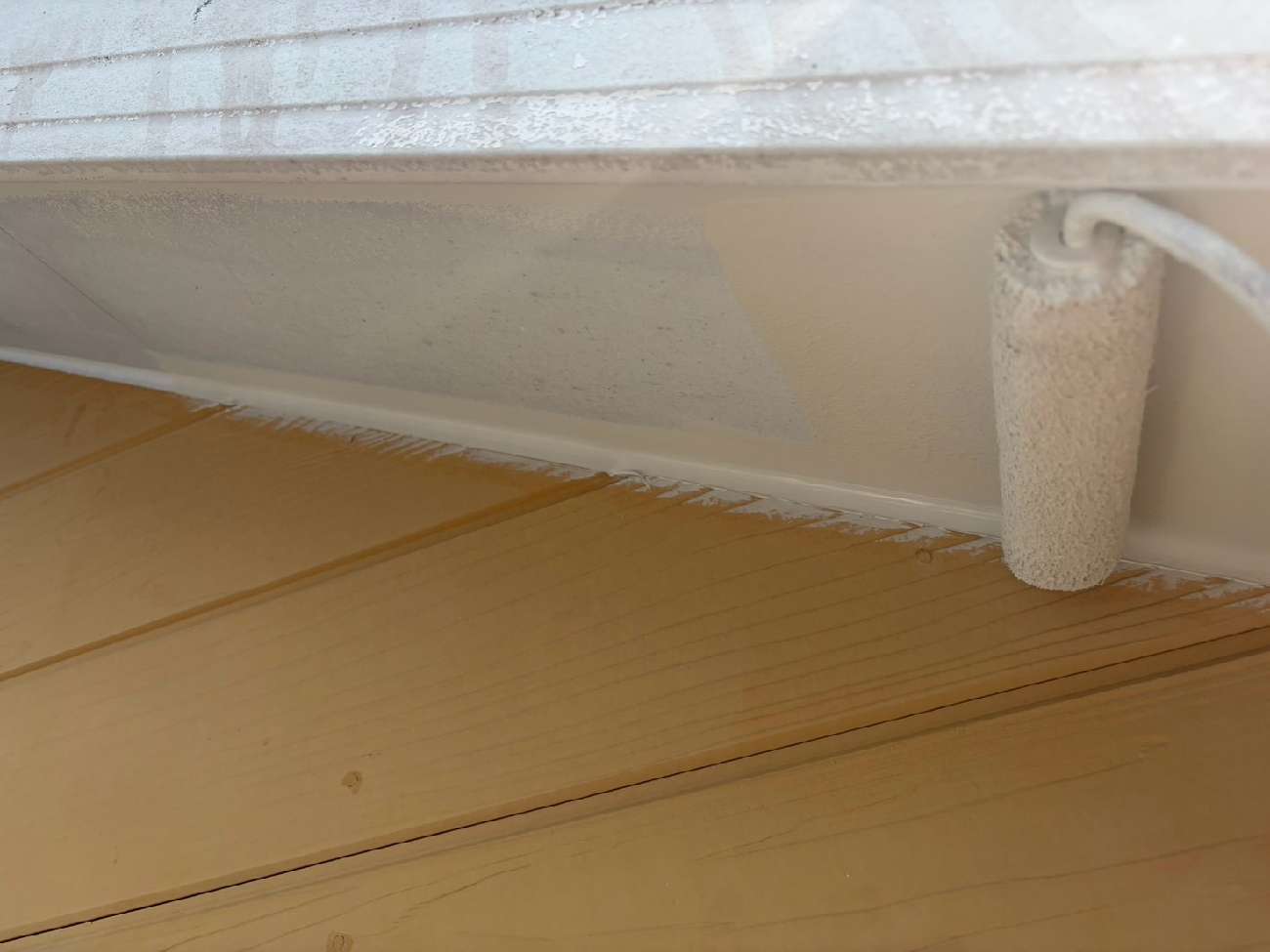

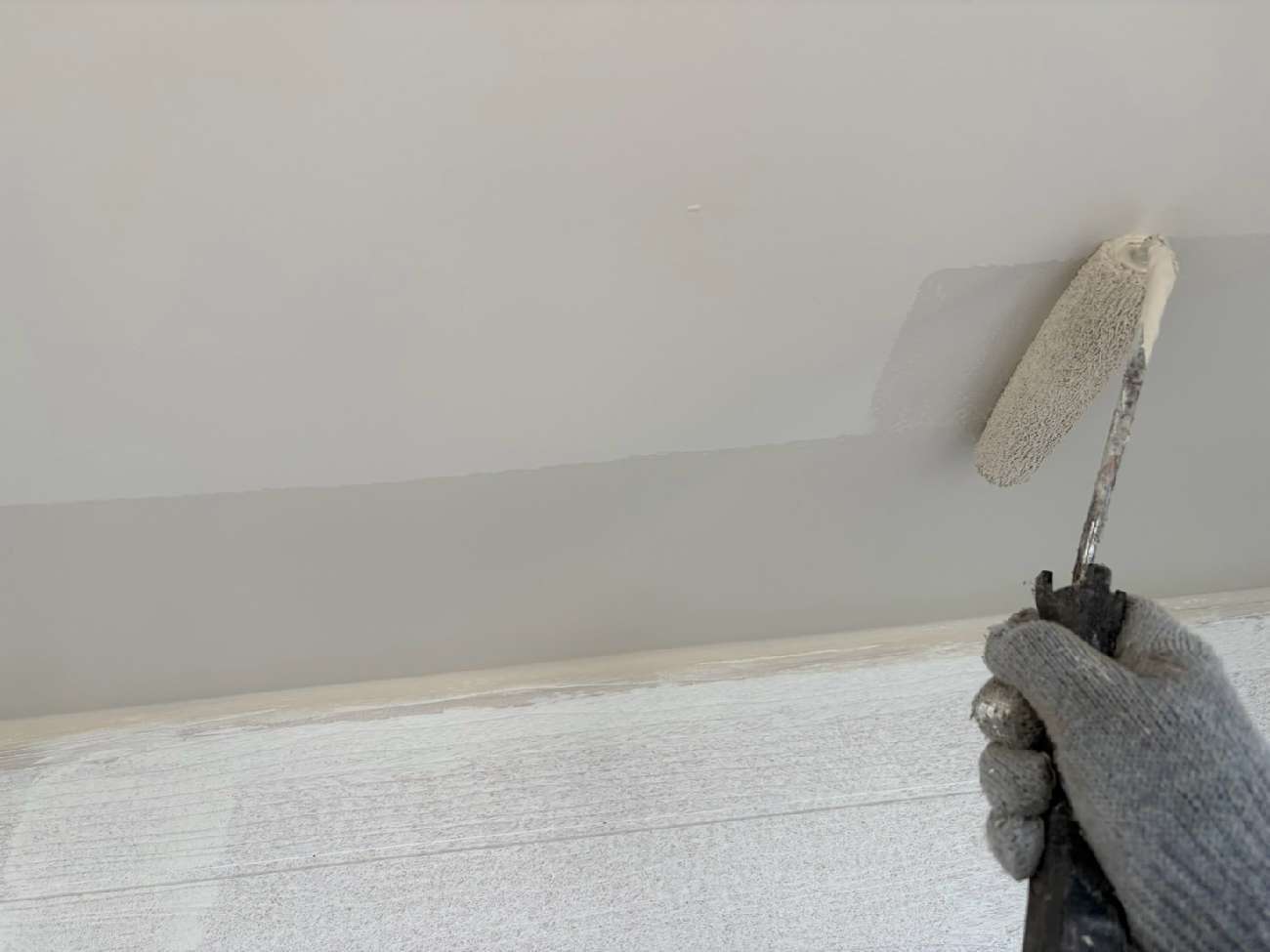

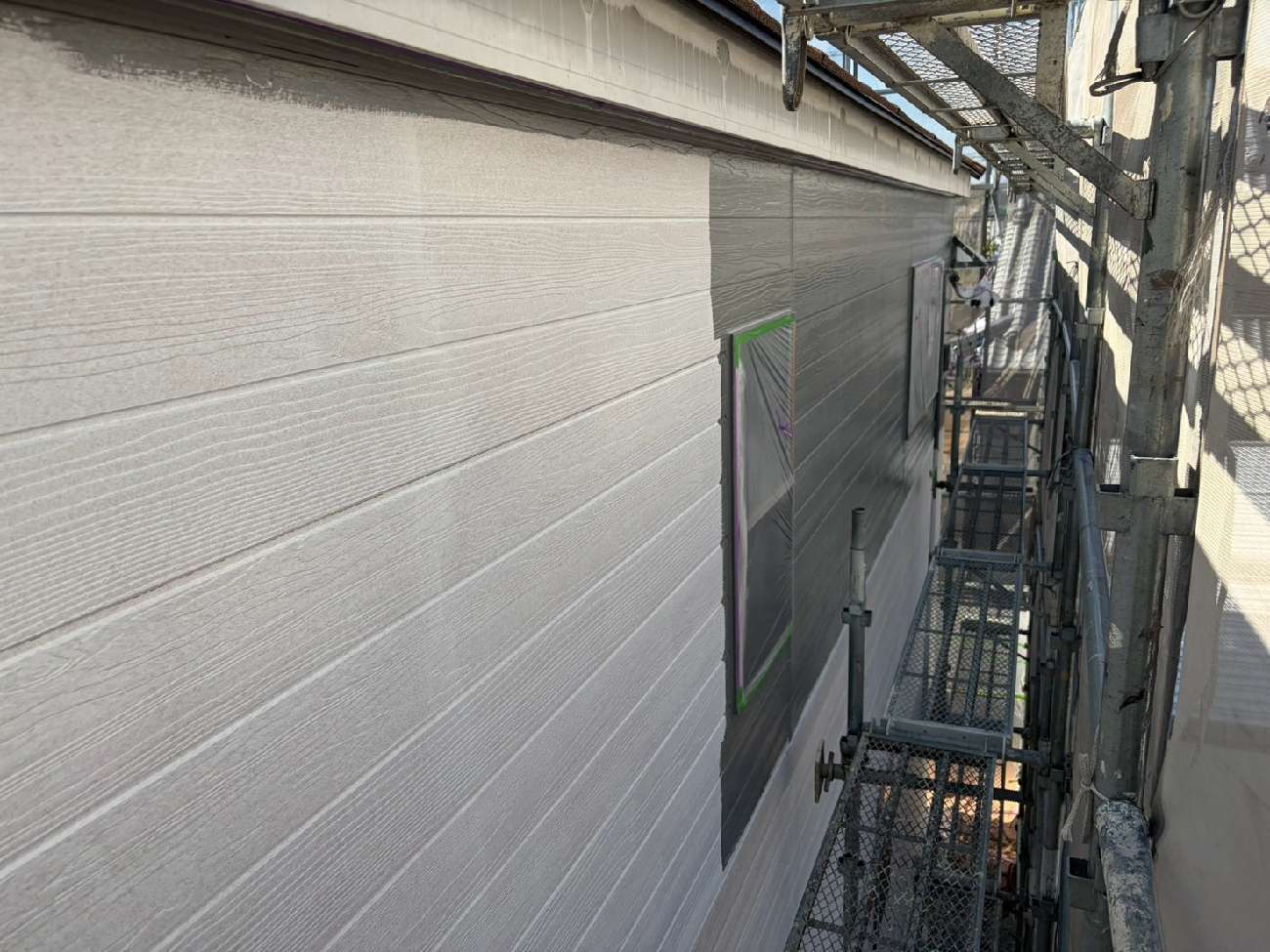

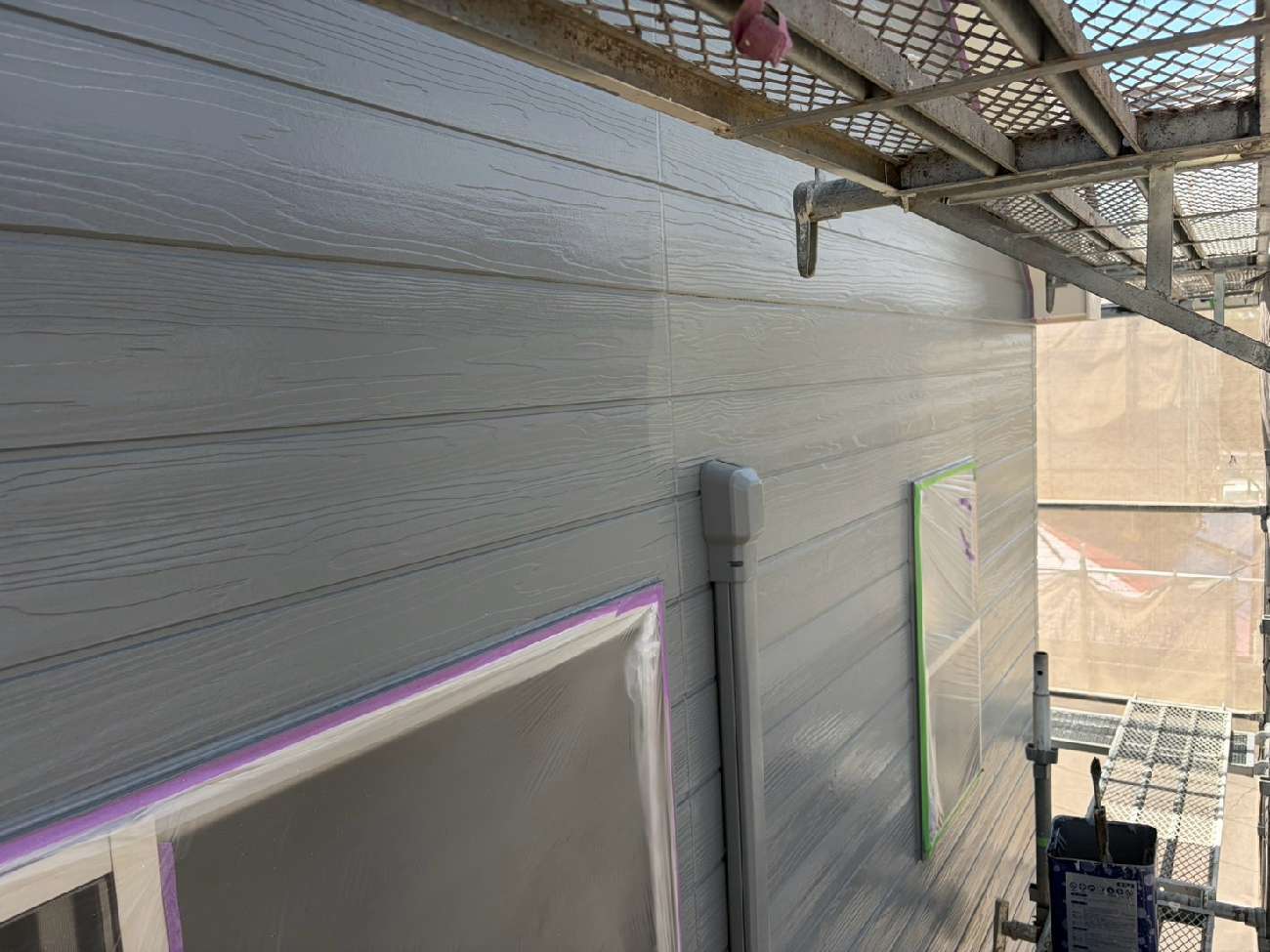

まず下塗りを塗布していきます。

㉗下塗りをしていく過程です。

㉘下塗りをしていく過程です。

㉙中塗りをします。

㉚中塗りの過程です。

㉛中塗りの過程です。

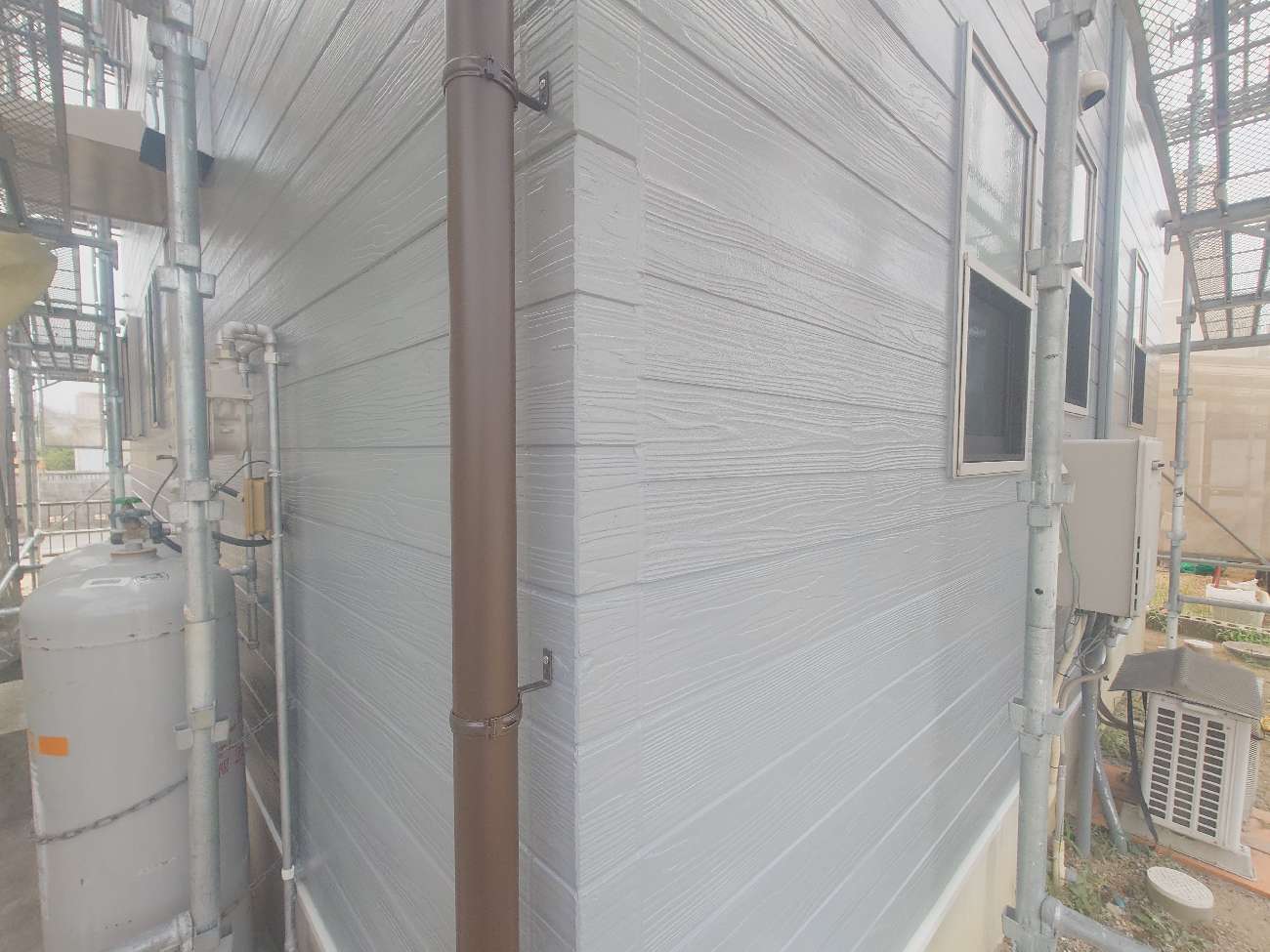

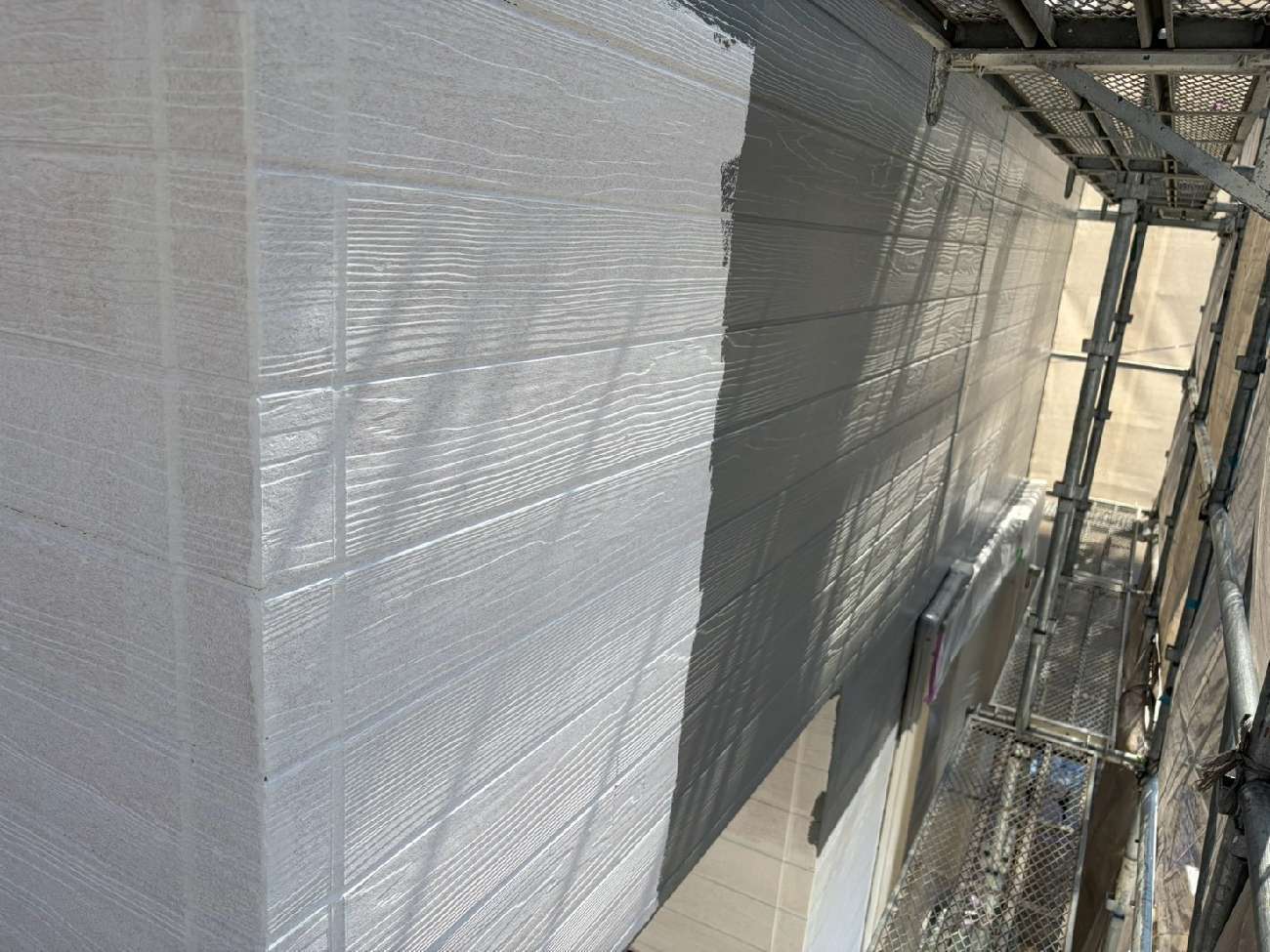

㉜上塗りをします。

㉝土台水切りを塗装していきます。

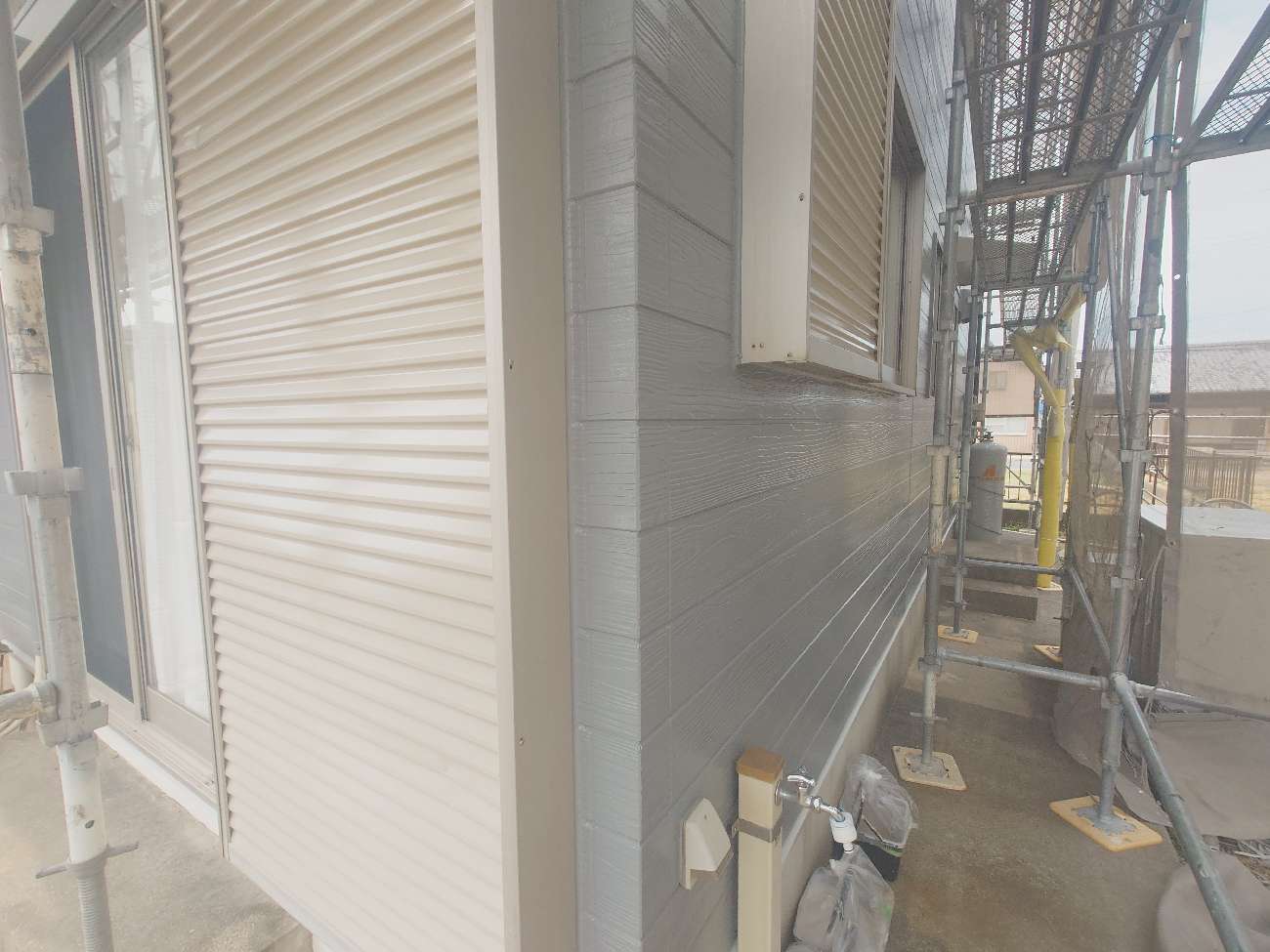

㉞シャッターを塗装しました。

㉟庇屋根を塗装しました。

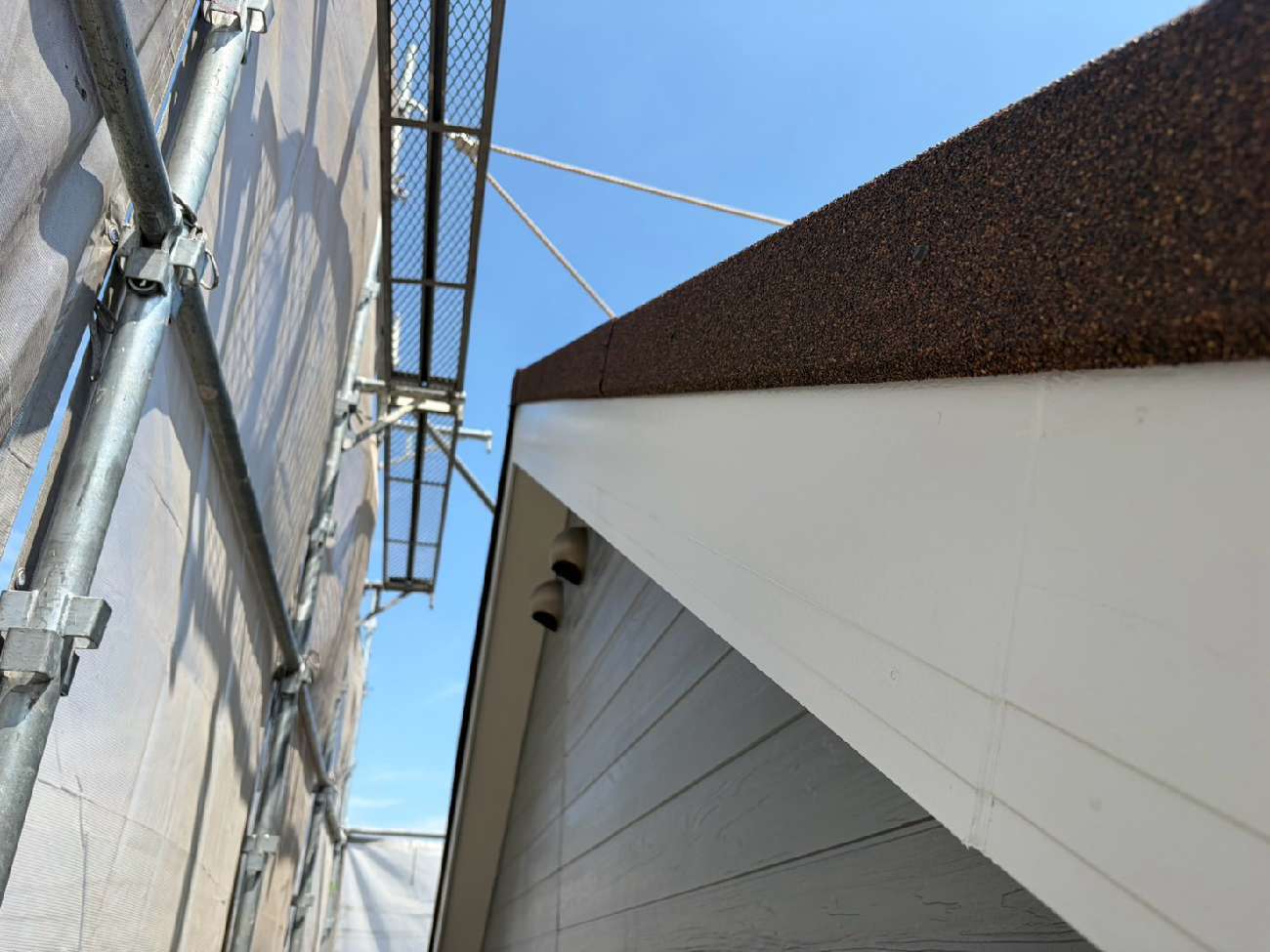

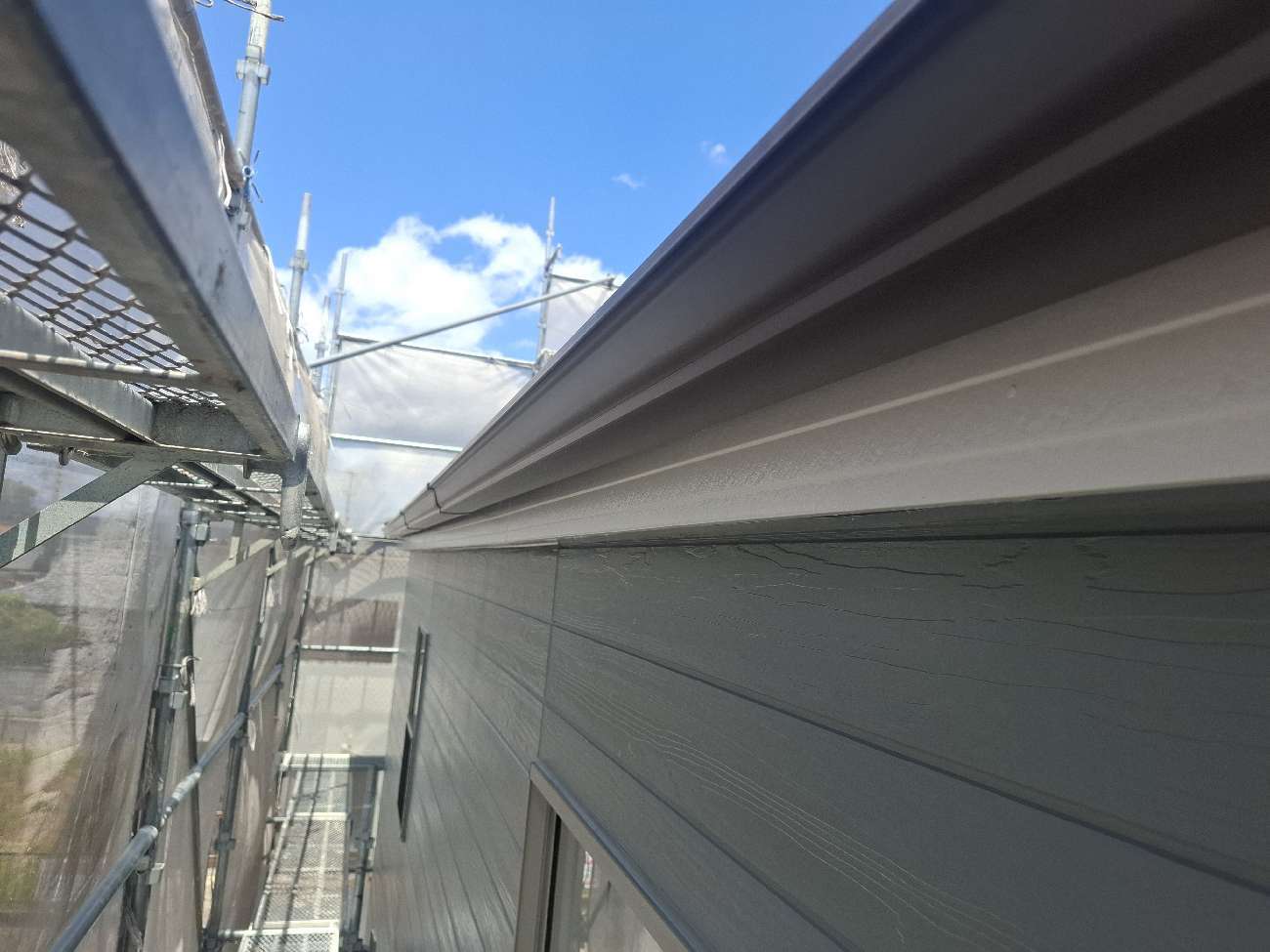

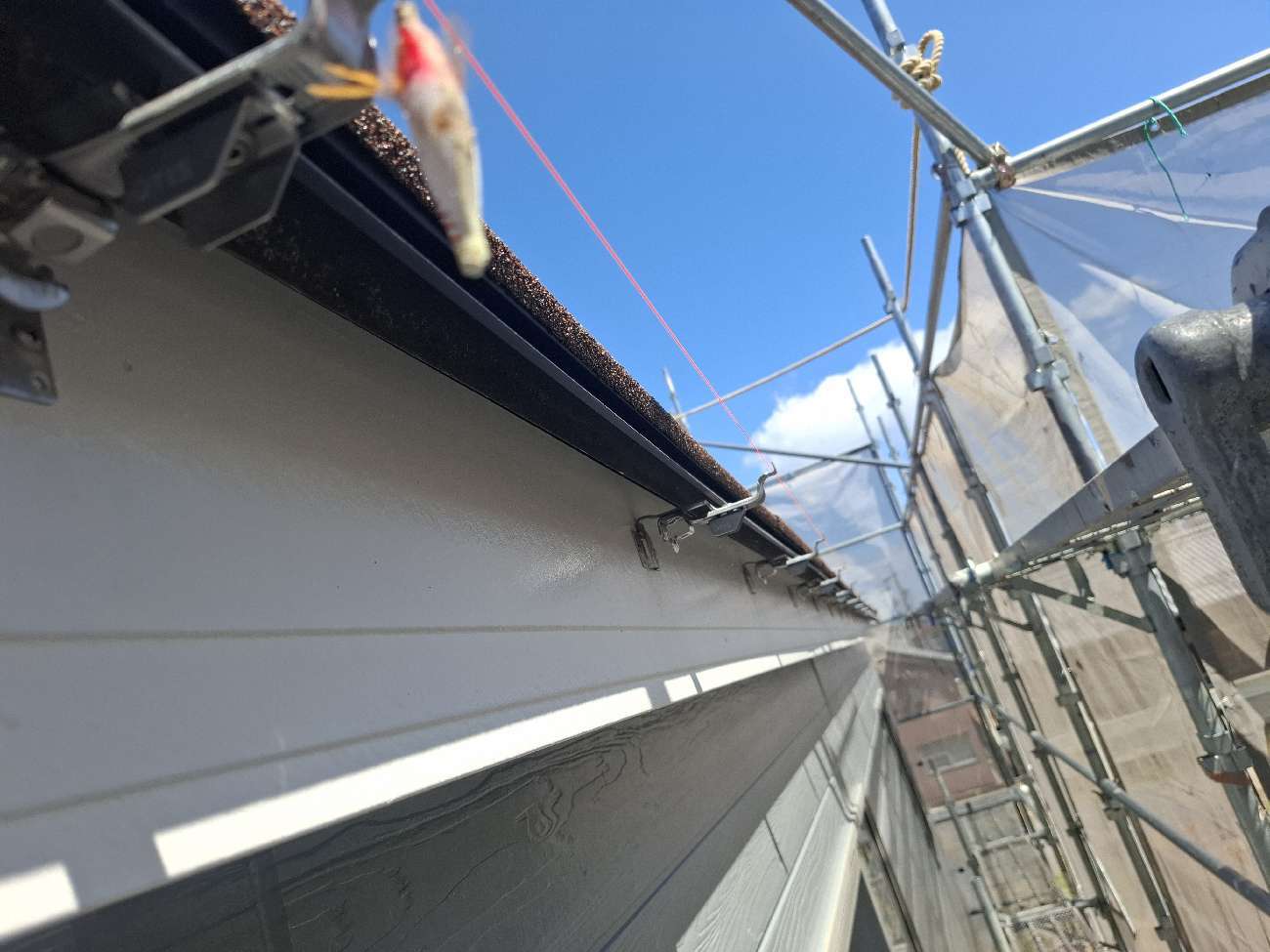

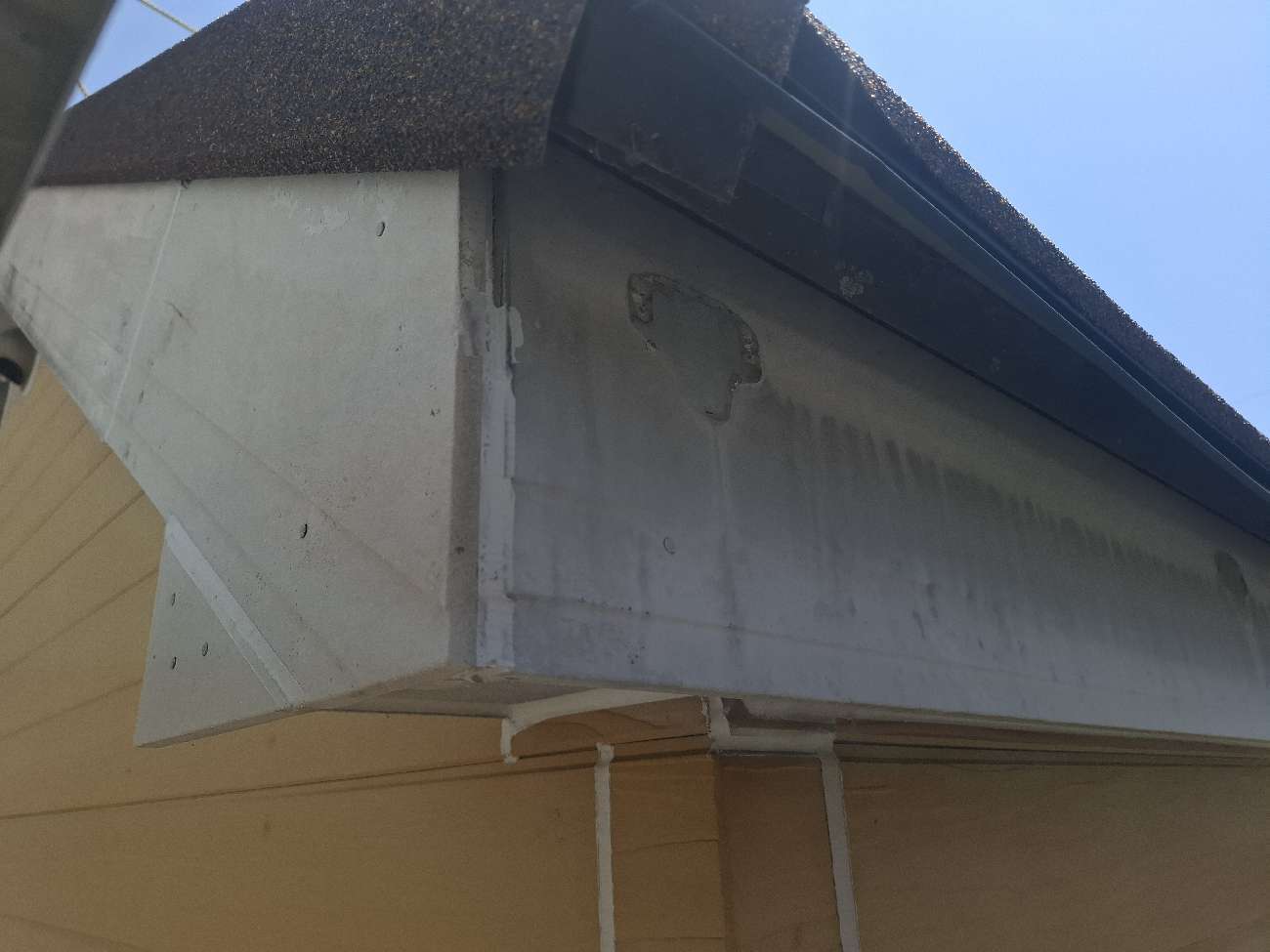

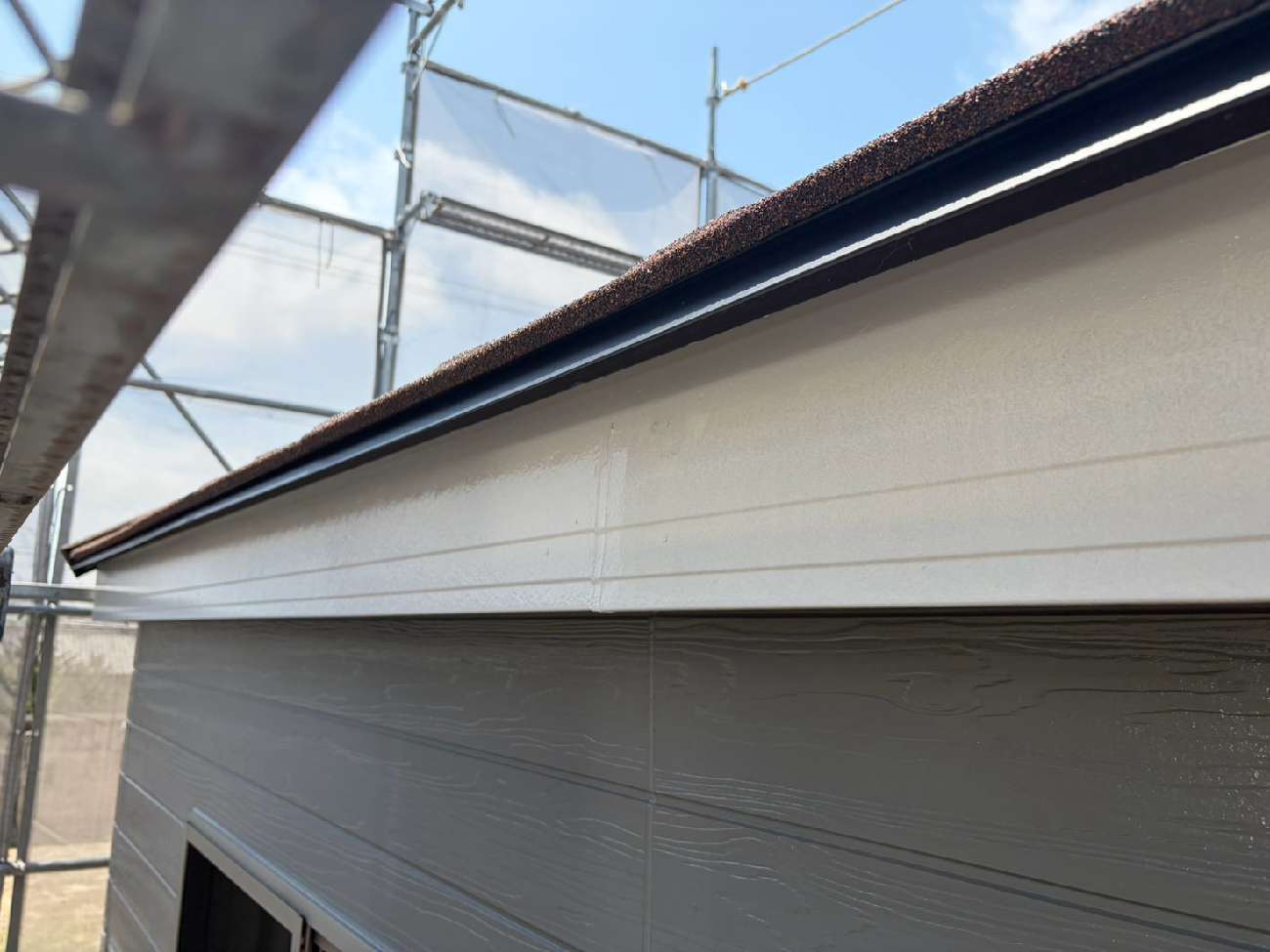

㊱鼻隠しを塗装しました。

㊲破風を塗装しました。

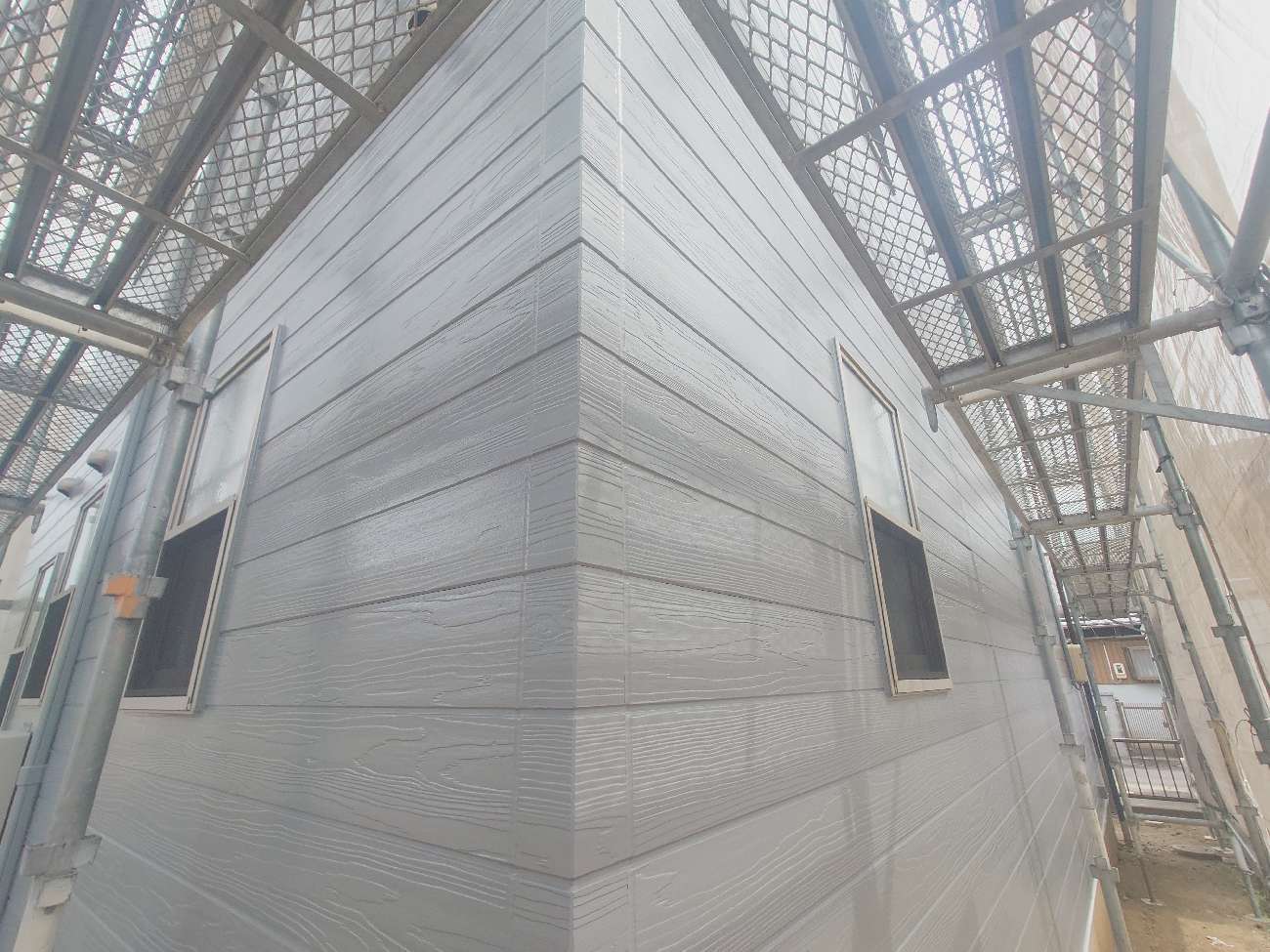

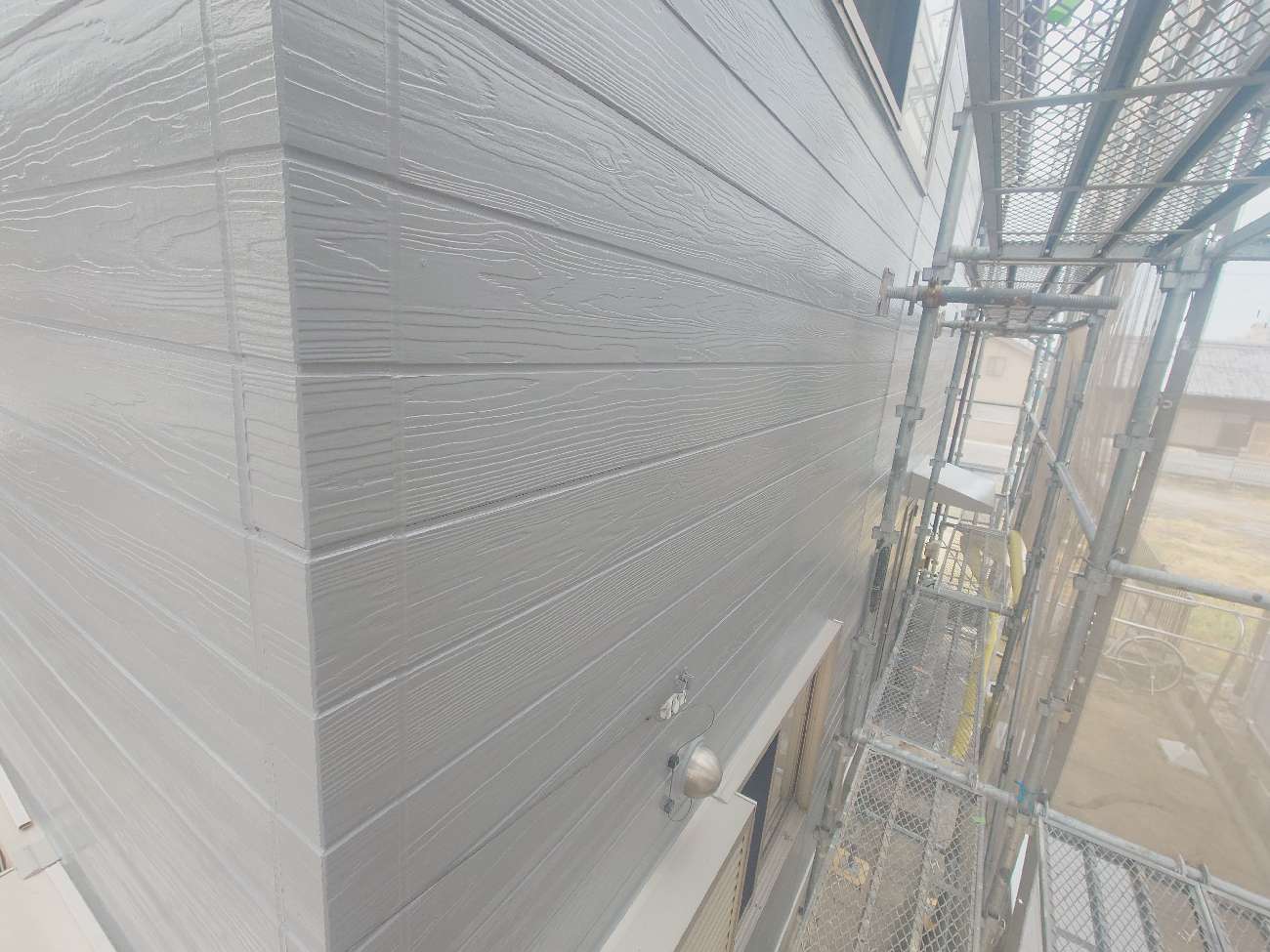

㊳全てのカ所の塗装が完成しました。

㊴全てのカ所の塗装が完成しました。

㊵全てのカ所の塗装が完成しました。

㊶全てのカ所の塗装が完成しました。

㊷既存の雨樋を解体しました。

㊸既存の雨樋を解体しました。

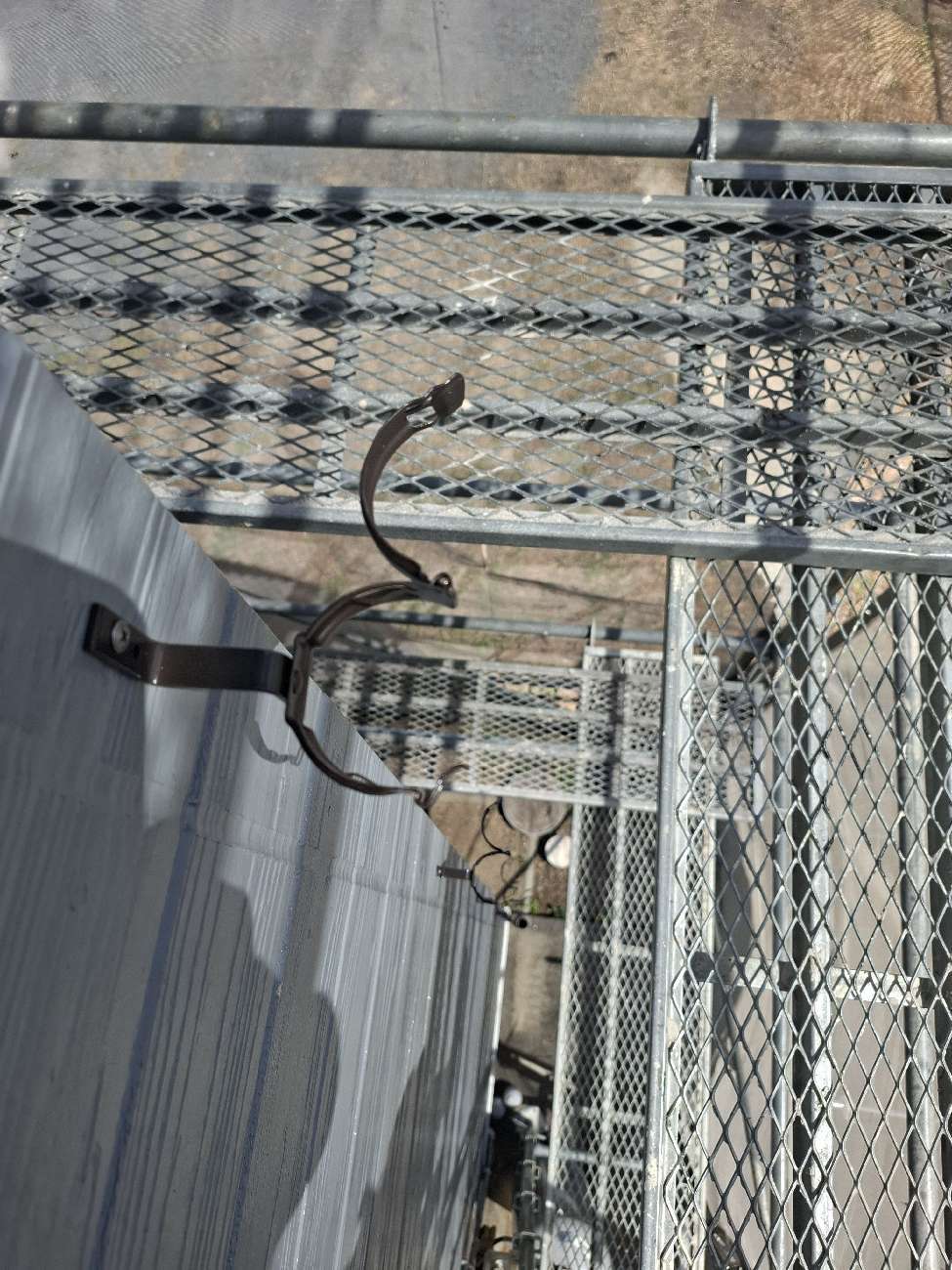

㊹軒樋の金具を取り付けました。

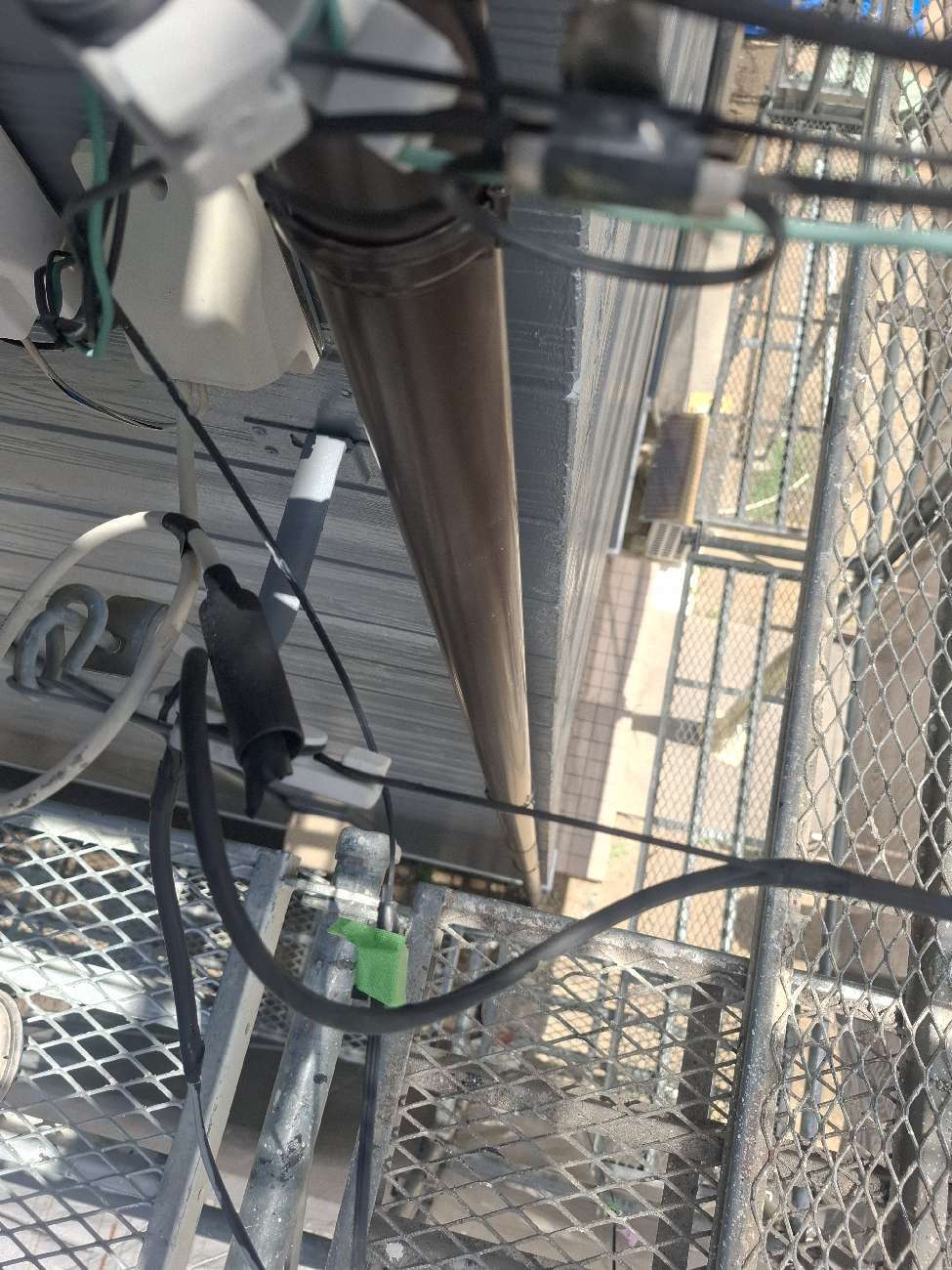

㊺縦樋の金具を取り付けました。

㊻新たな雨樋【パナソニックPC50】を取り付けました。

㊼こちらも同様に雨樋を取り付けました。

㊽縦樋を施工し完成です。

㊾全ての工事を終え完成です。
