『屋根改修工事・デクラ屋根システム セネター サーブル』津市庄田町 Y様

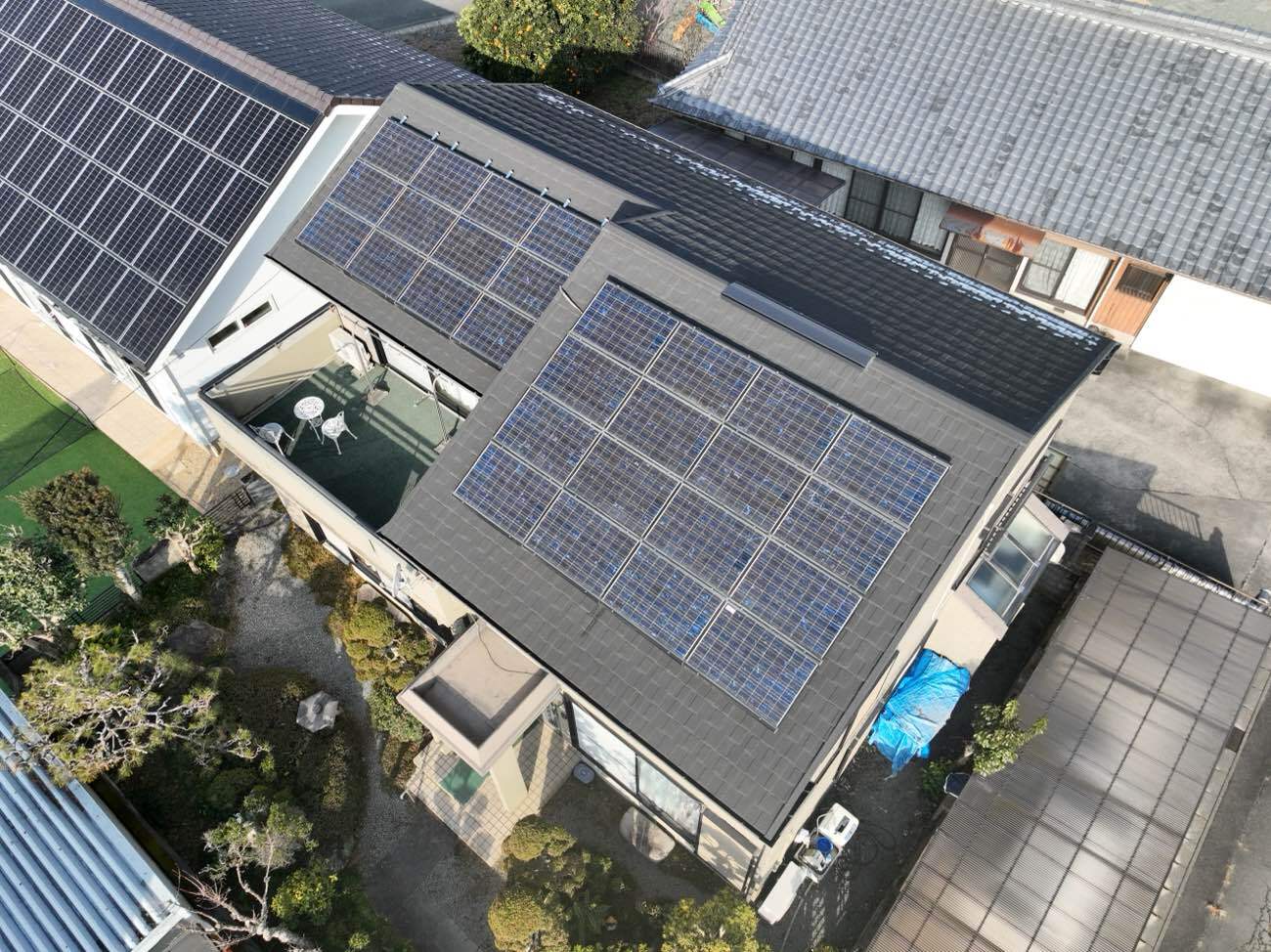

工事前

工事後

①既存の屋根解体撤去していきます。

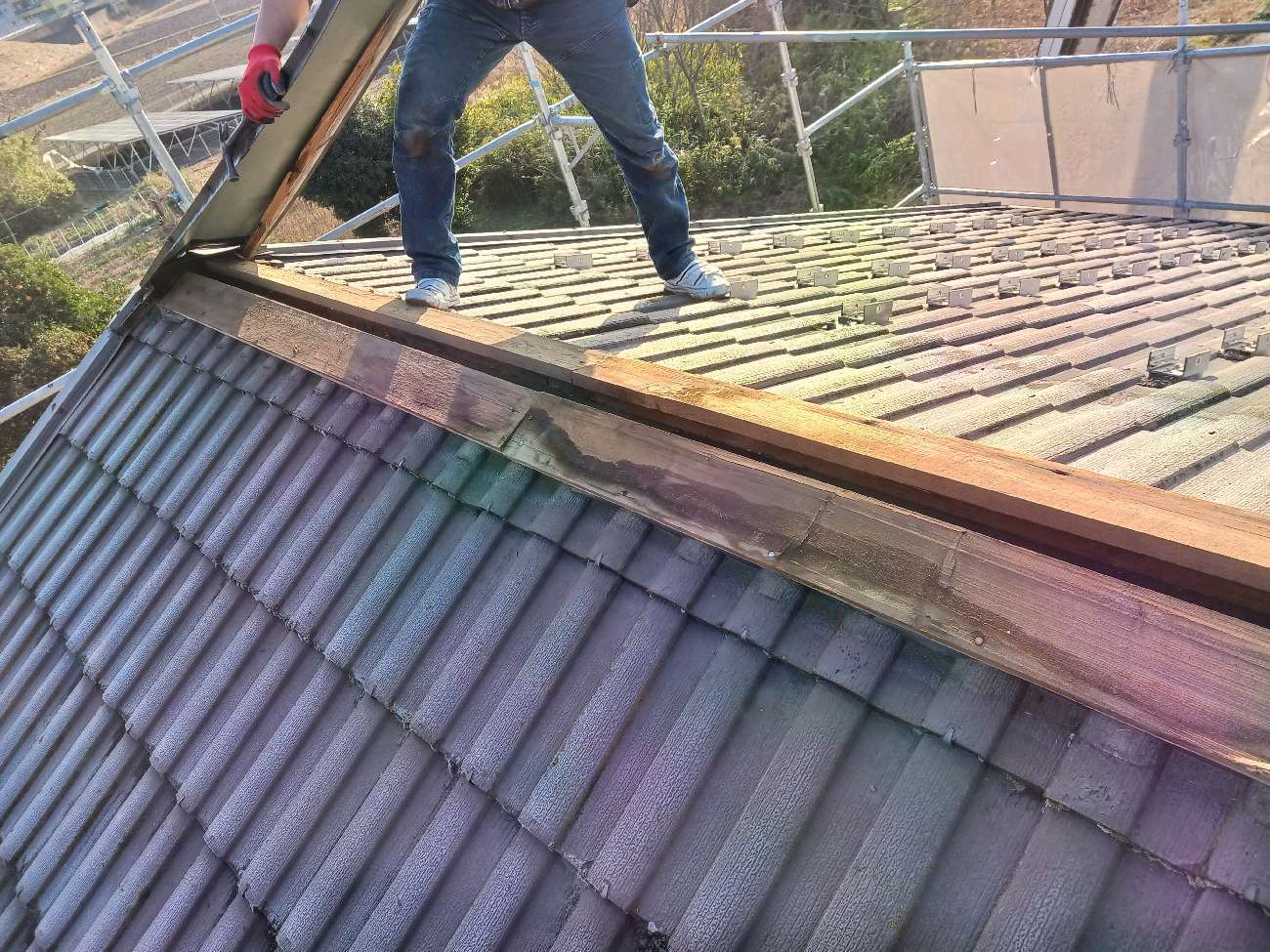

②既存の棟板金を解体撤去しました。

③既存の屋根瓦を解体撤去していきます。

④解体撤去していきます。

⑤解体撤去が終えました。

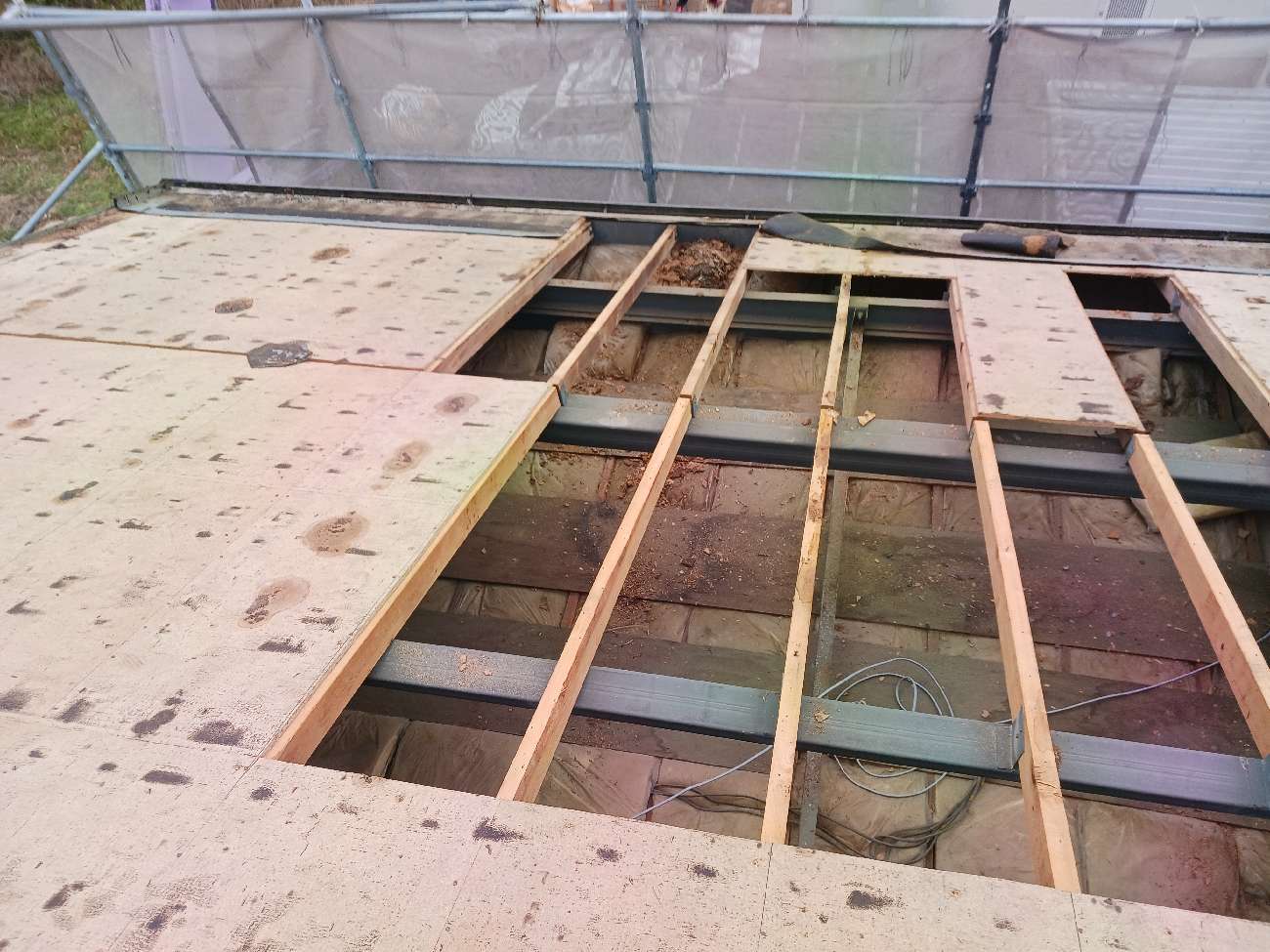

⑥新たな屋根下地を施工していきます。

⑦下地を施工していく過程です。

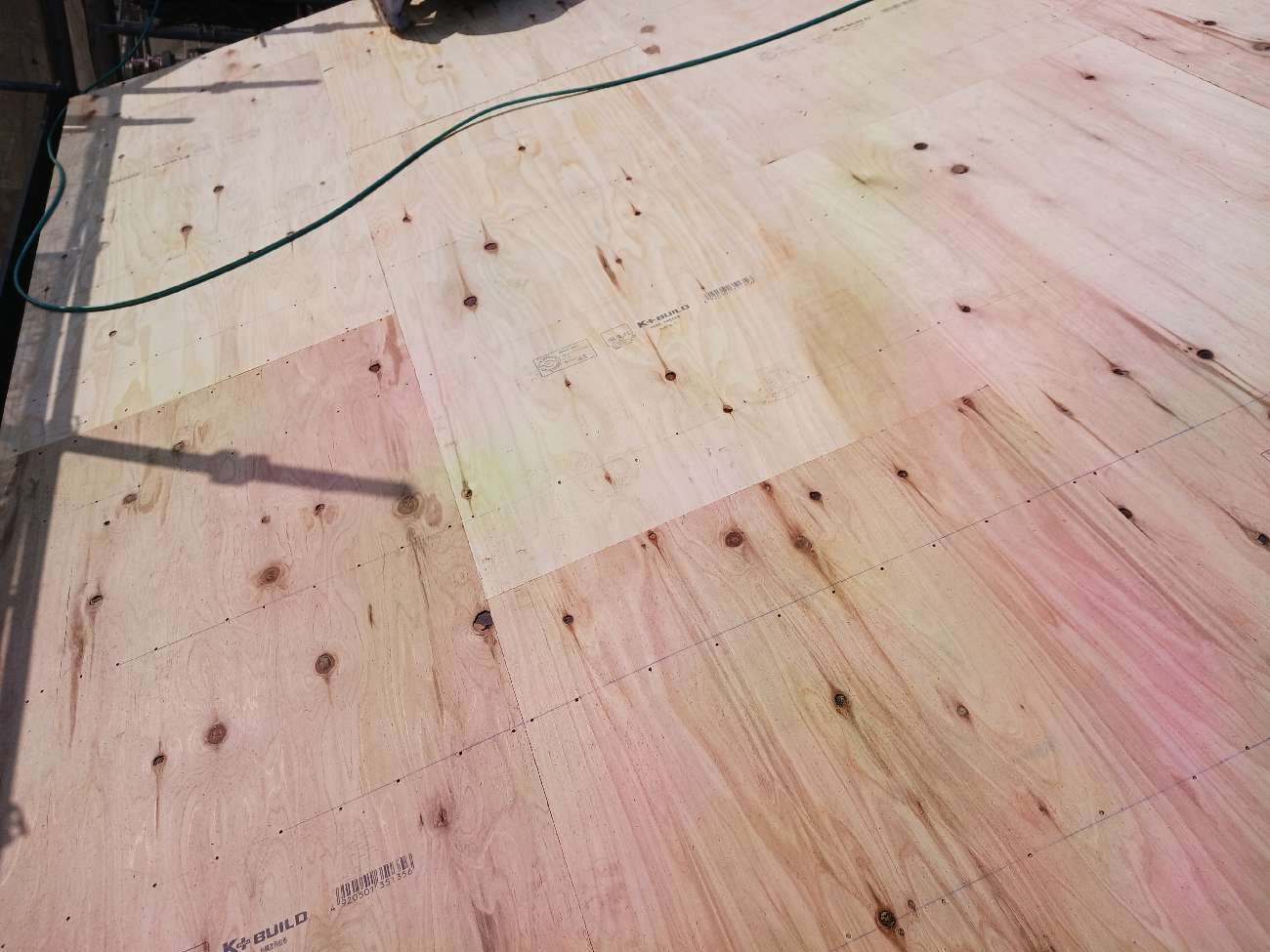

⑧新たな下地合板を施工しました。

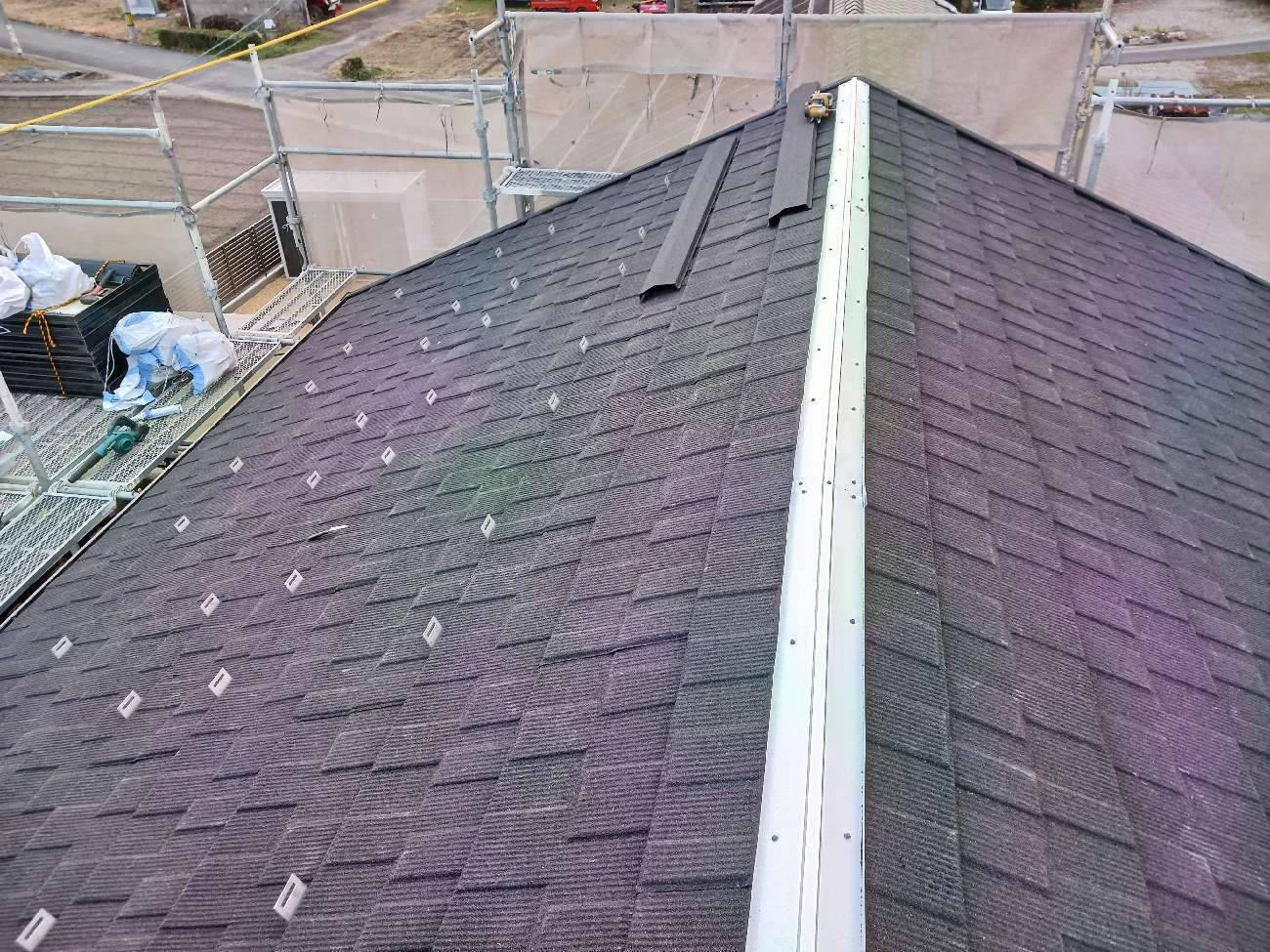

⑨軒先水切り(屋根面を伝った雨水が外壁や軒裏に侵入するのを防ぎ、雨樋へスムーズに排出させる)を施工しました。

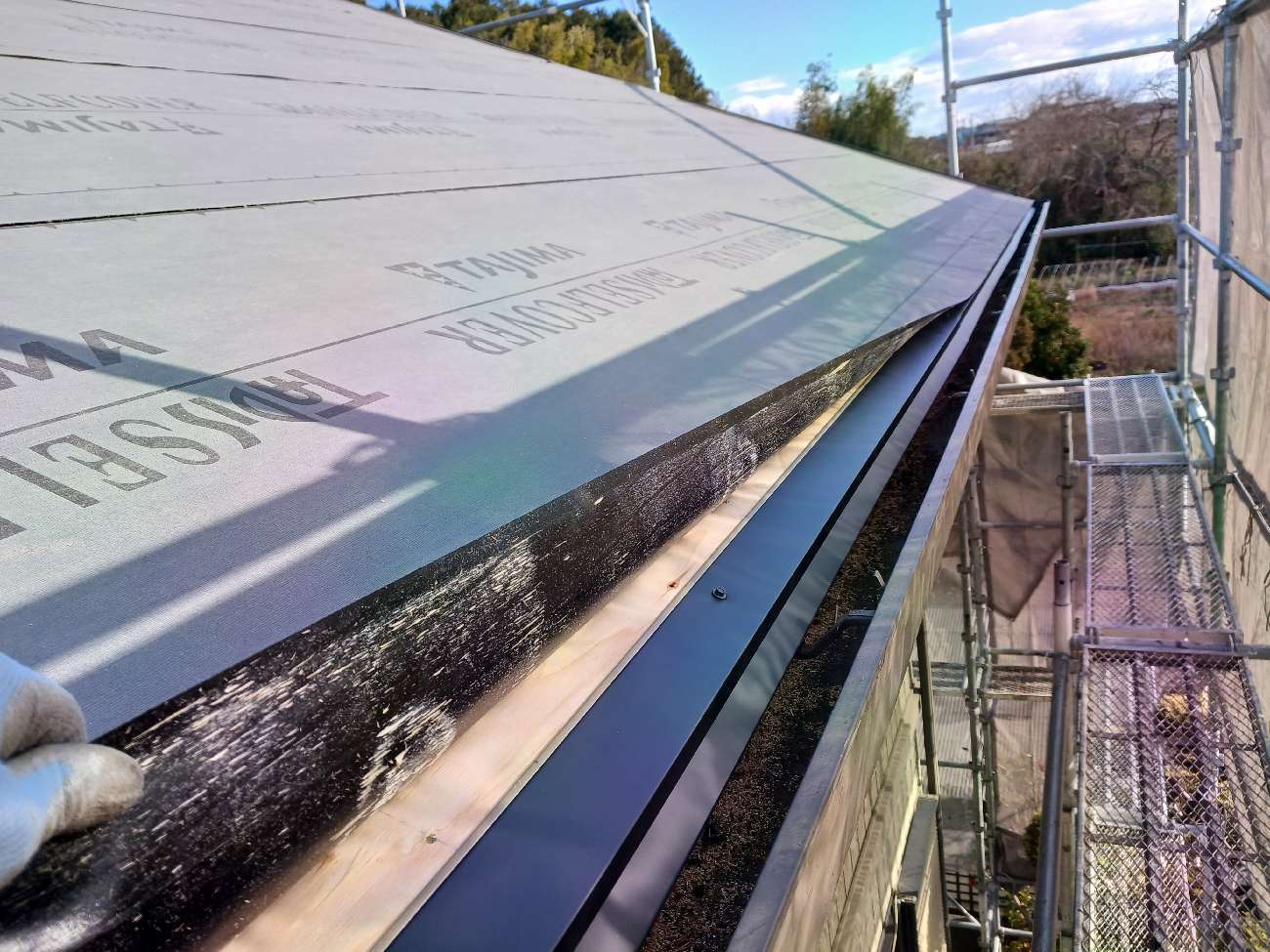

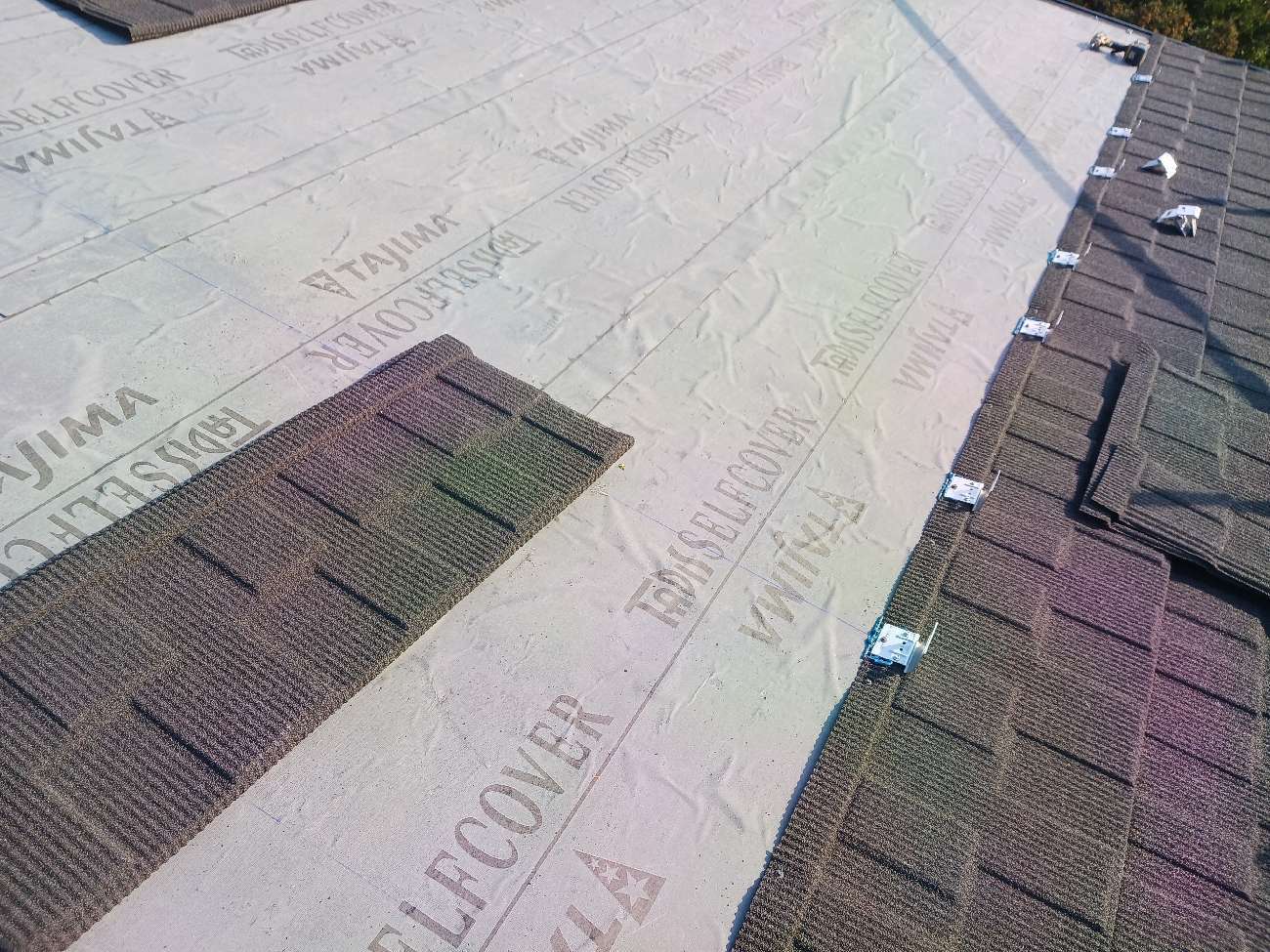

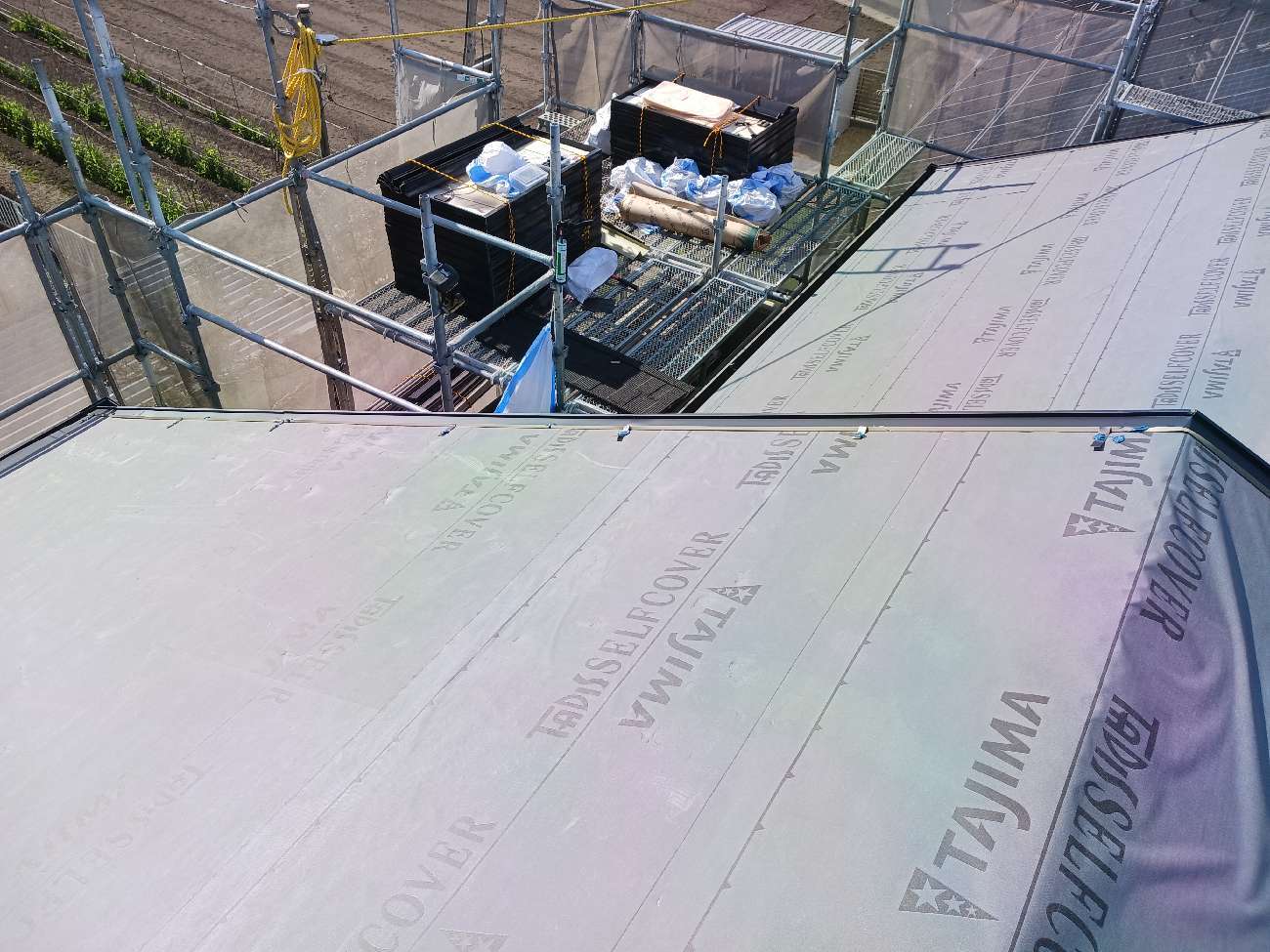

⑩ルーフィング(防水シート)を施工していきます。

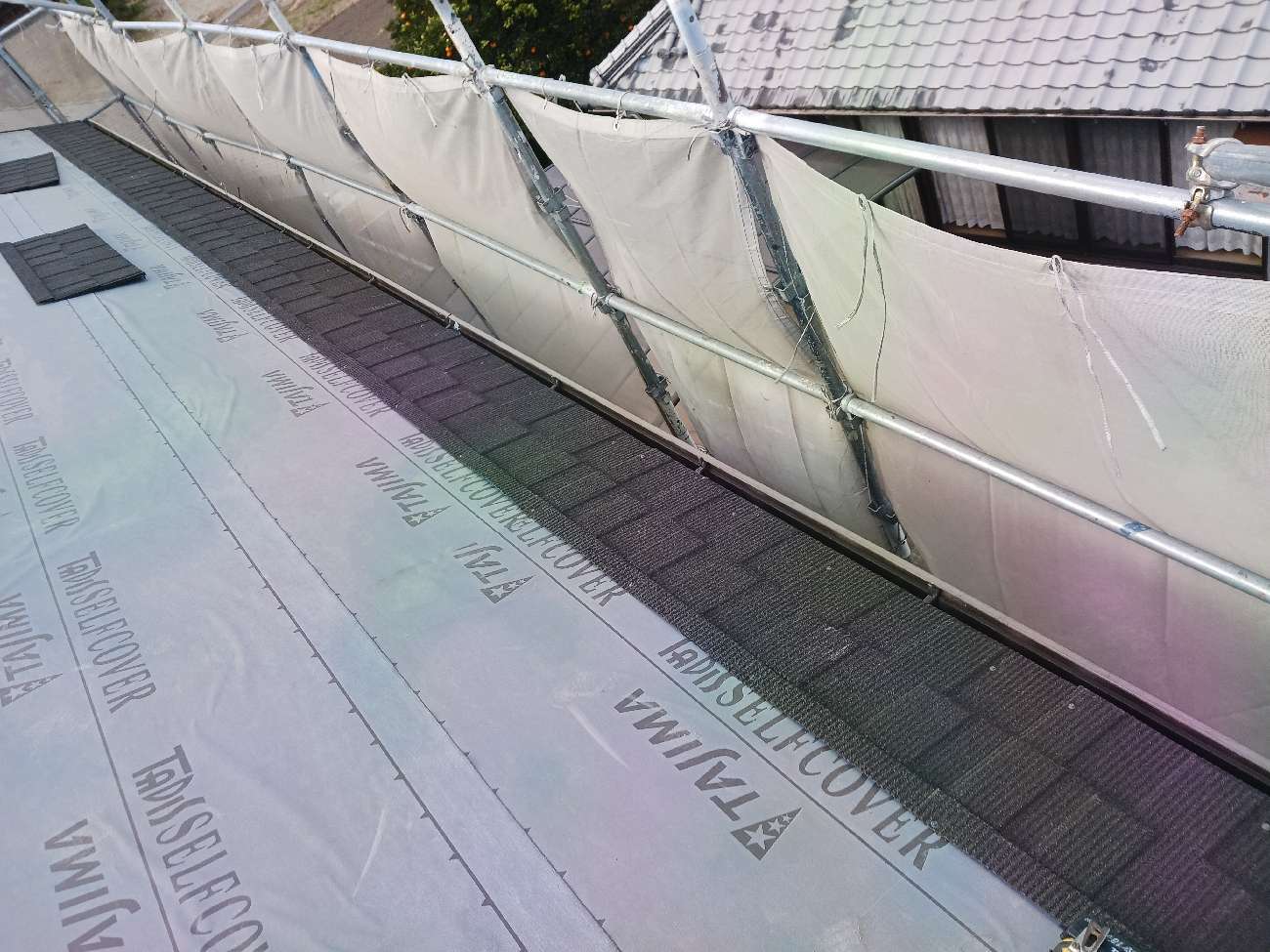

⑪ルーフィングを施工しました。

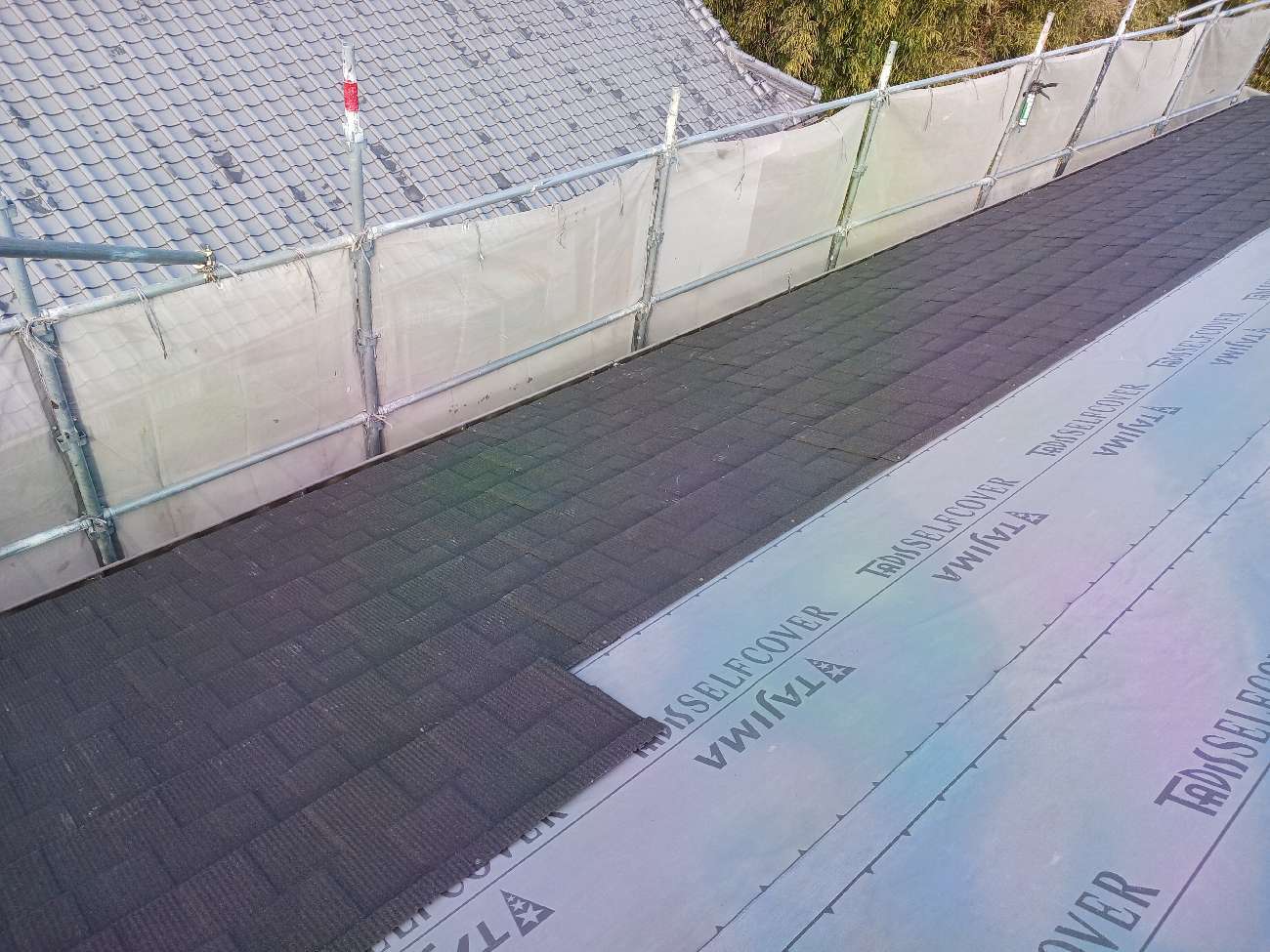

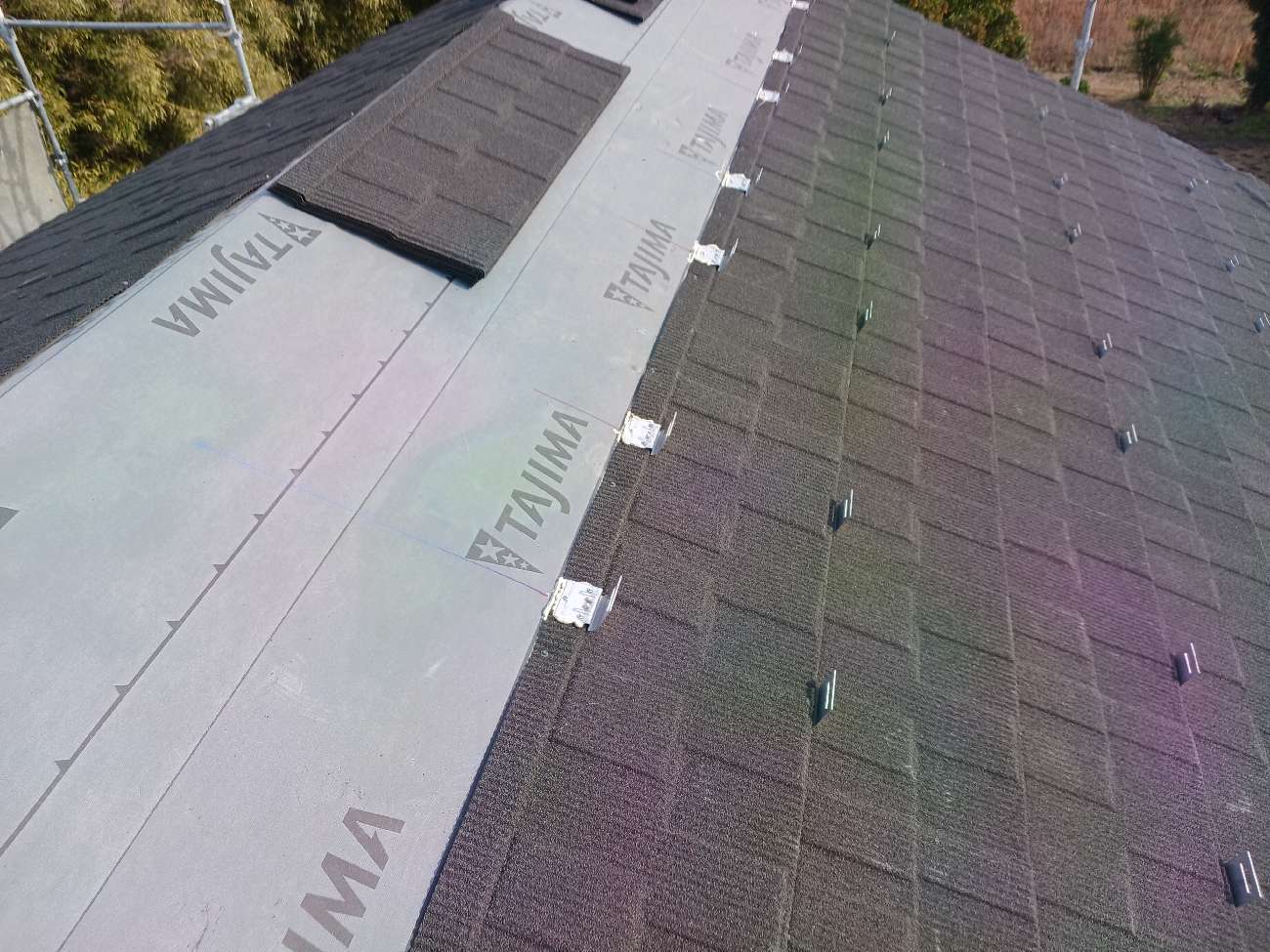

⑫軒先から順に屋根材を葺いていきます。
今回使用したのは、デクラ屋根システム セネター サーブルです。

⑬屋根を葺いていく過程です。

⑭屋根を葺きながら太陽光金具を取り付けていきます。

⑮屋根葺きと太陽光金具取り付けの過程です。

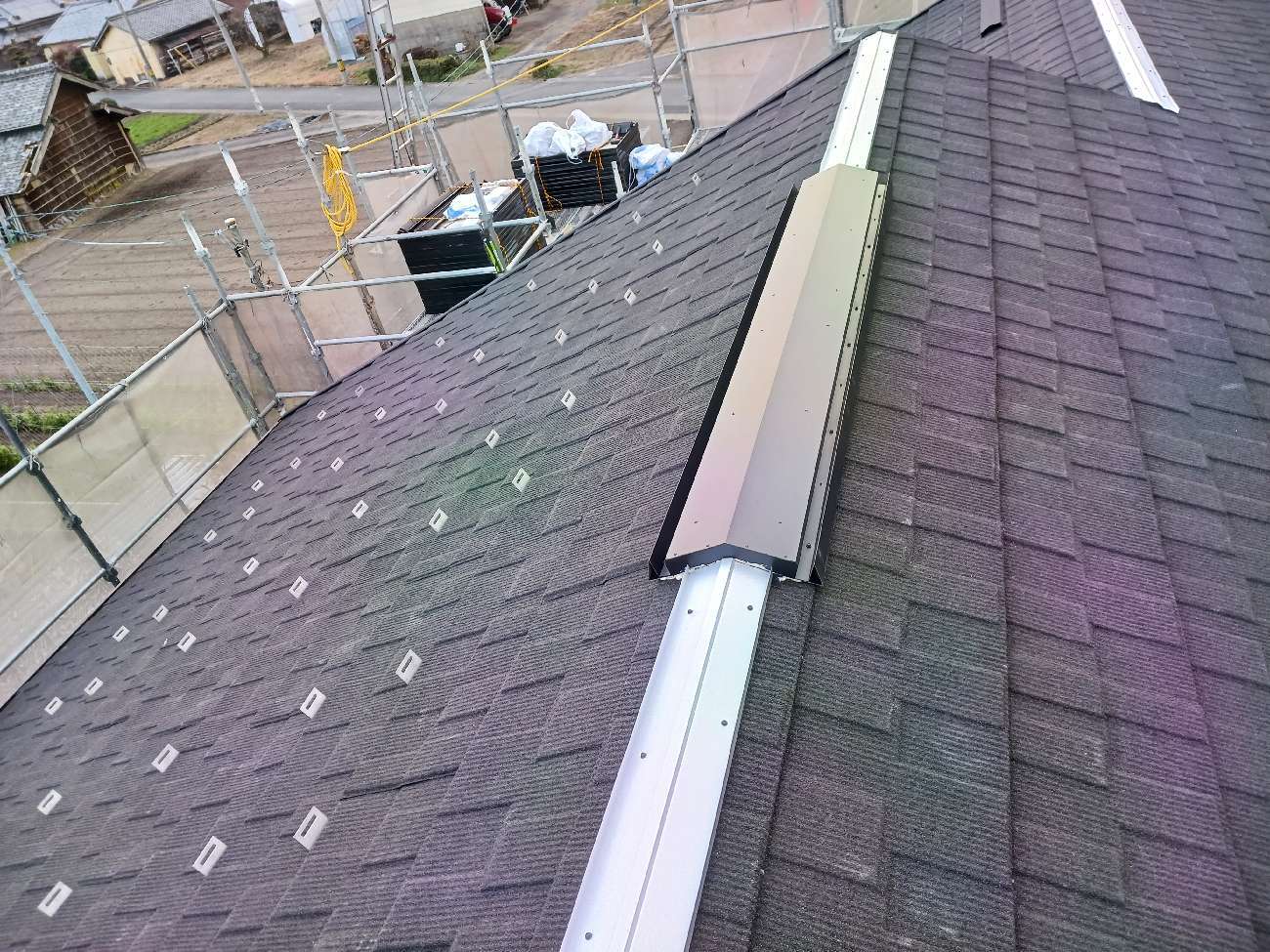

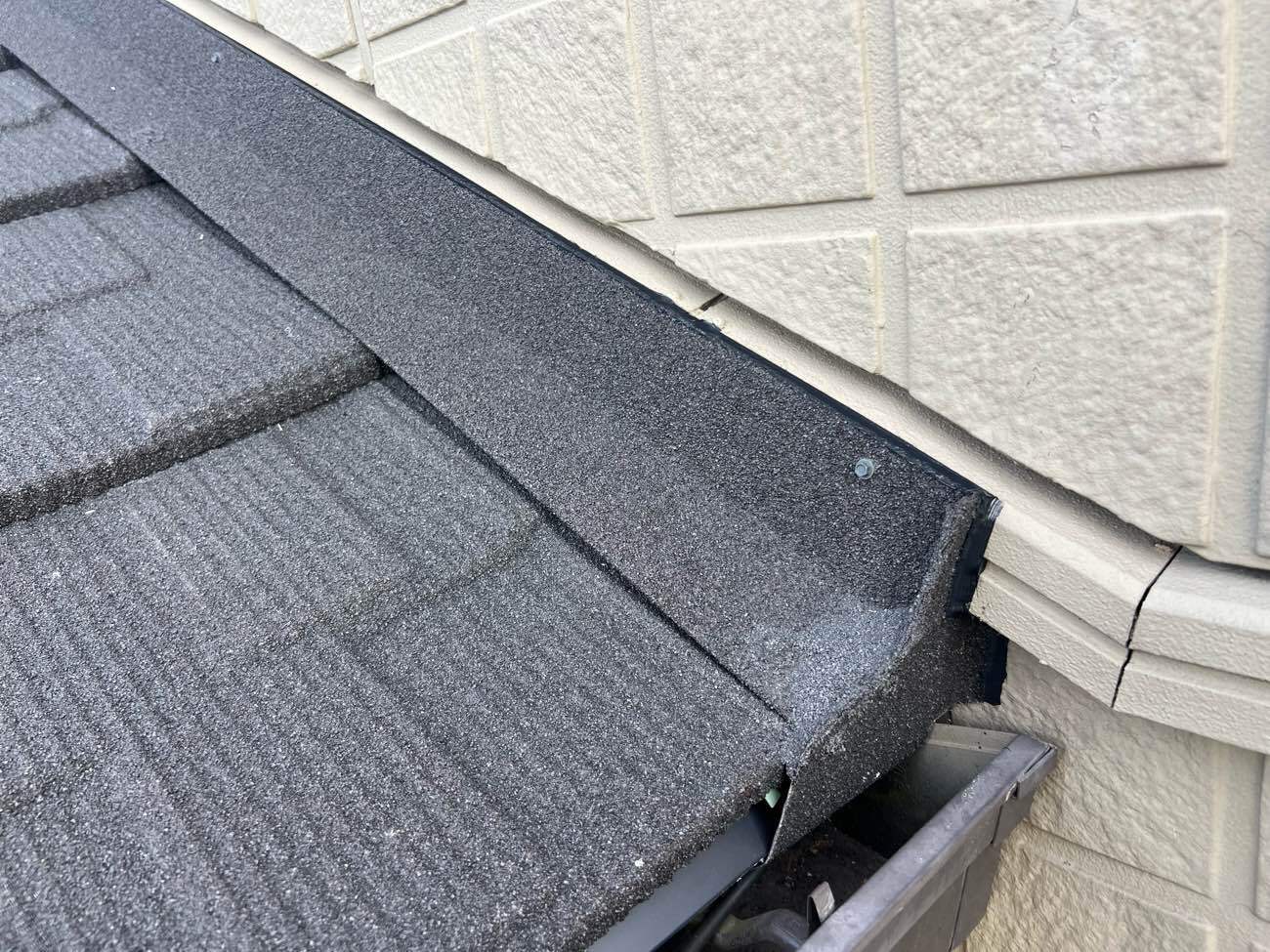

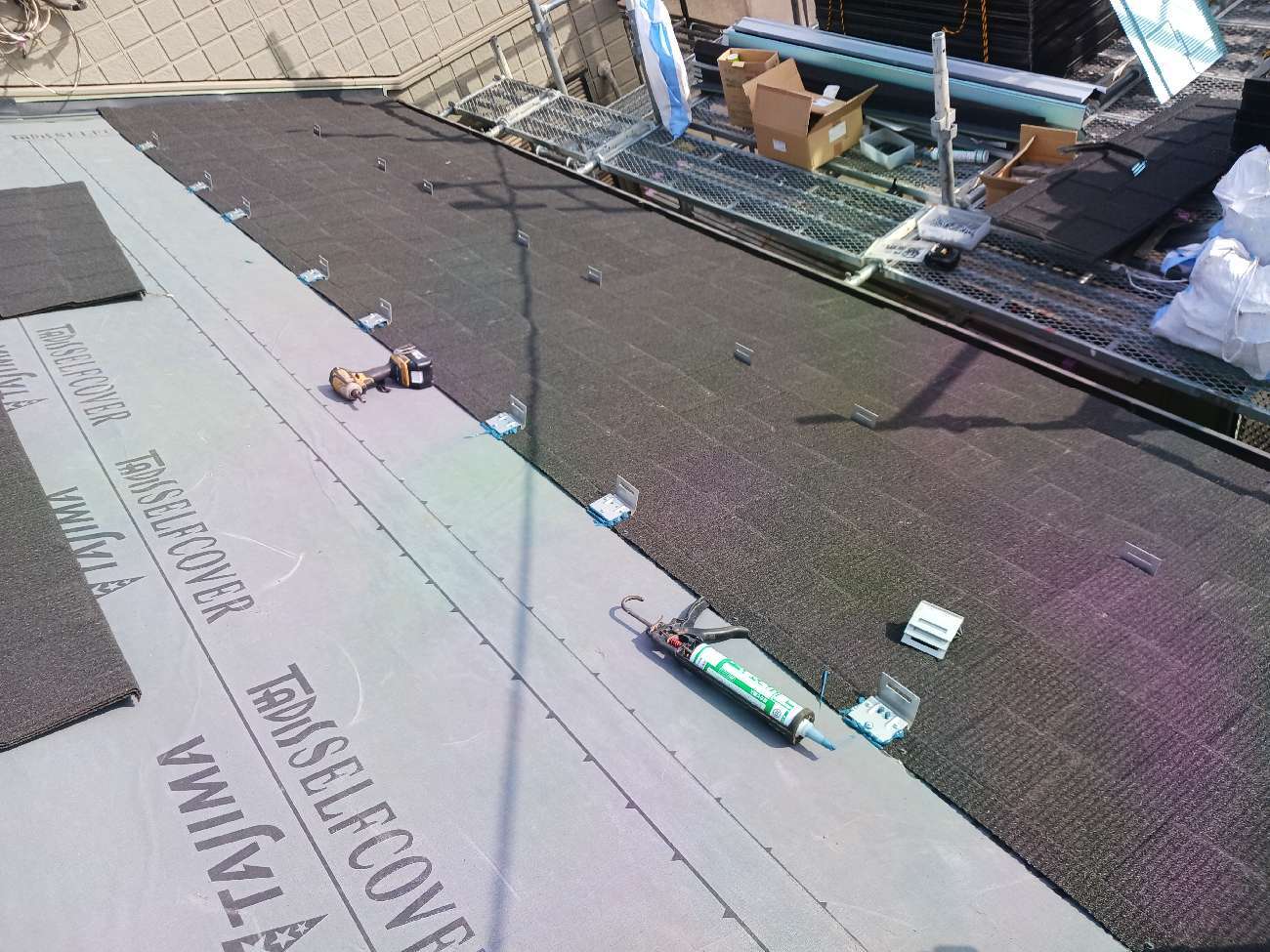

⑯壁際水切り(外壁を伝ってきた雨水が屋根内部に侵入するのを防ぎ、効率的に排水します。)を施工します。

軒先から屋根を葺いていきます。

⑰こちらも、屋根を葺きながら太陽光金具を取り付けていきます。

⑱棟に換気口を施工します。

⑲平面部屋根葺き後、棟に棟下地を施工しました。

⑳換気棟を施工しました。

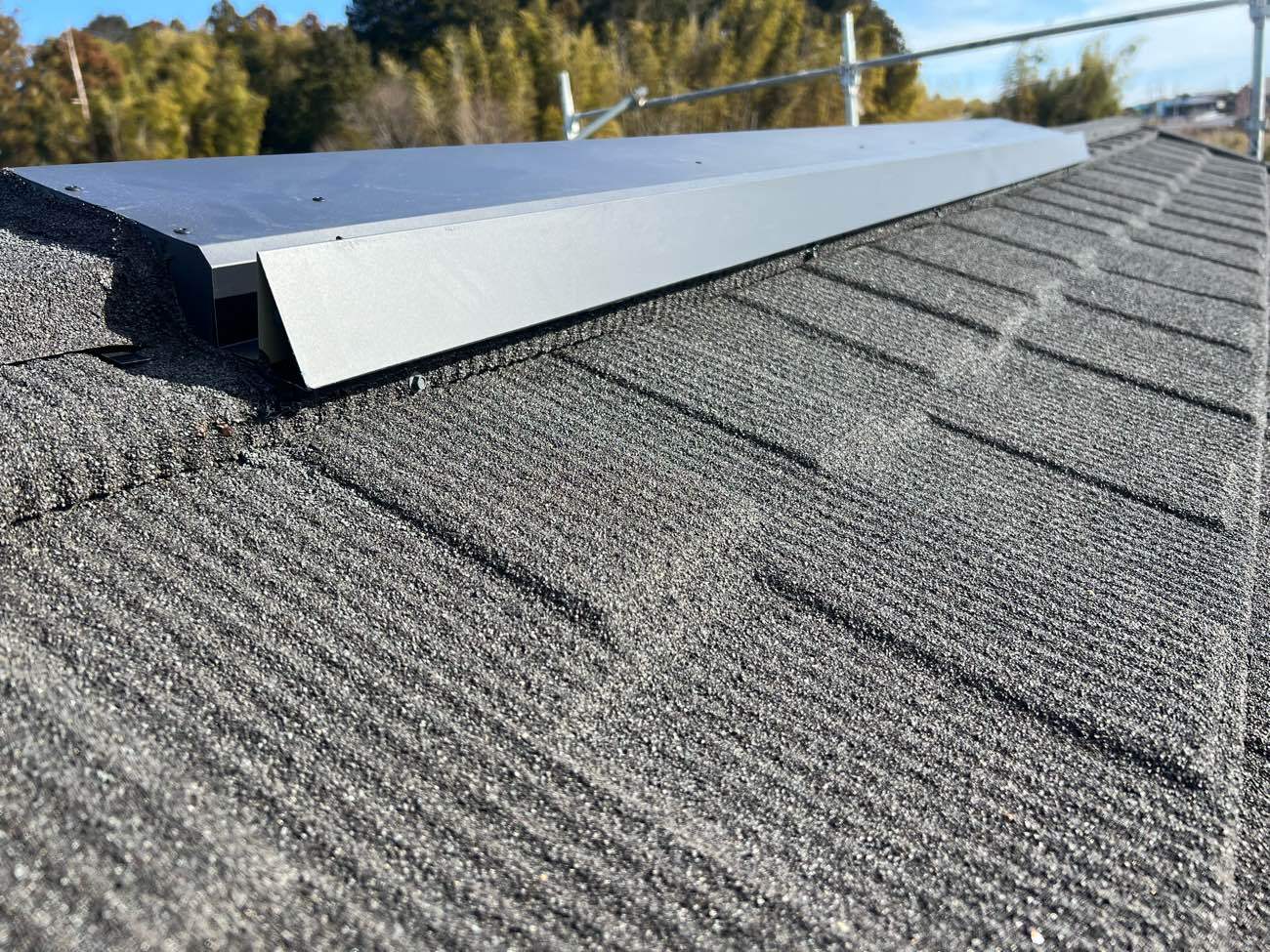

㉑棟包みを施工しました。

㉒棟包みを施工しました。

㉓雨押え板金を施工し、屋根を葺き終えました。

㉔コーキングを充填する個所にマスキングテープを貼っていきます。

㉕マスキングテープを貼っていきます。

㉖コーキングの密着性を高めるためのプライマーを塗布していきます。

㉗コーキングを充填していきます。

㉘コーキングを充填していきます。

㉙コーキングを充填していきます。

㉚コーキングを充填しました。

㉛太陽光パネルを復旧していきます。

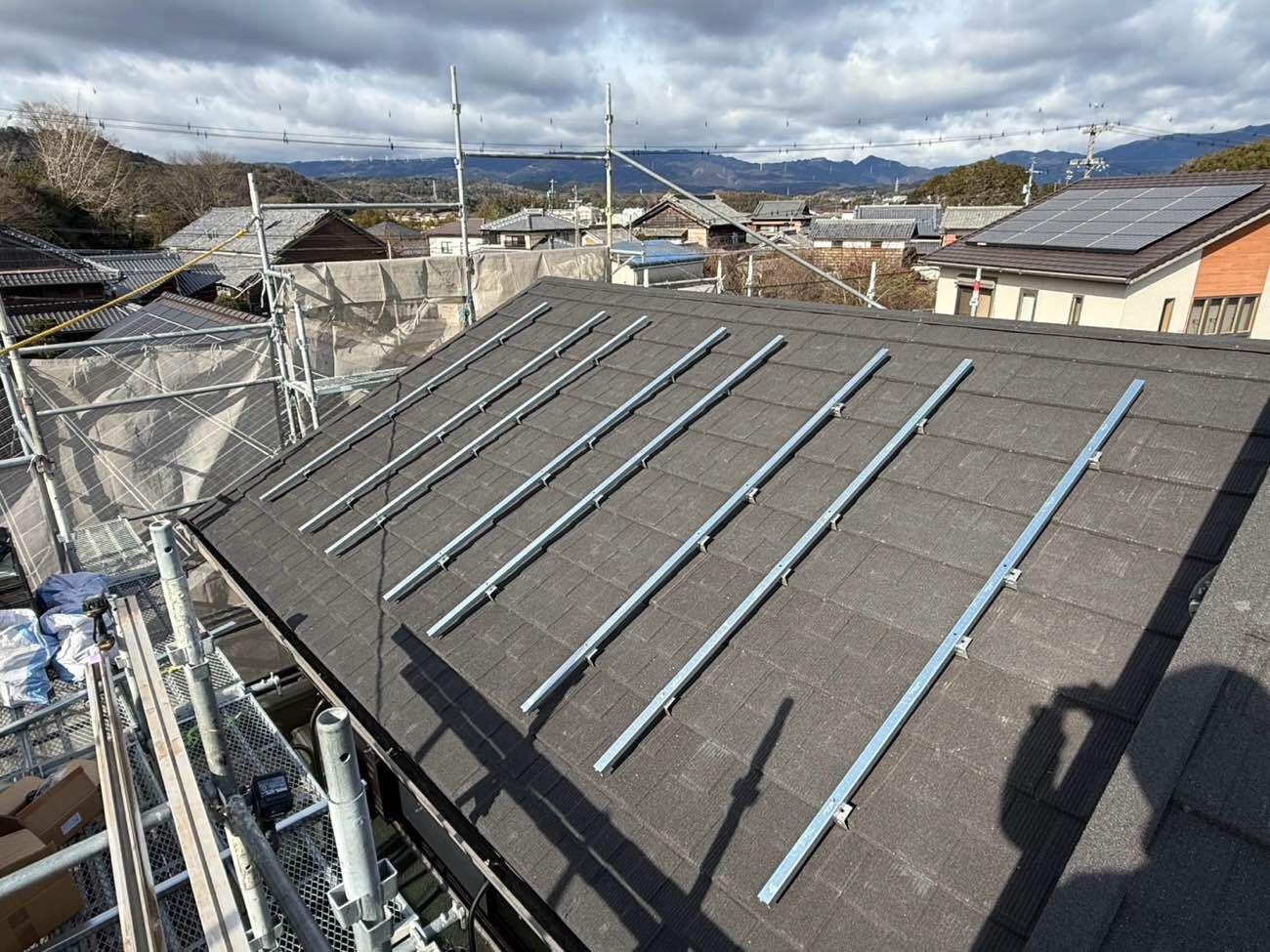

㉜パネルを設置する枠を施工していきます。

㉝施工の過程です。

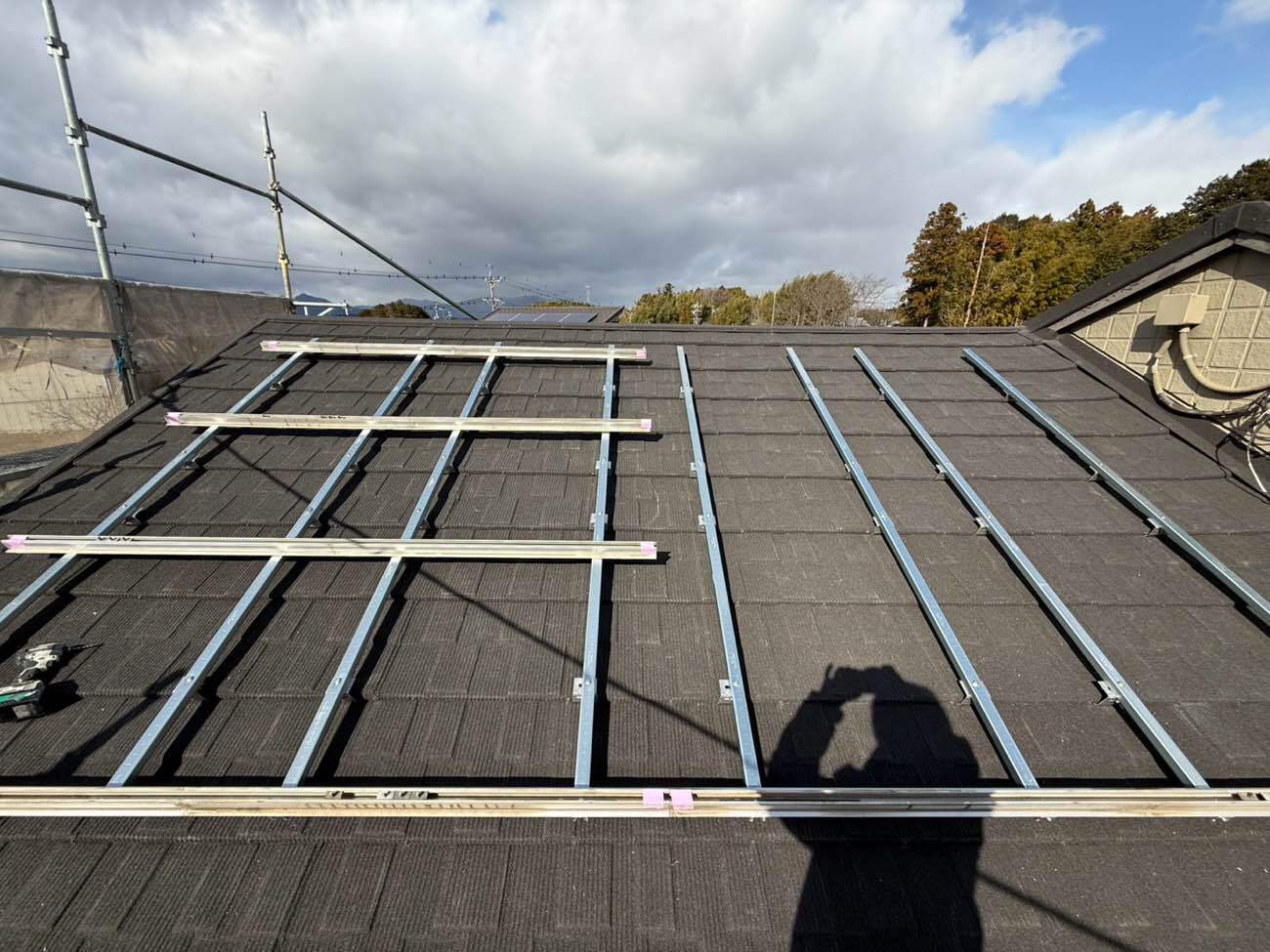

㉞枠の設置を終えました。

㉟順にパネルを設置していきます。

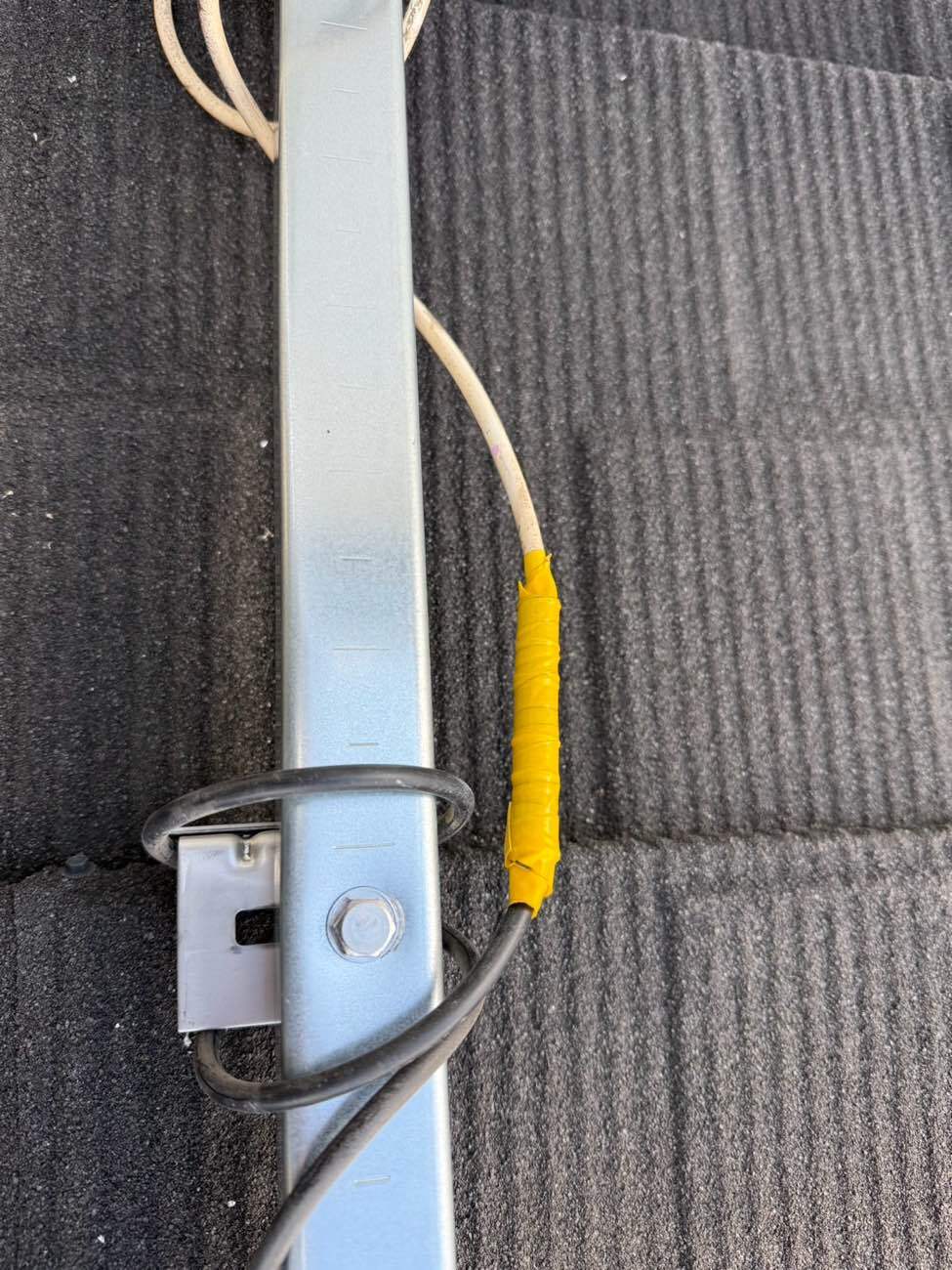

㊱線を繋ぎ設置しました。

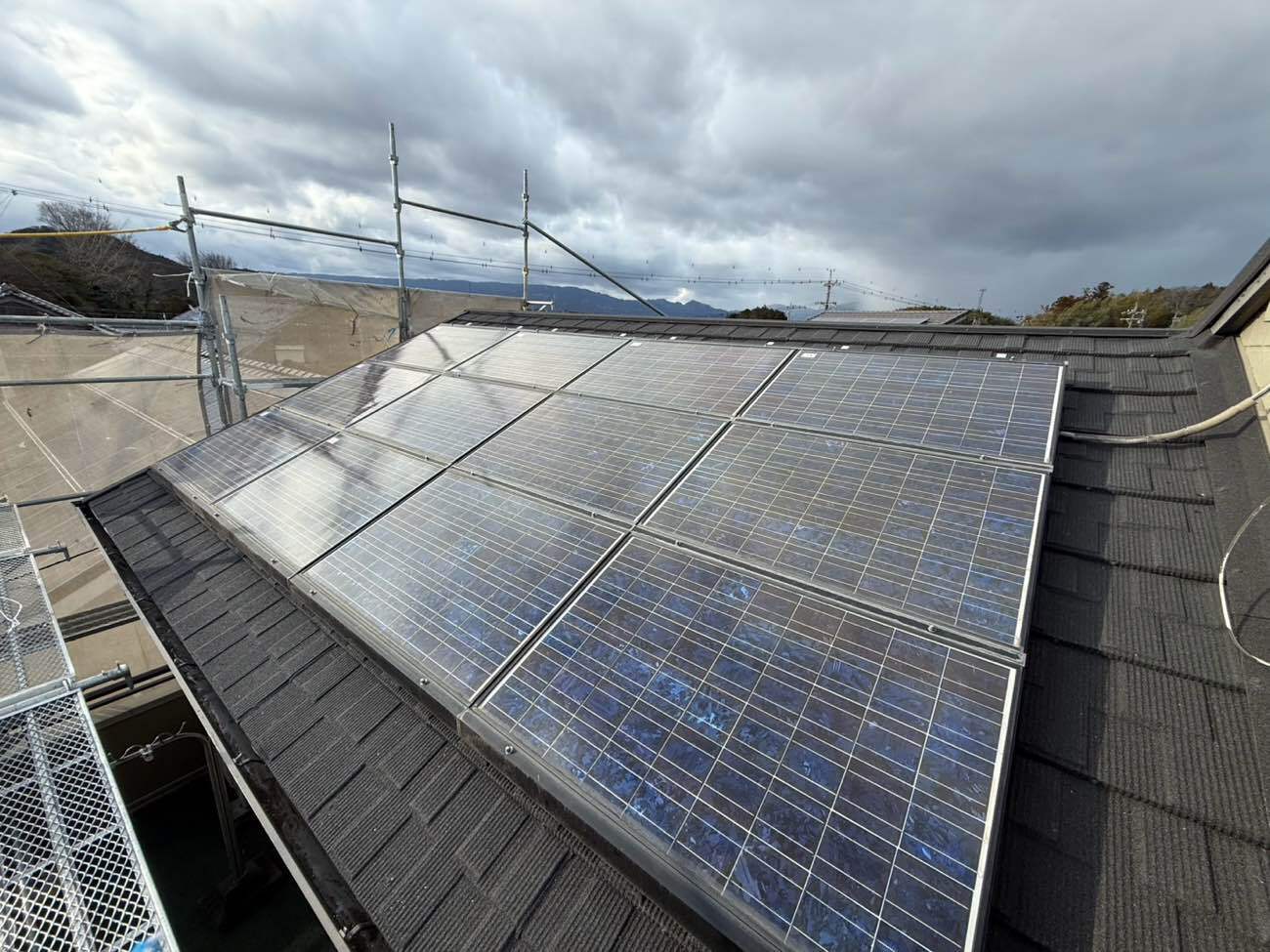

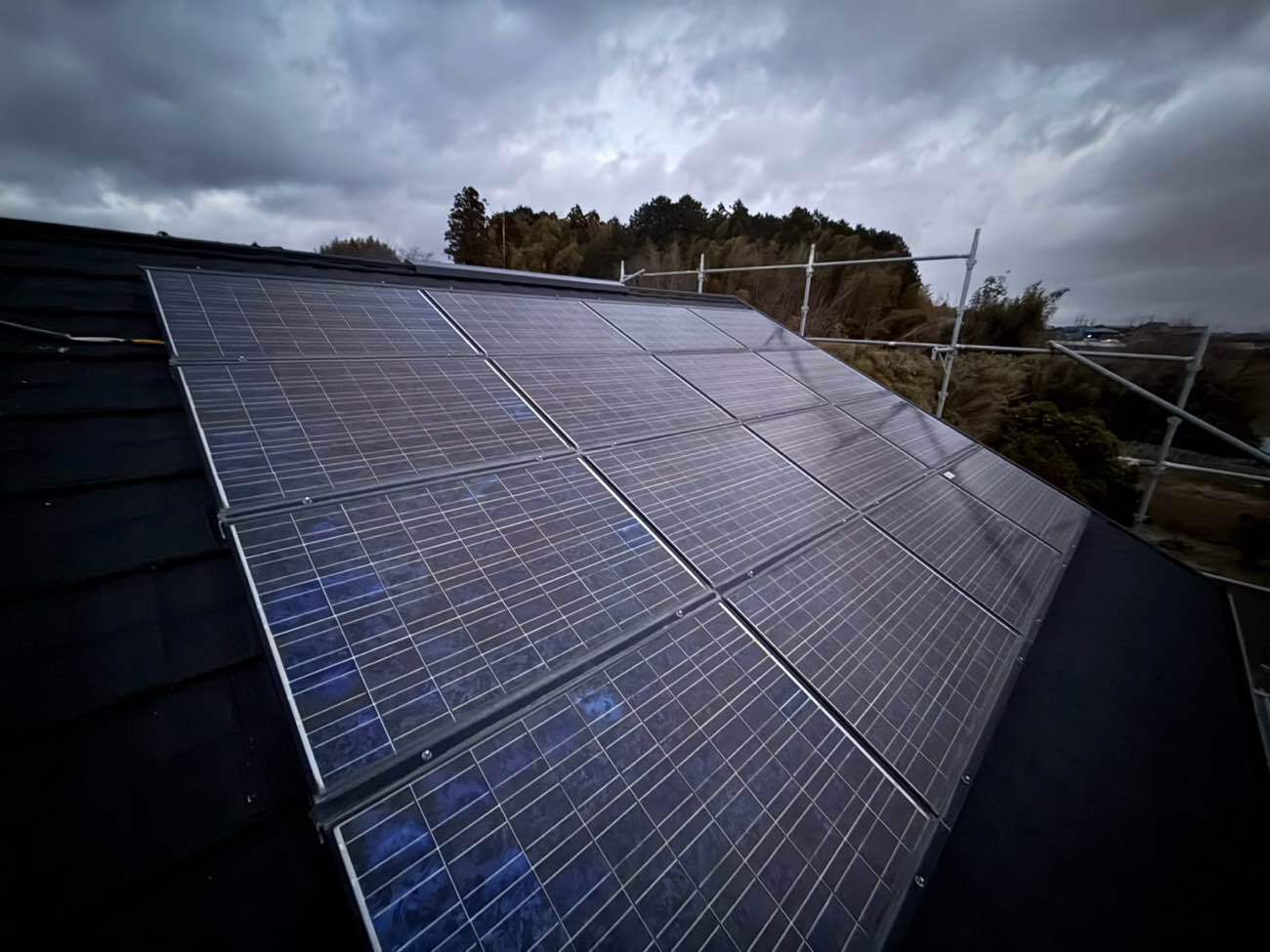

㊲太陽光パネルを設置しました。

㊳太陽光パネルを設置しました。

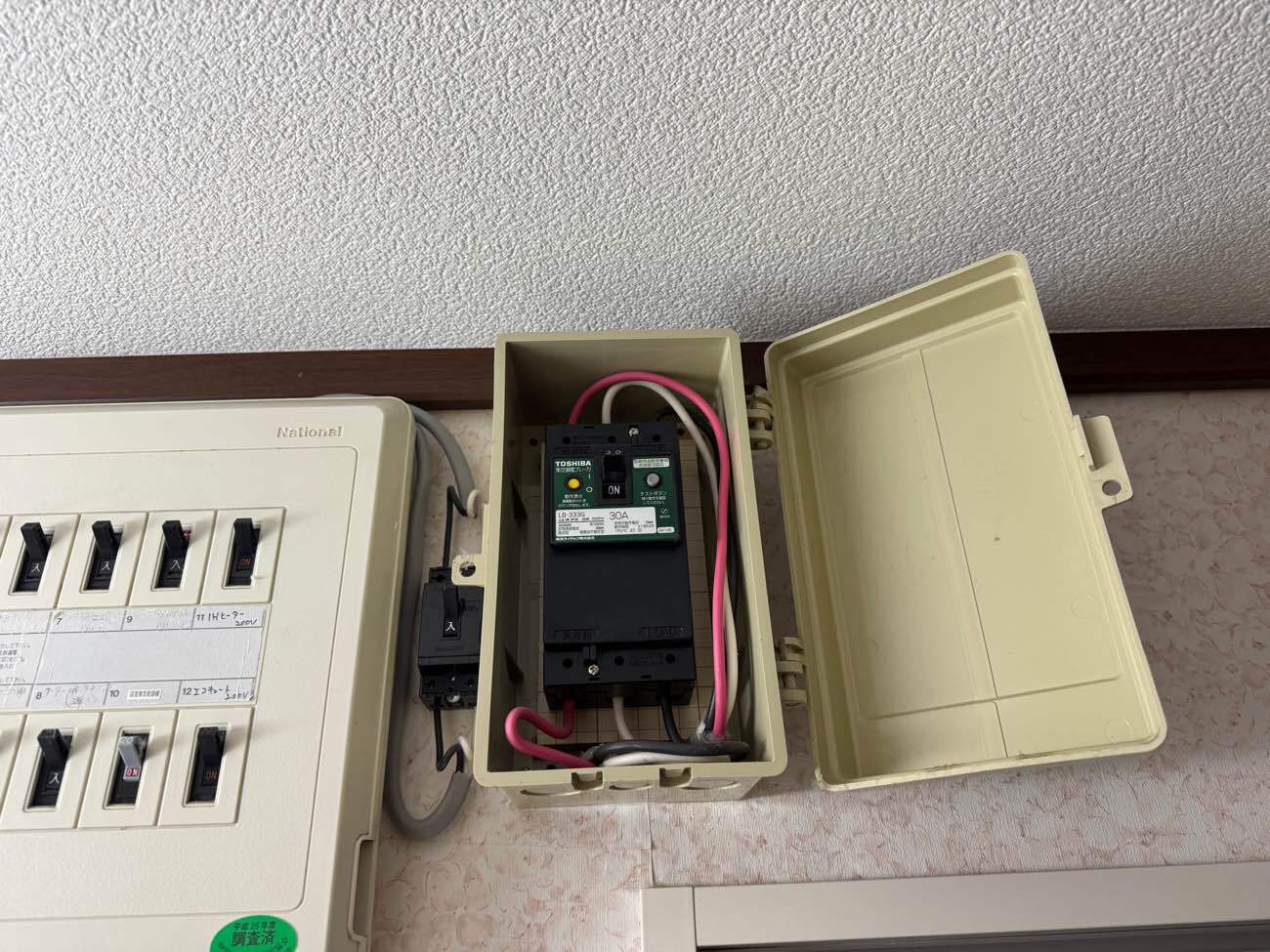

㊴既存ブレーカー

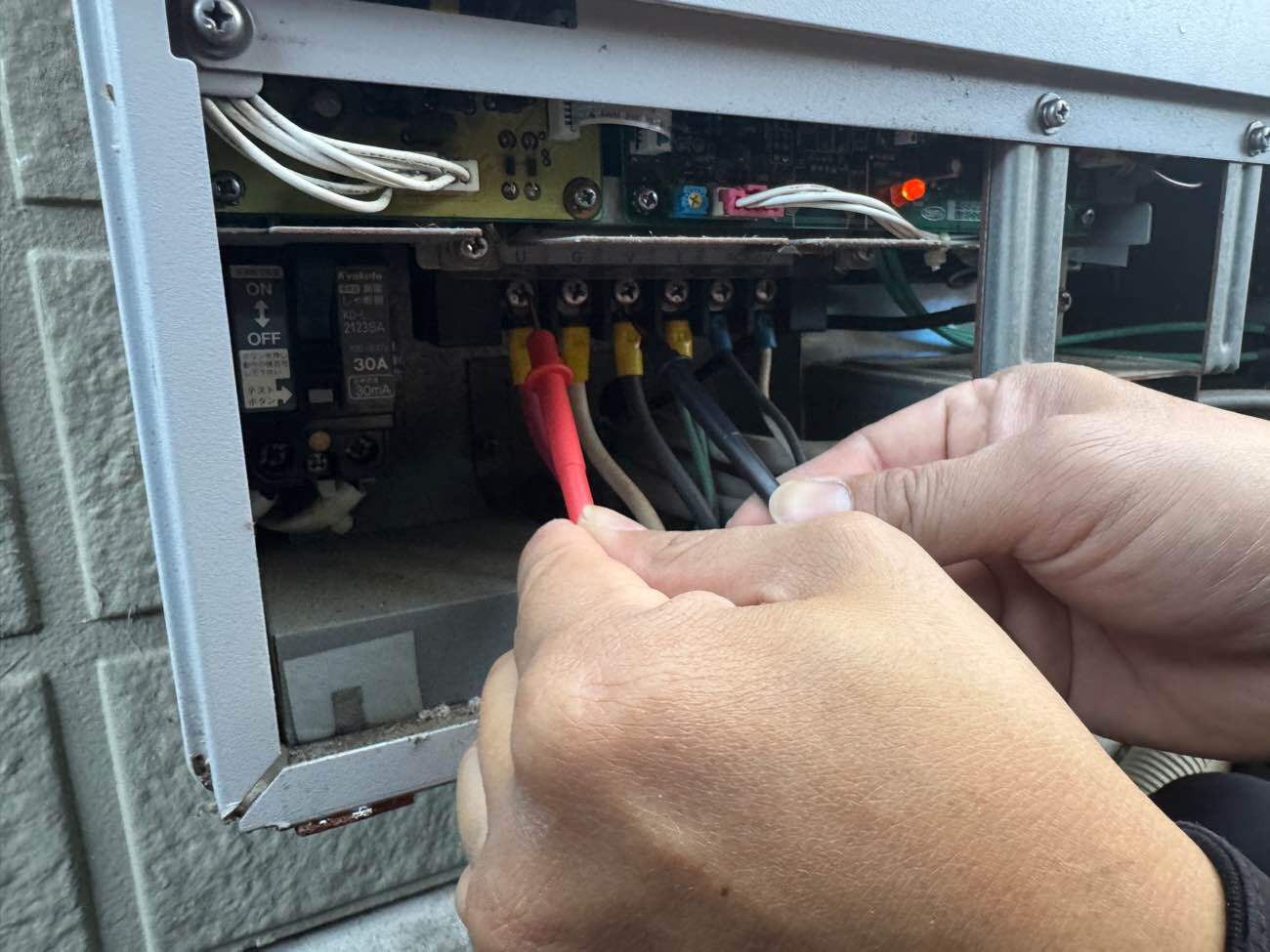

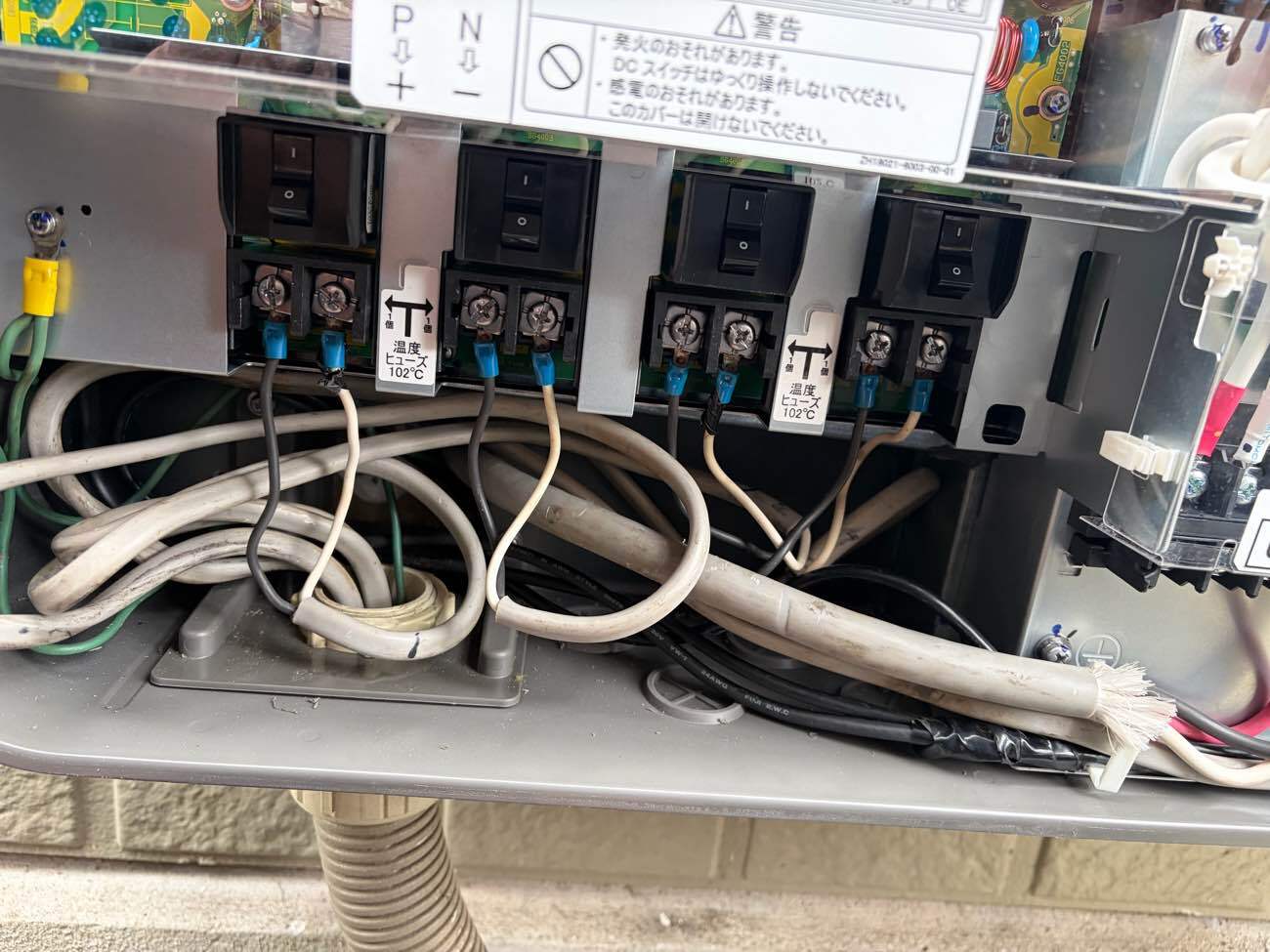

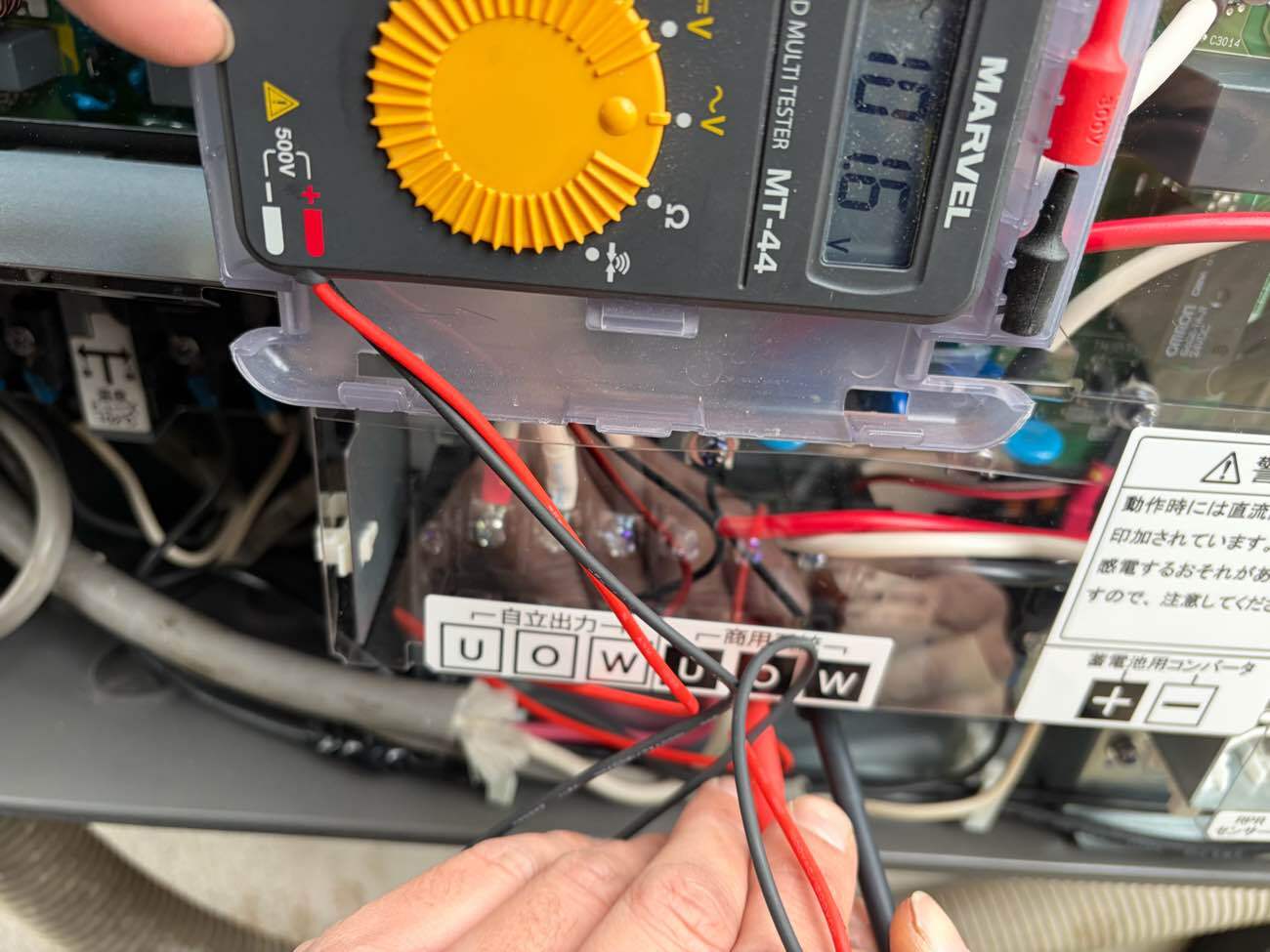

㊵既存のパワコンの電流計測します。

㊶電流を計測しました。

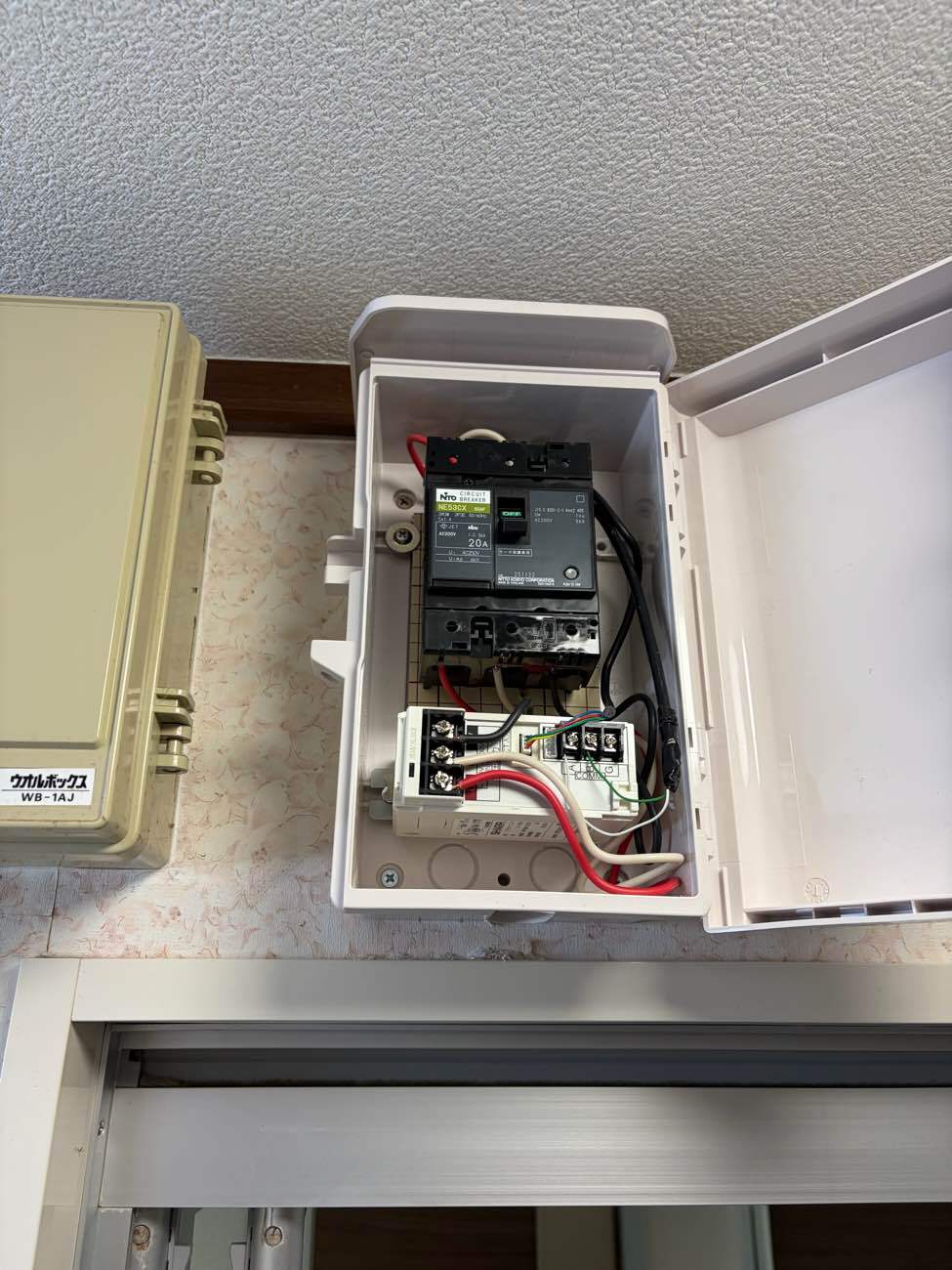

㊷新しくブレーカーを設置しました。

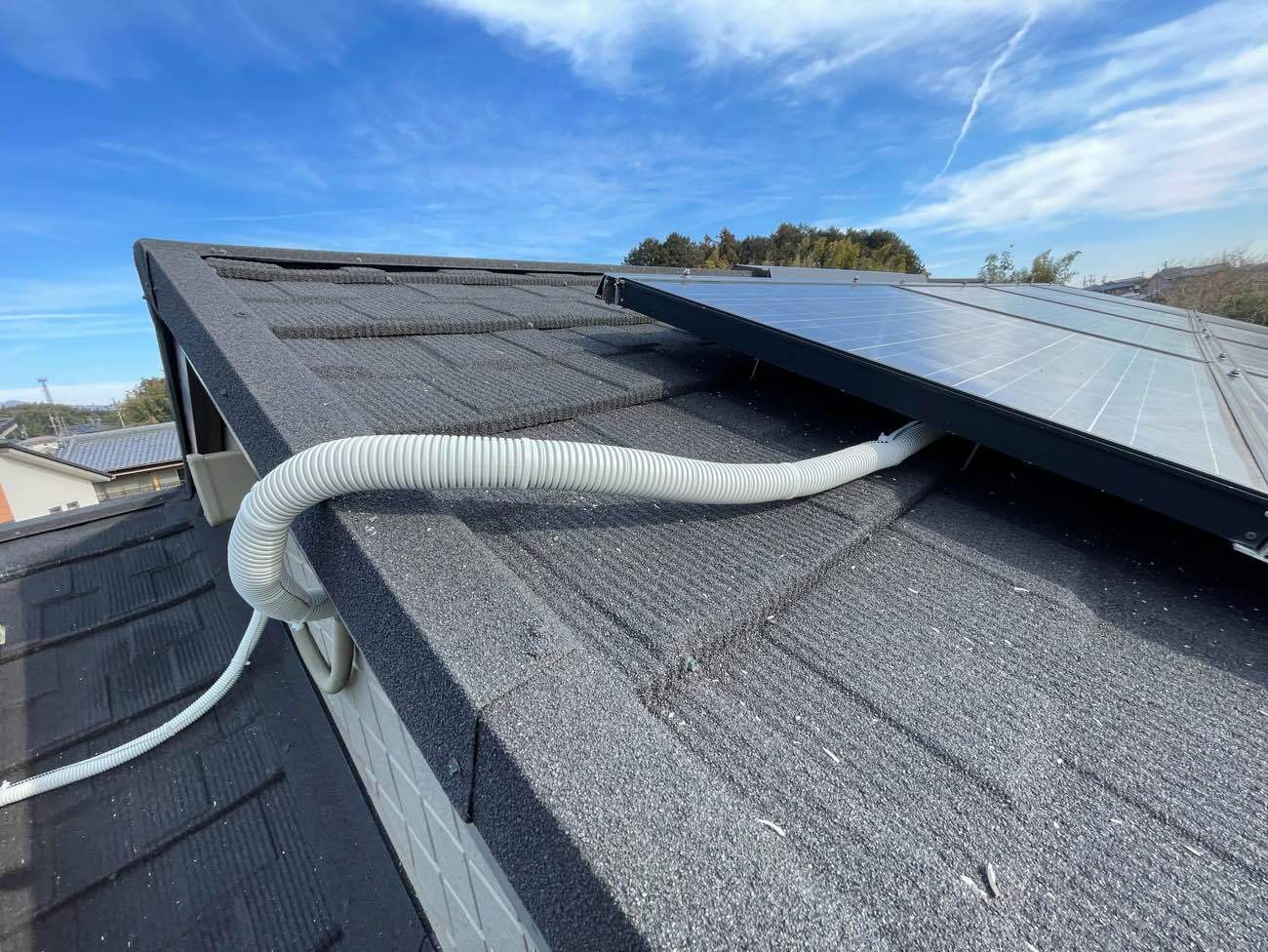

㊸モニターを設置しました。

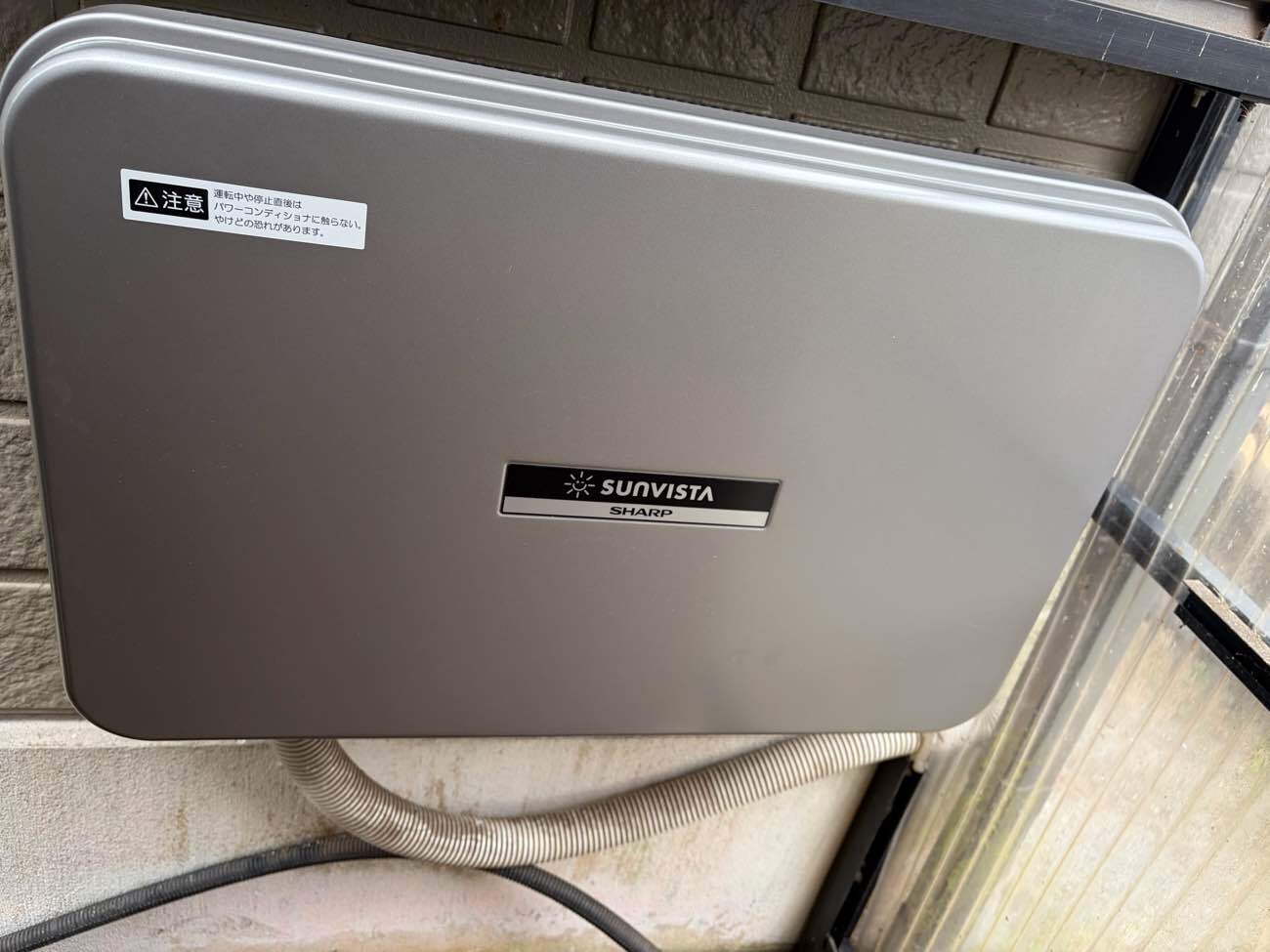

㊹パワコンを設置しました。

㊺設置しました。

㊻設置しました。

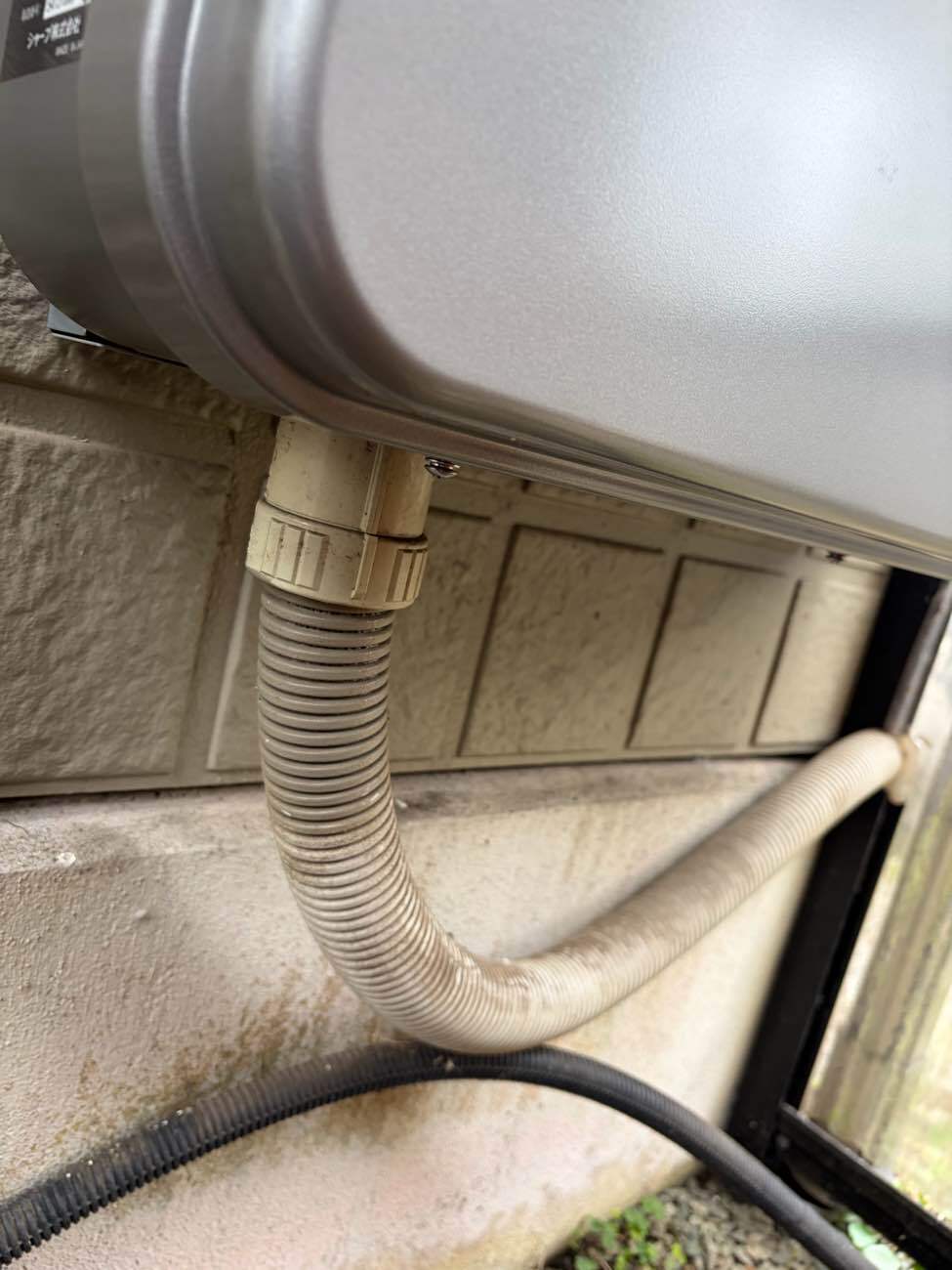

㊼新たに被覆管カバーを巻いていきます。

㊽新たに被覆管カバーを巻きました。

㊾新しいパワコンの電流を計測しました。

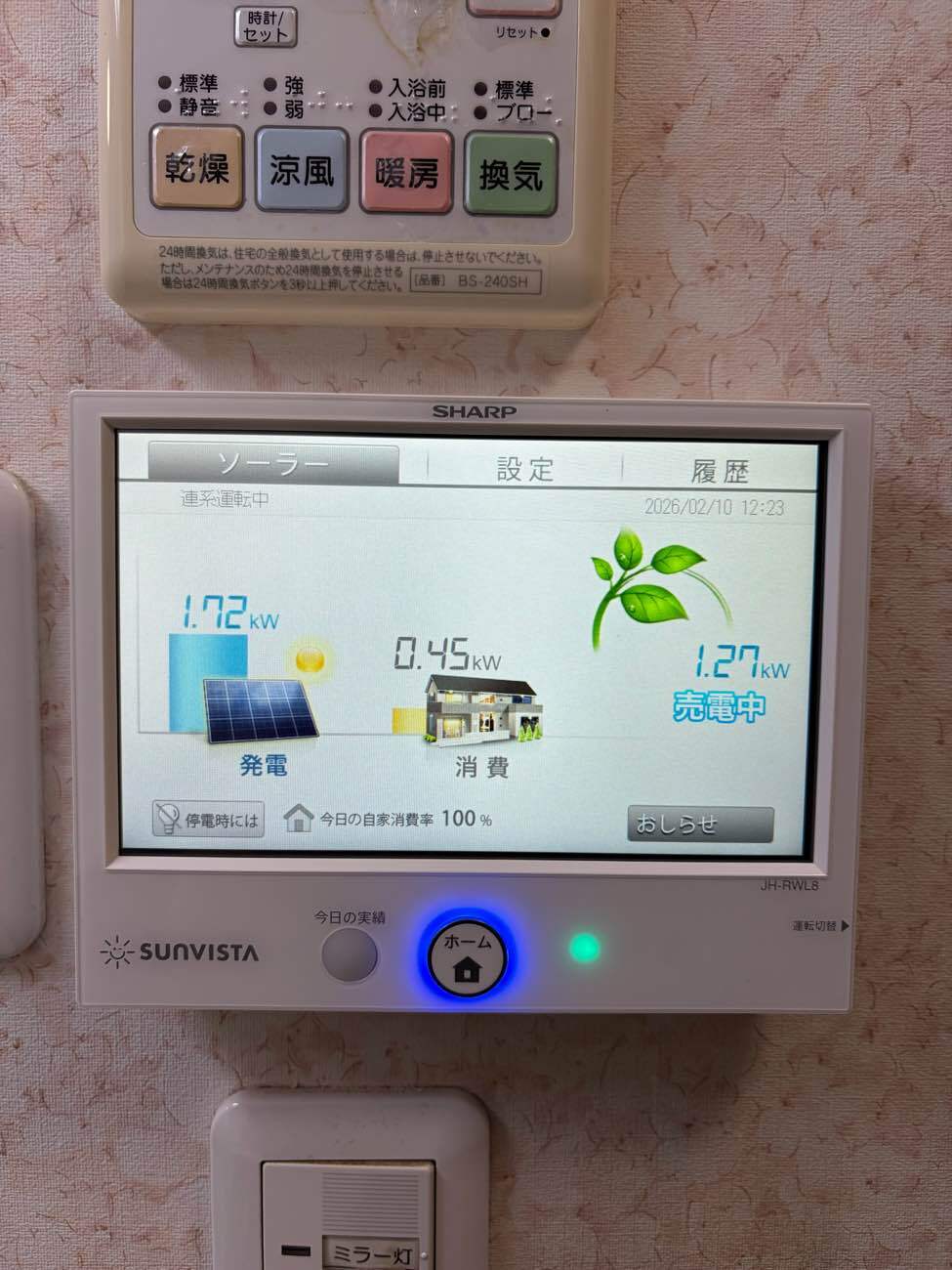

㊿定格内で正常に作動しています。
