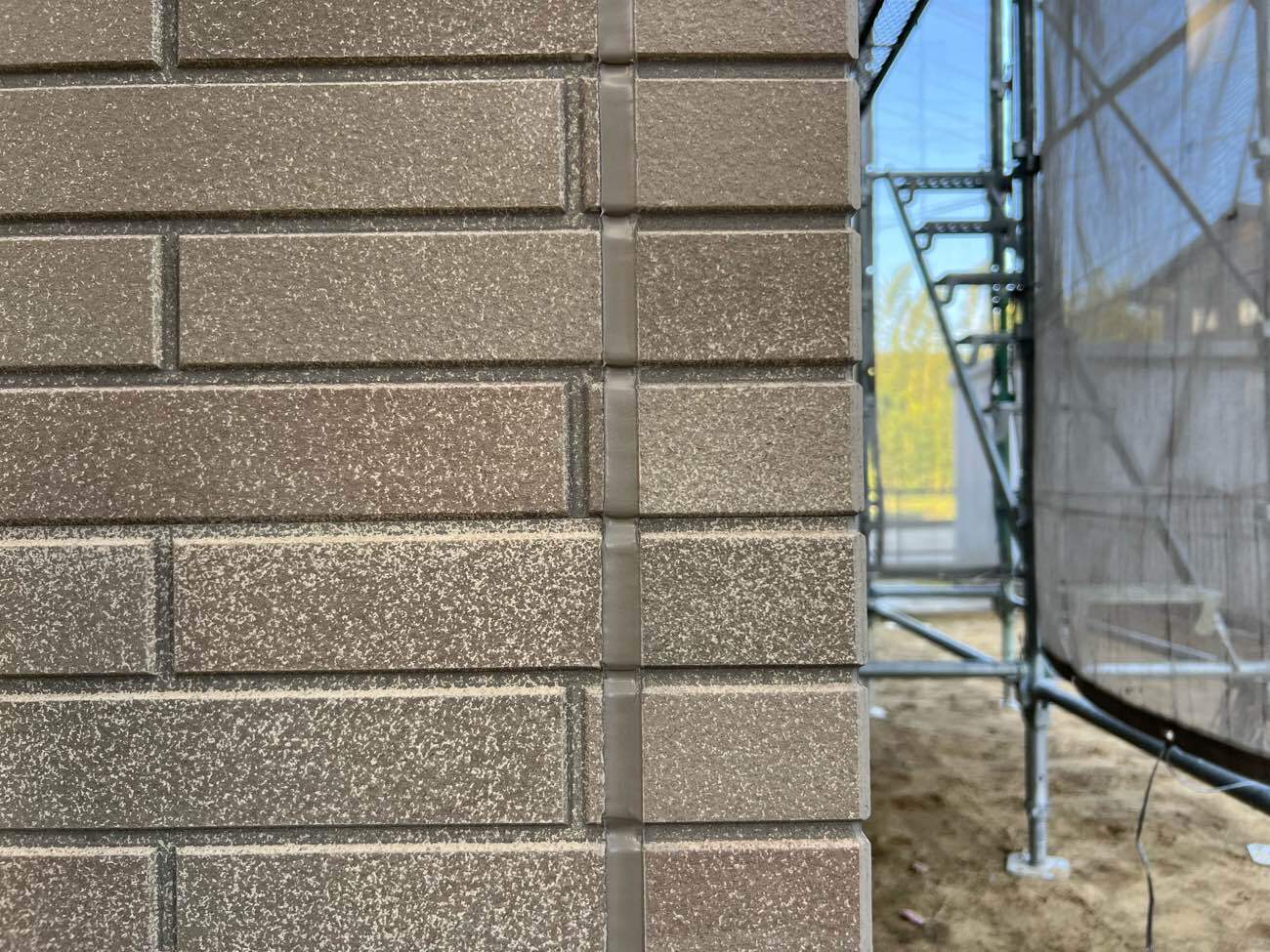

『外壁塗装工事・ケイミュー(株) 親水15 プラシード15』桑名市五反田 M様

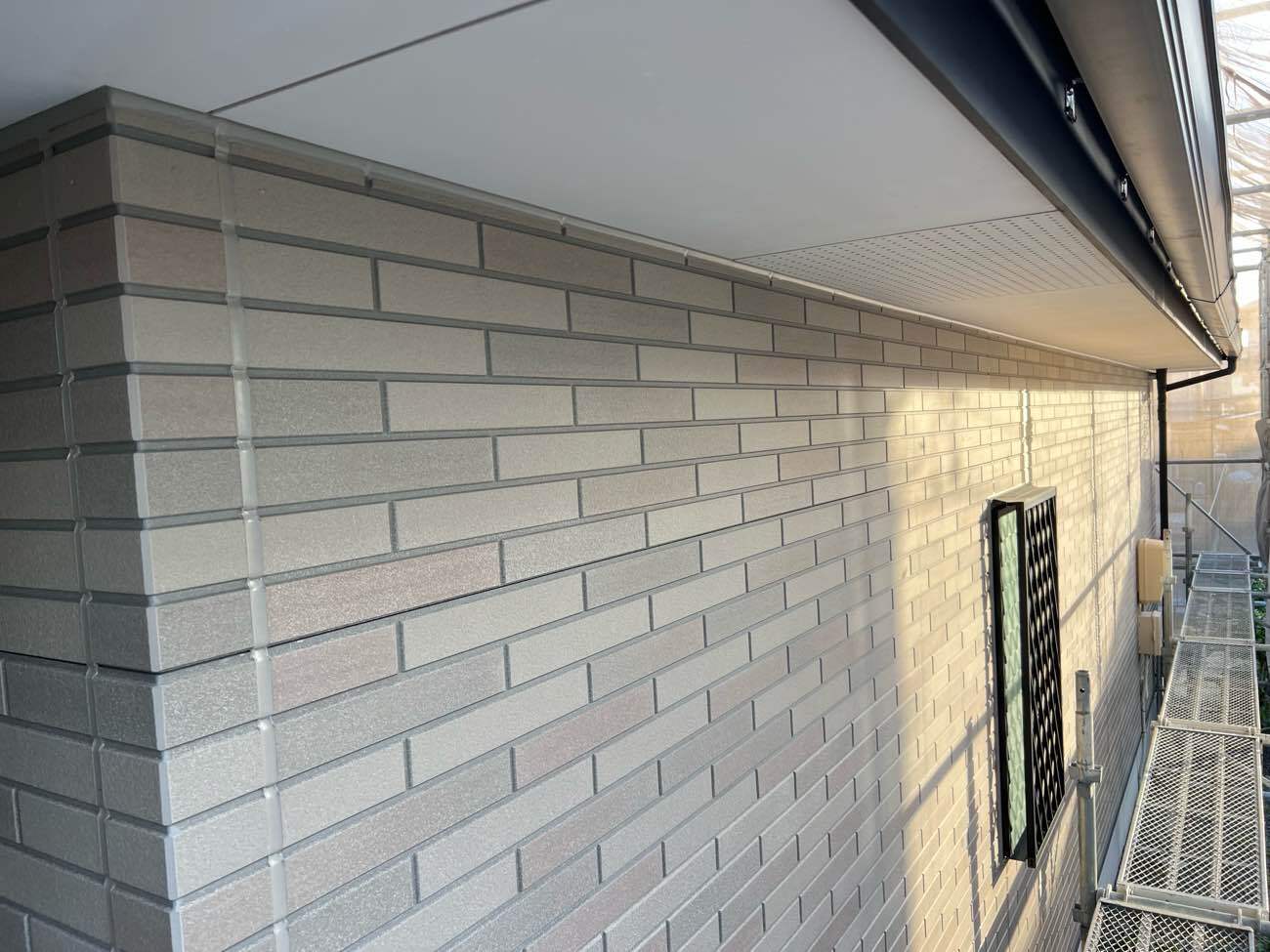

工事前

工事後

①外壁目地のコーキングを全て取り外していきます。

②コーキングを充填する箇所にマスキングテープを貼っていきます。(コーキングがはみ出さないようにする為)

③コーキングを充填する全ての箇所にマスキングテープを貼りました。

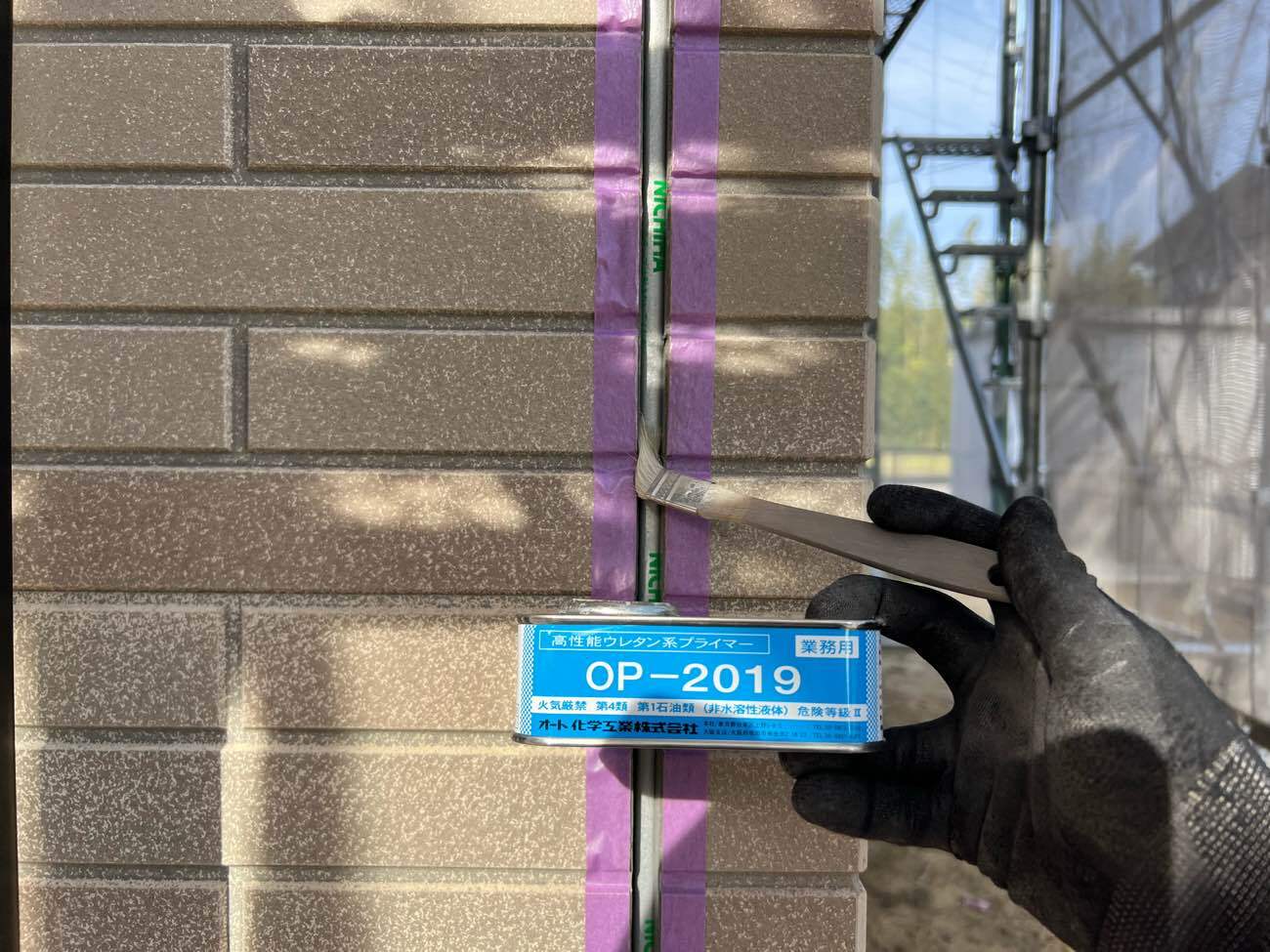

④プライマー(下地材)を塗布していきます。(コーキングの密着性を高める為)

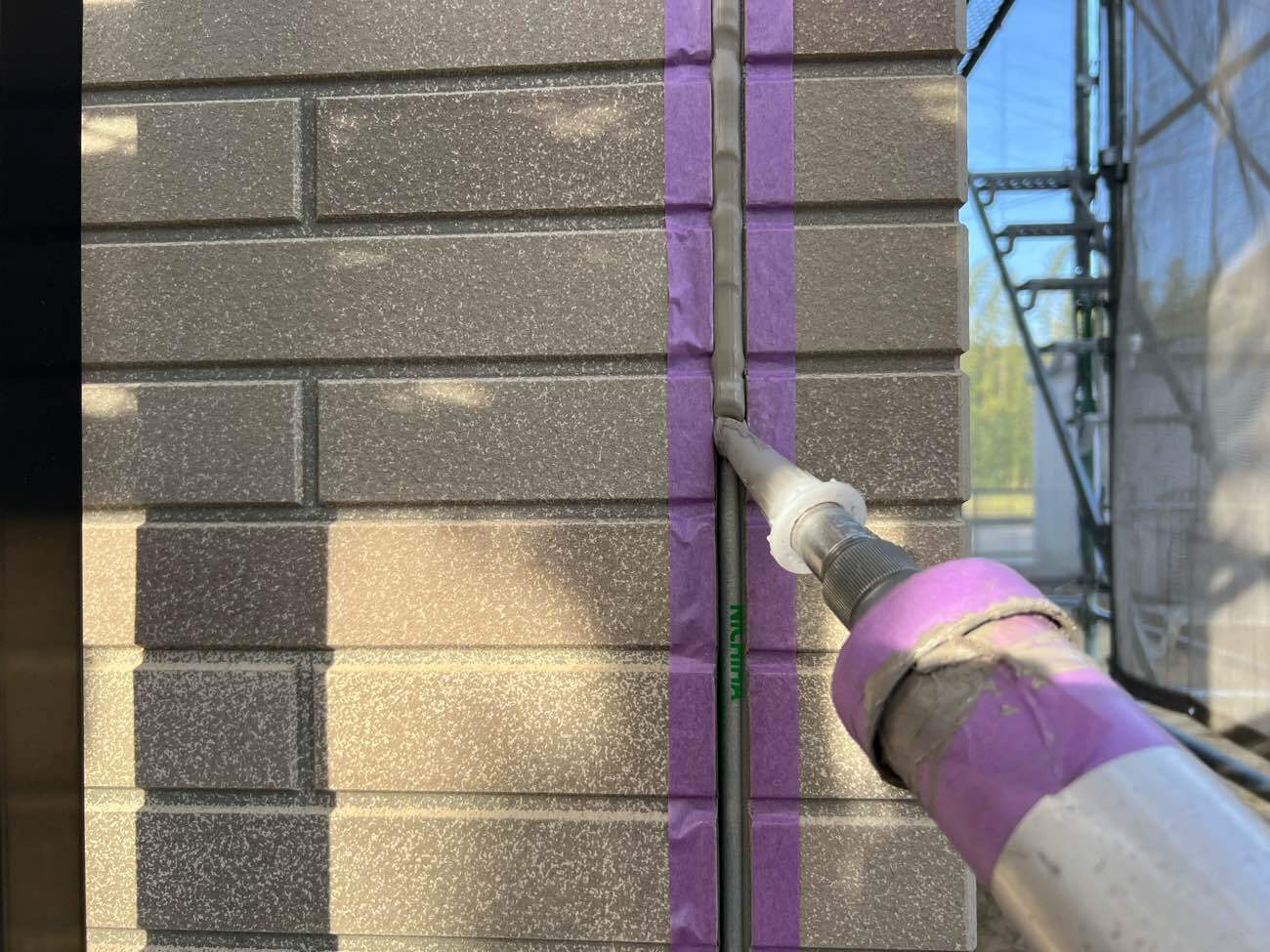

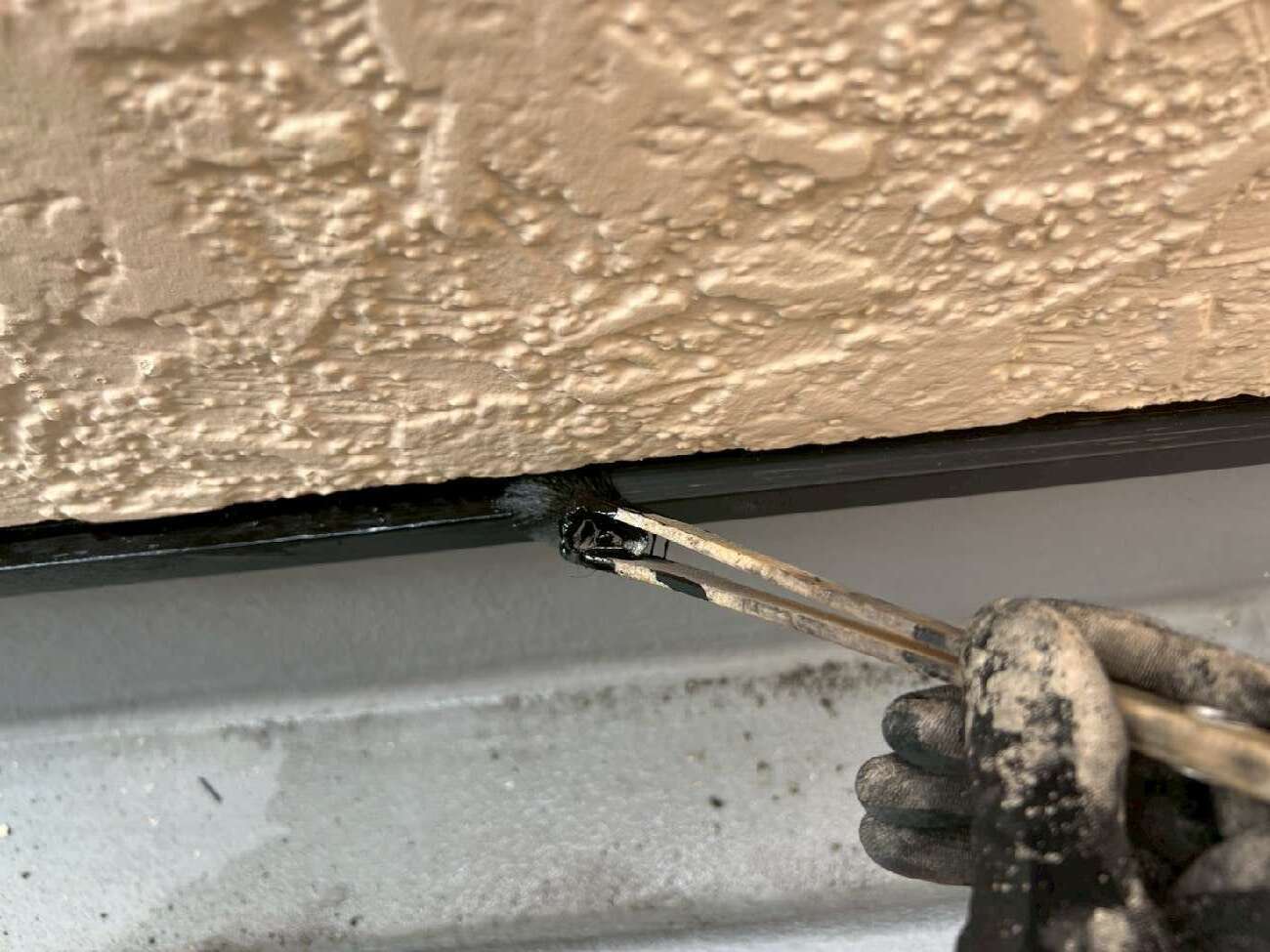

⑤コーキングを充填していきます。

⑥コーキングを充填し、ヘラで均しマスキングテープを剝がして完成です。

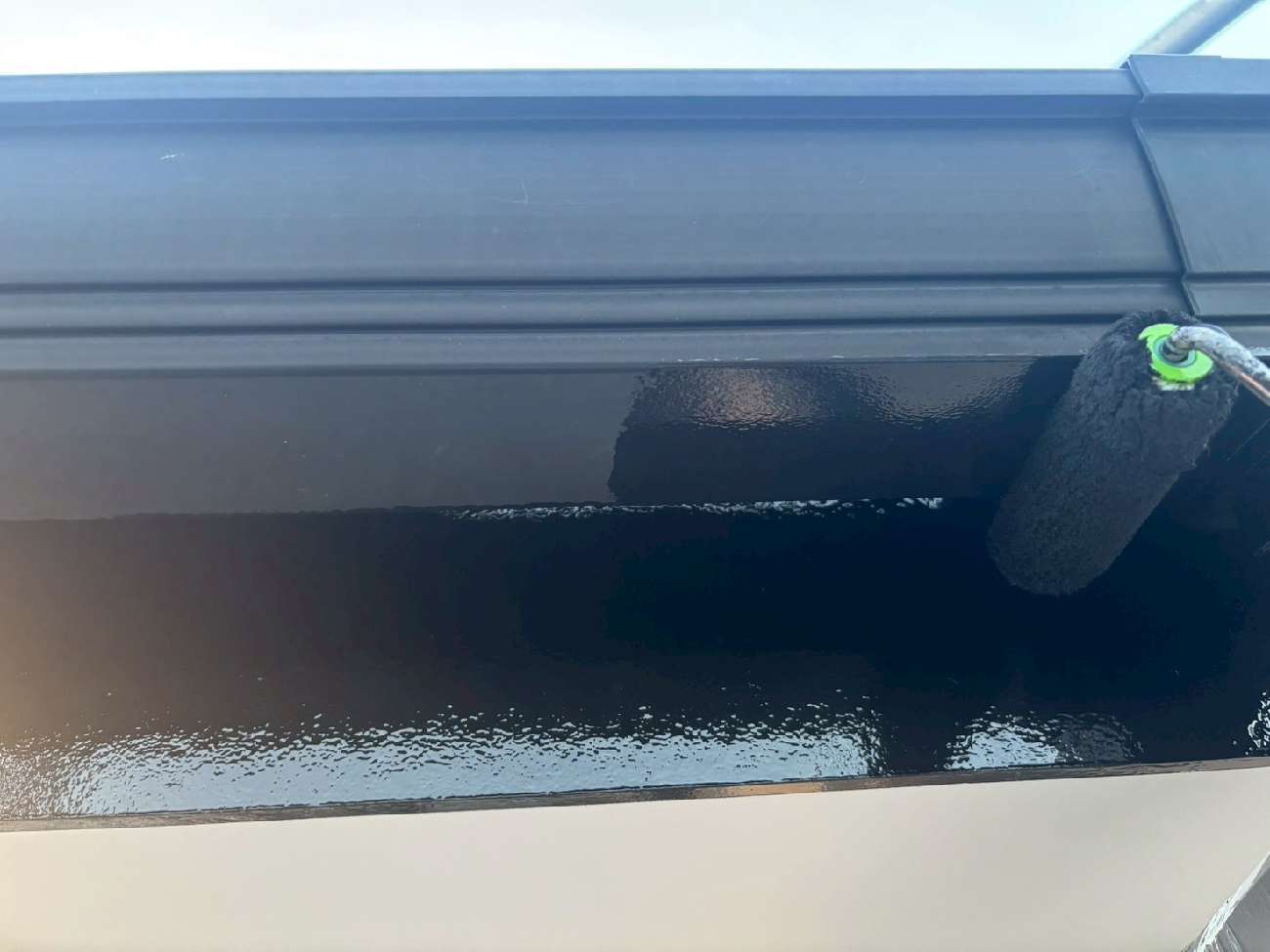

⑦軒天との隙間にもコーキングを充填しました。

⑧サッシ廻りも細かくコーキングを充填しました。

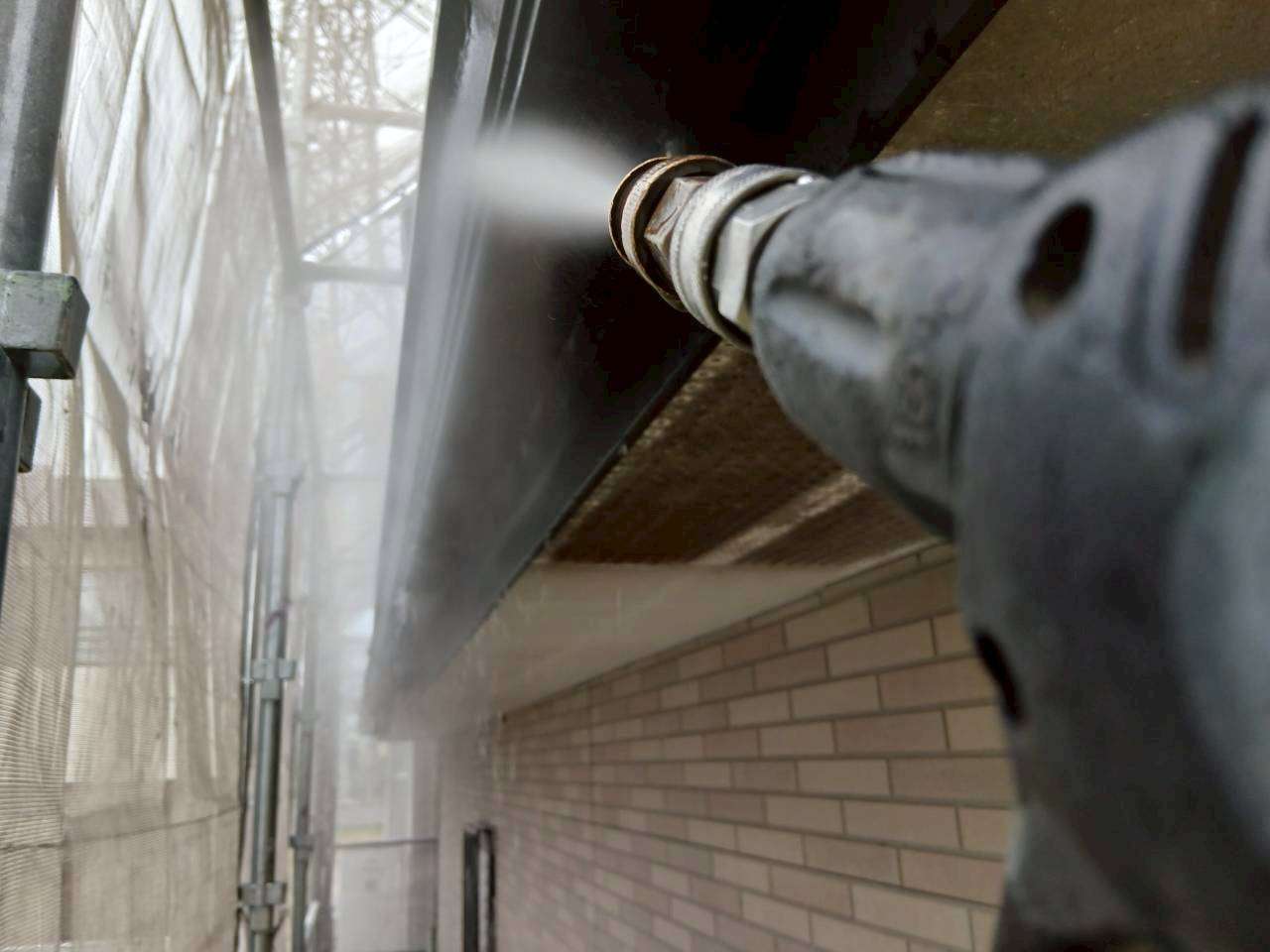

⑨外壁塗装の前に洗浄していきます。

⑩外壁の汚れ、砂、ほこりや浮きを洗浄します。

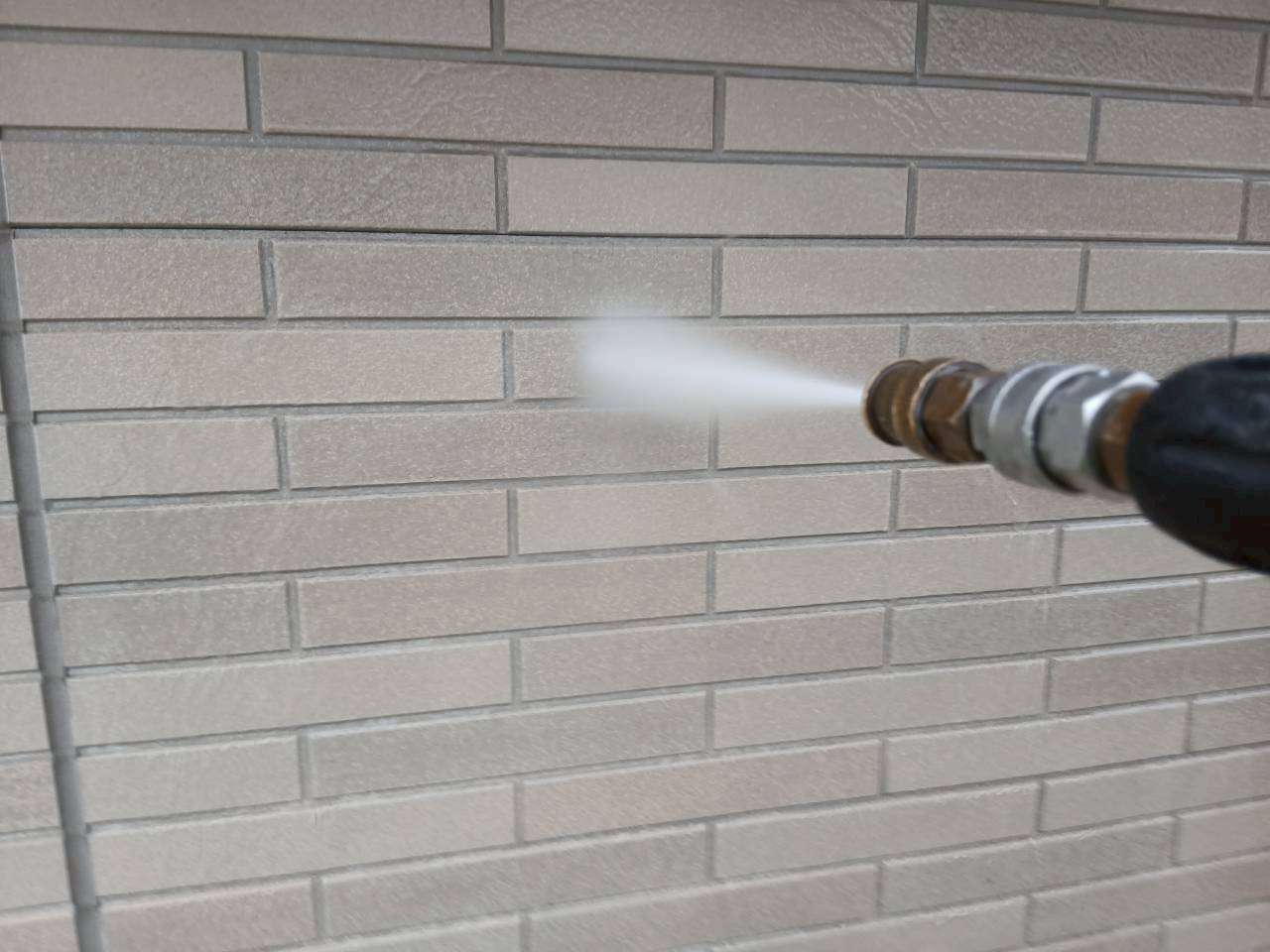

⑪外壁を洗浄します。

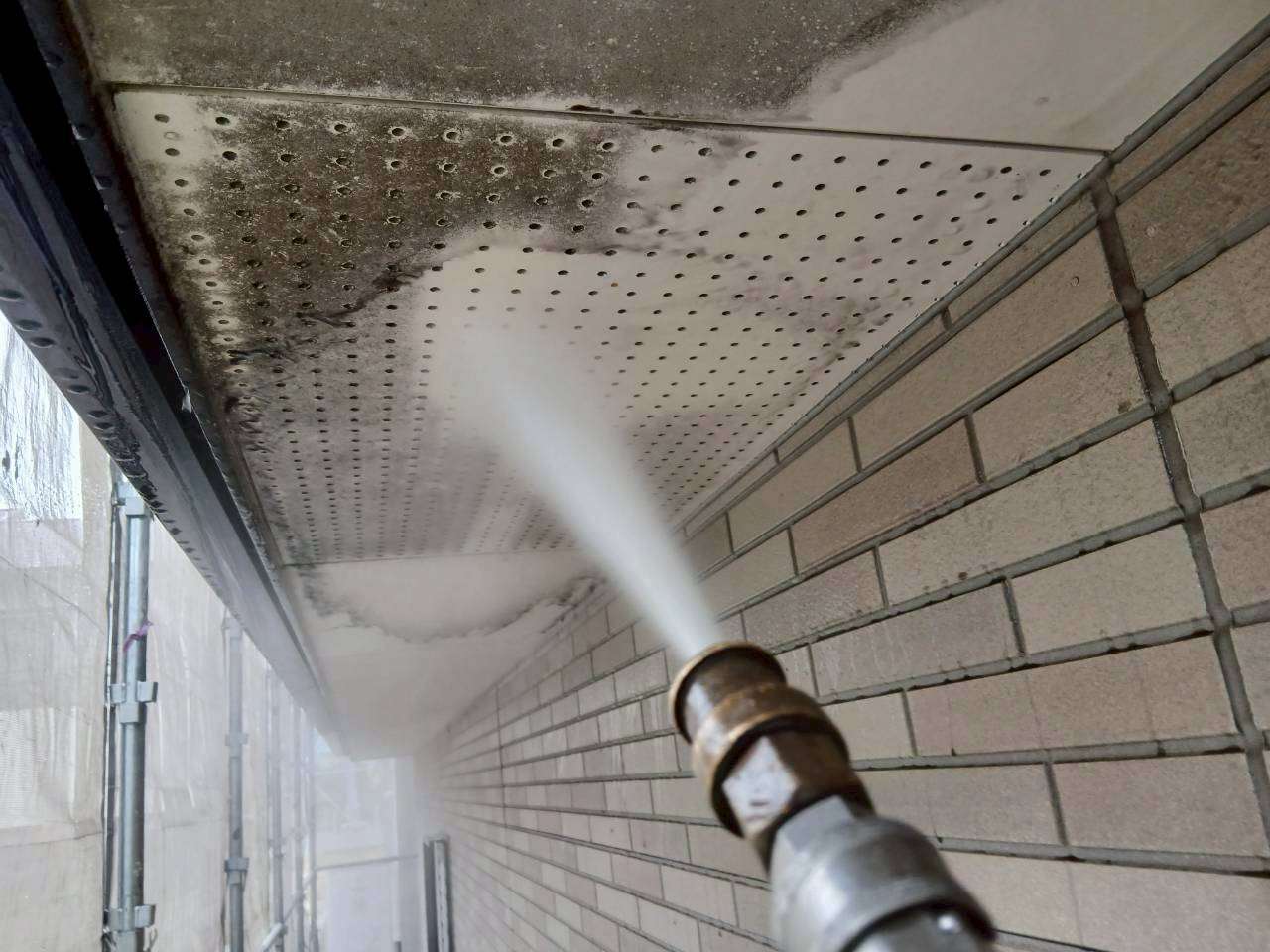

⑫雨樋も洗浄していきます。

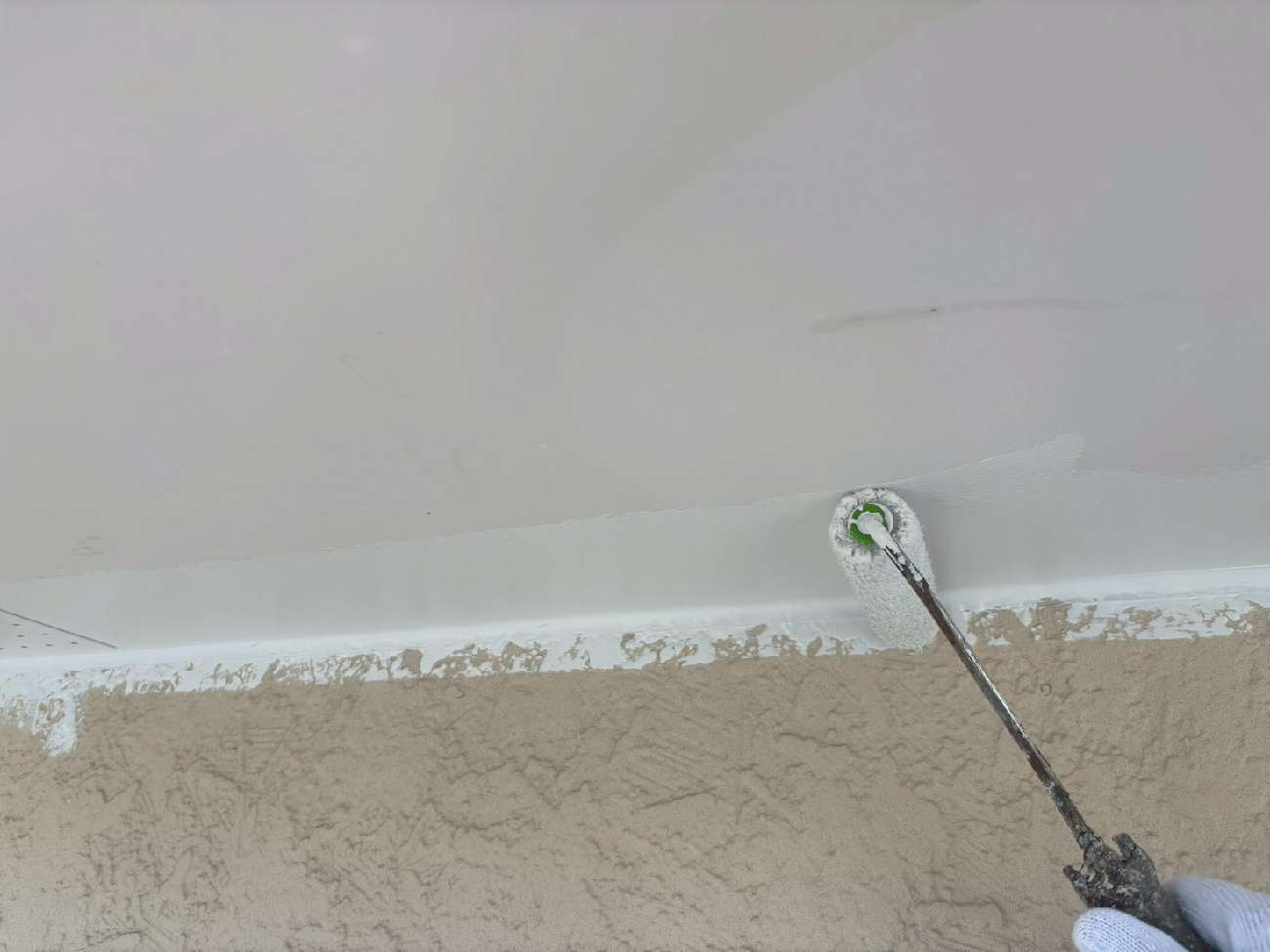

⑬軒天も綺麗に洗浄していきます。

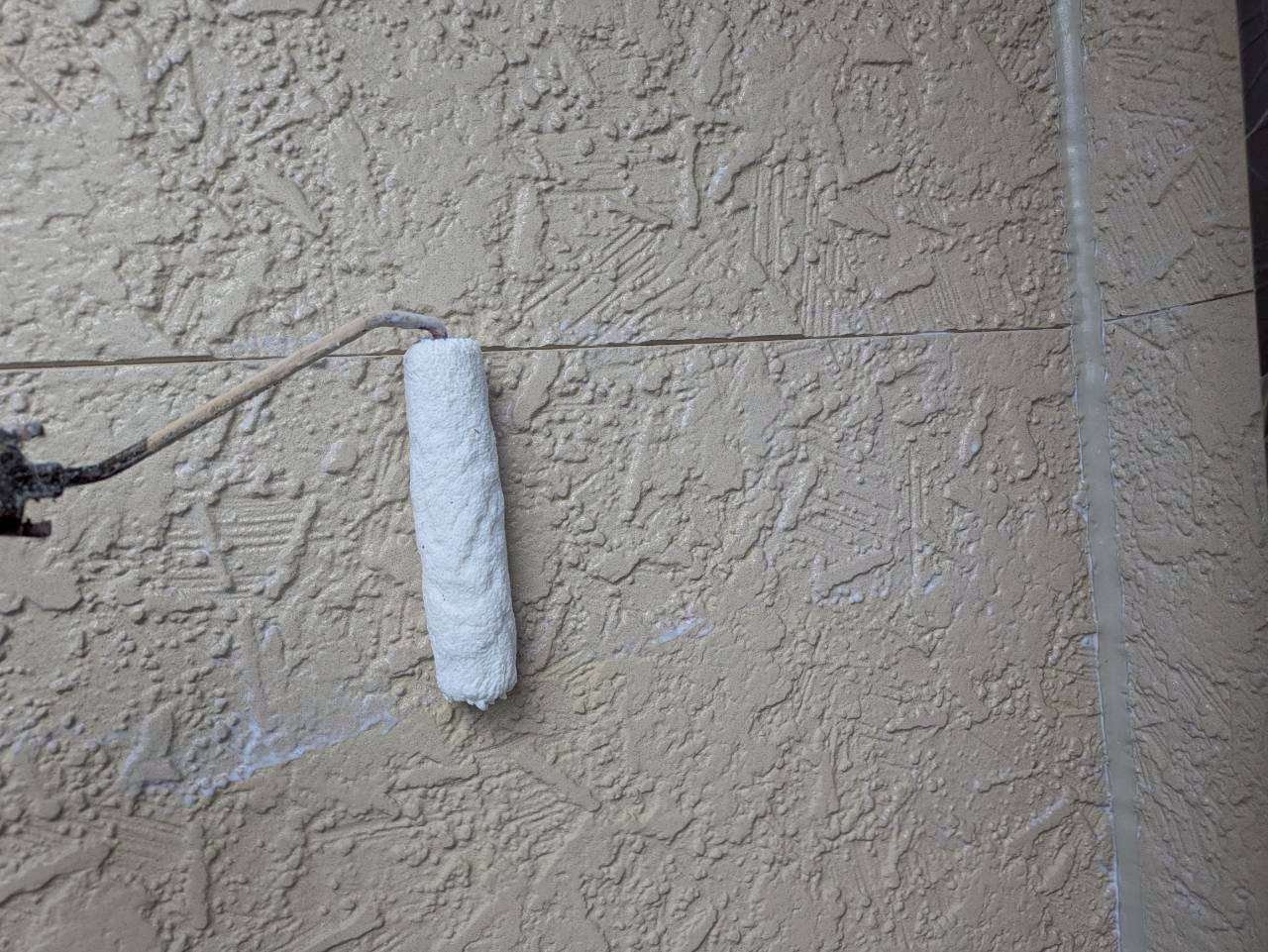

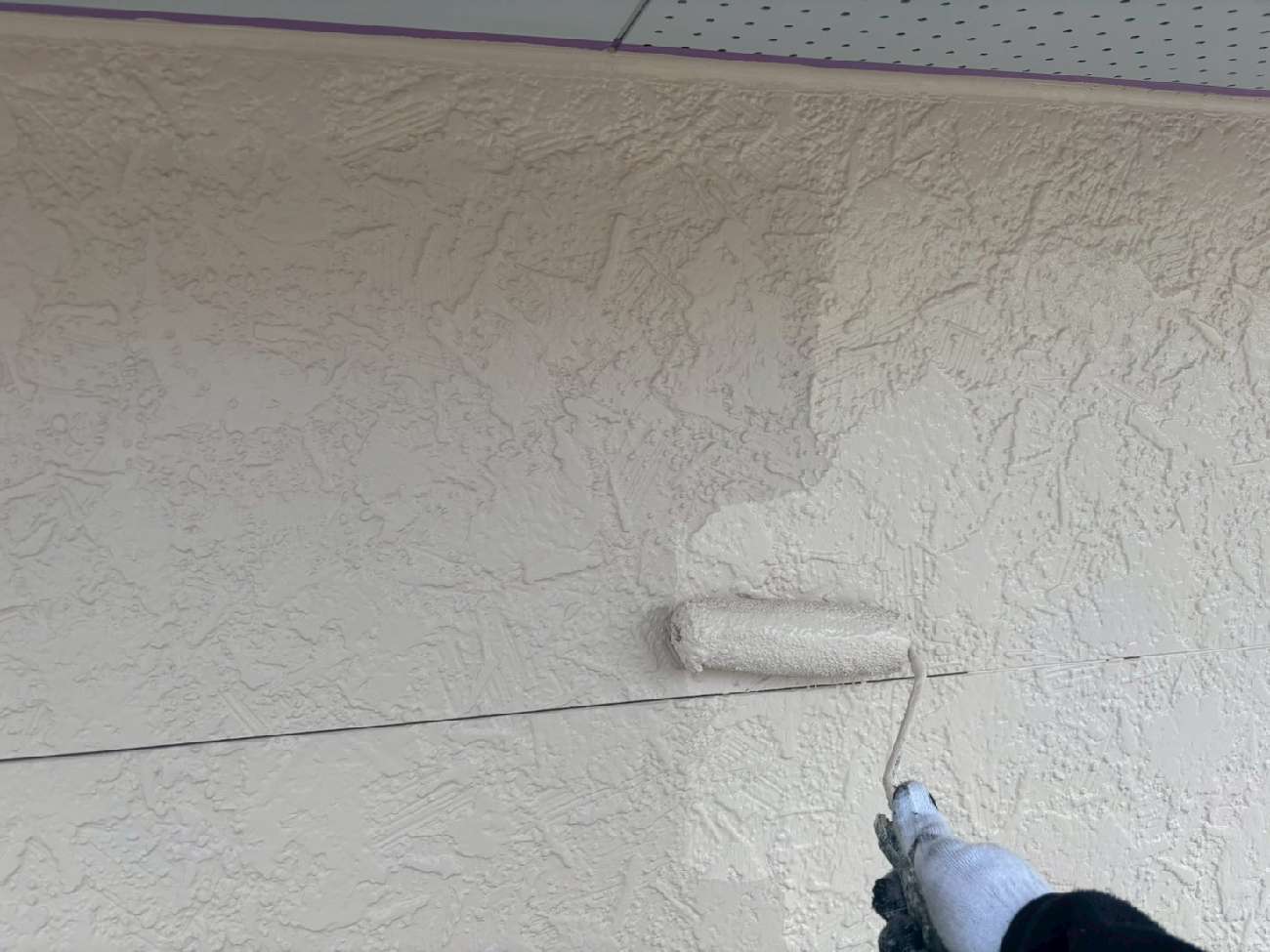

⑭下塗りをしていきます。

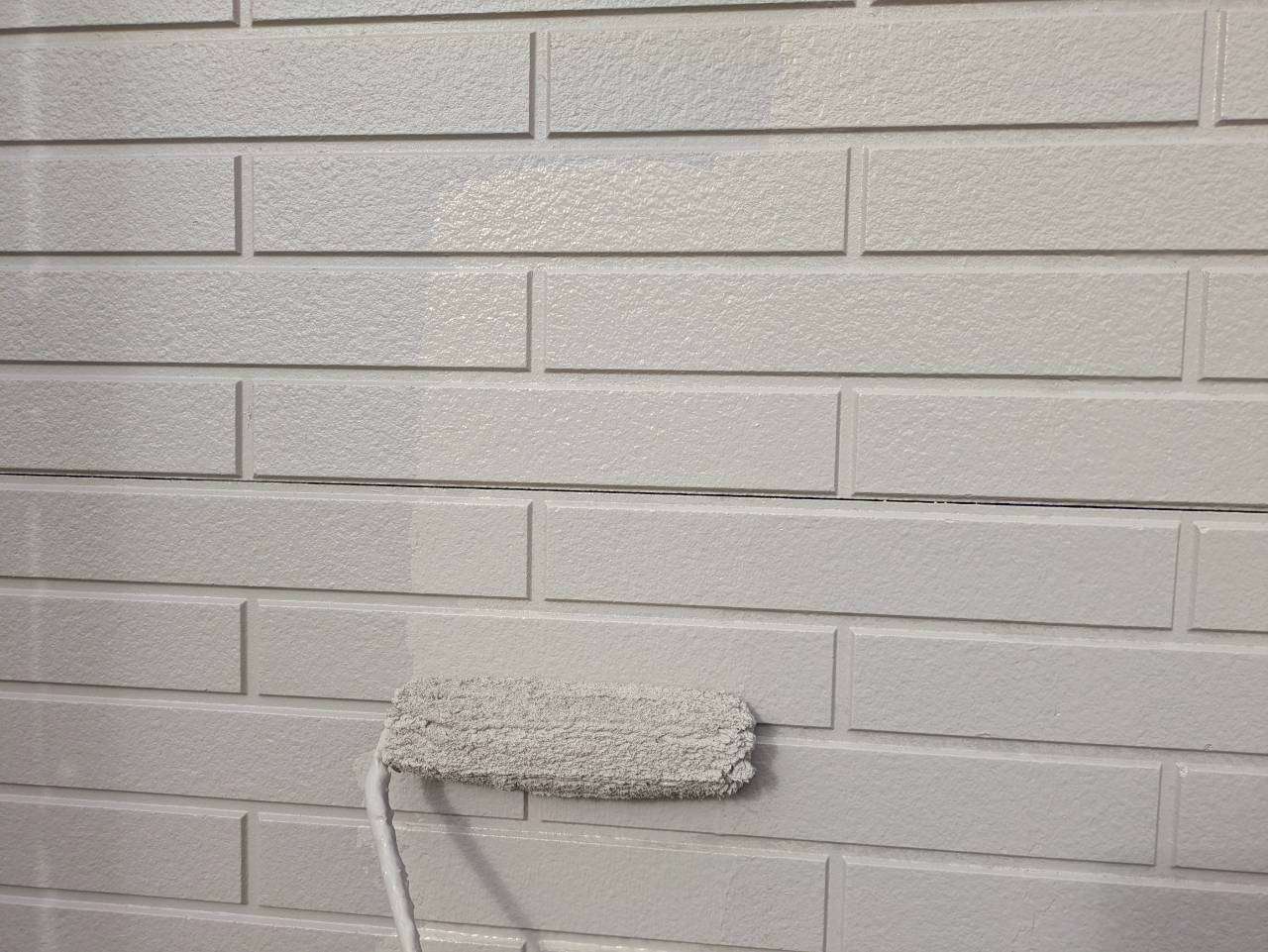

⑮上塗りをします。

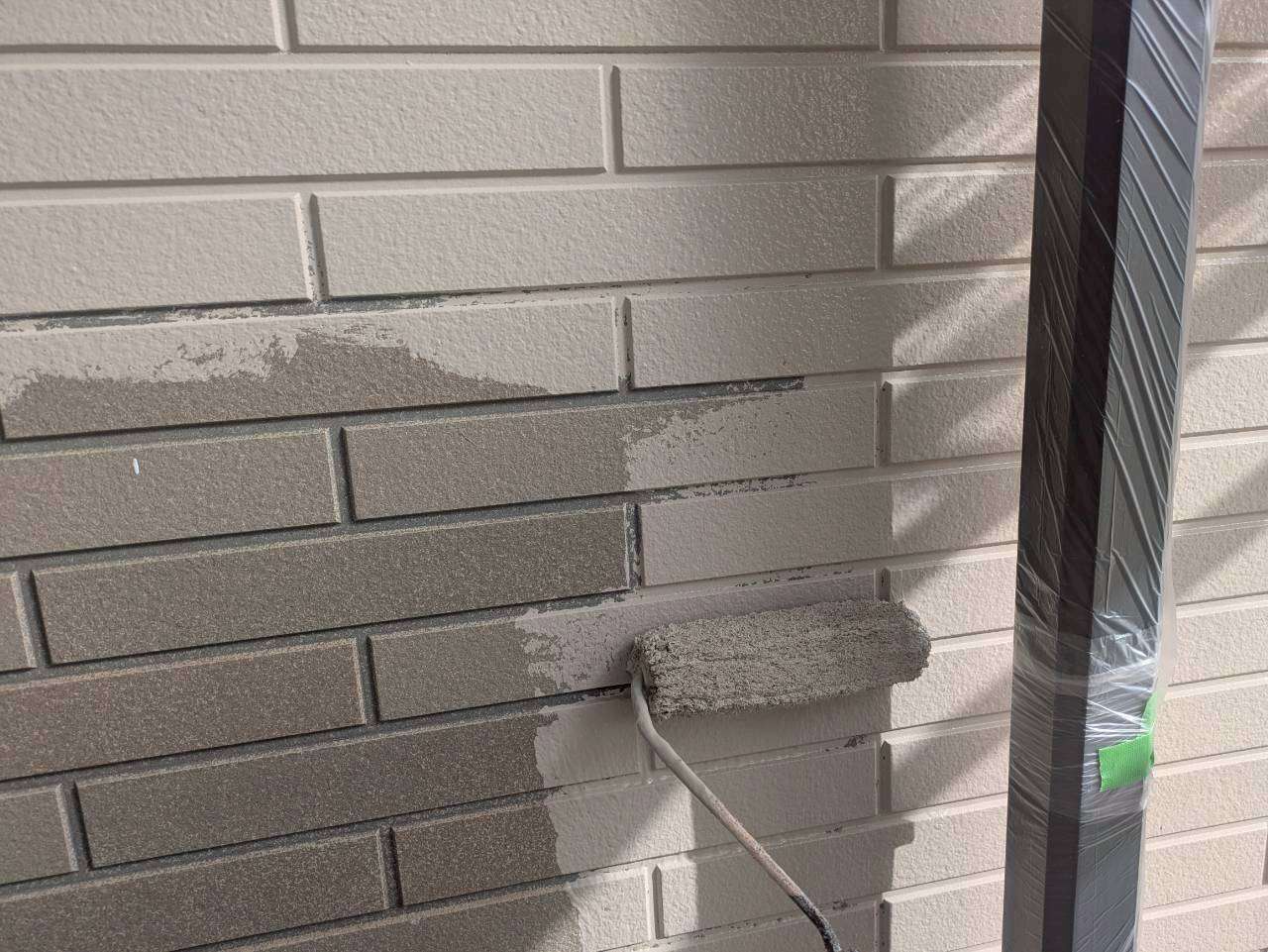

⑯外壁塗装を⾏います。

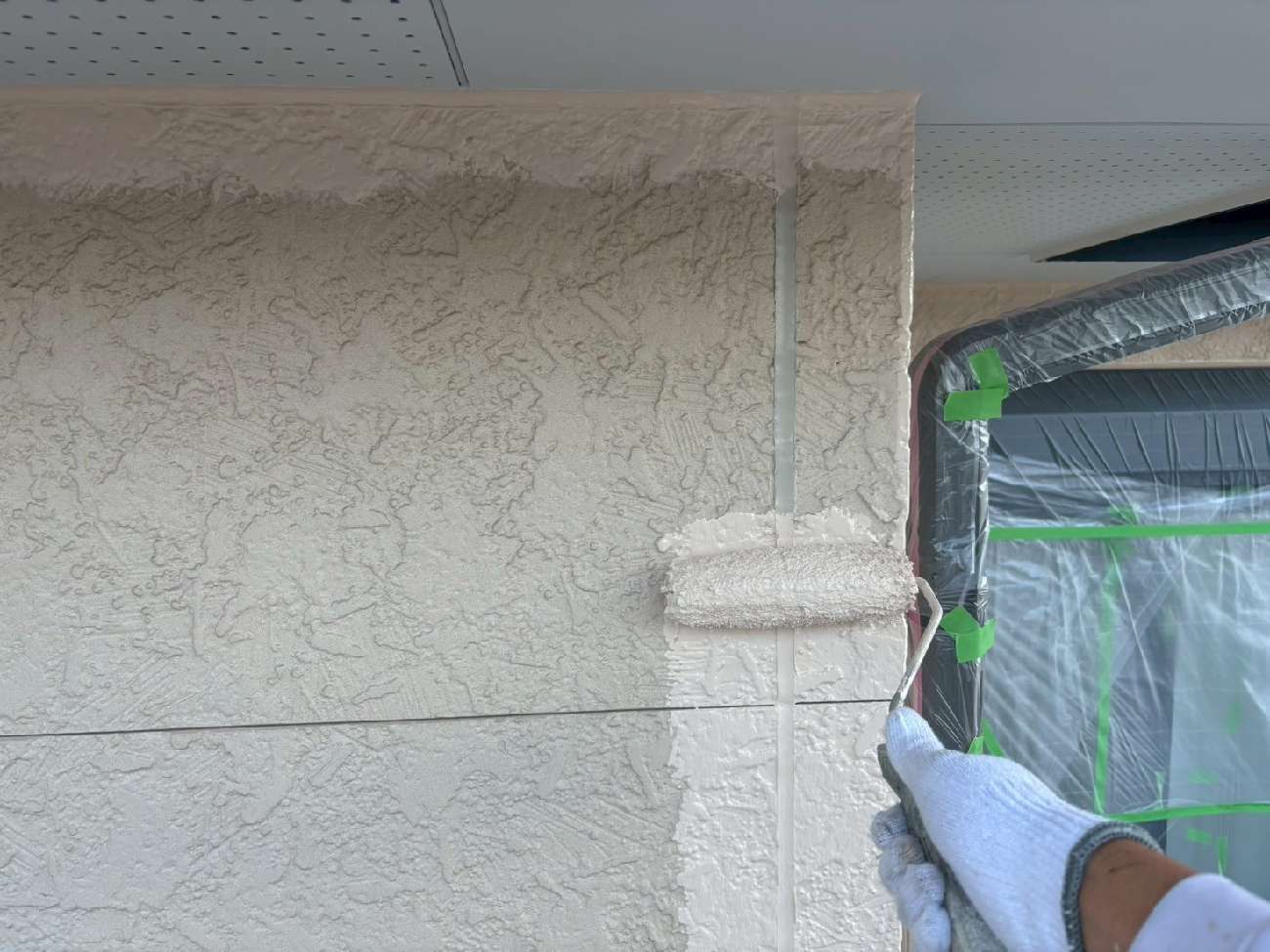

まず下塗りでシーラー(下地剤)を塗布していきます。

⑰中塗りをしていきます。

⑱上塗りをします。

⑲こちらも同様に、まず下塗りでシーラー(下地剤)を塗布していきます。

⑳中塗りをしていきます。

㉑上塗りをします。

㉒中塗りをしていきます。

㉓上塗りをしていきます。

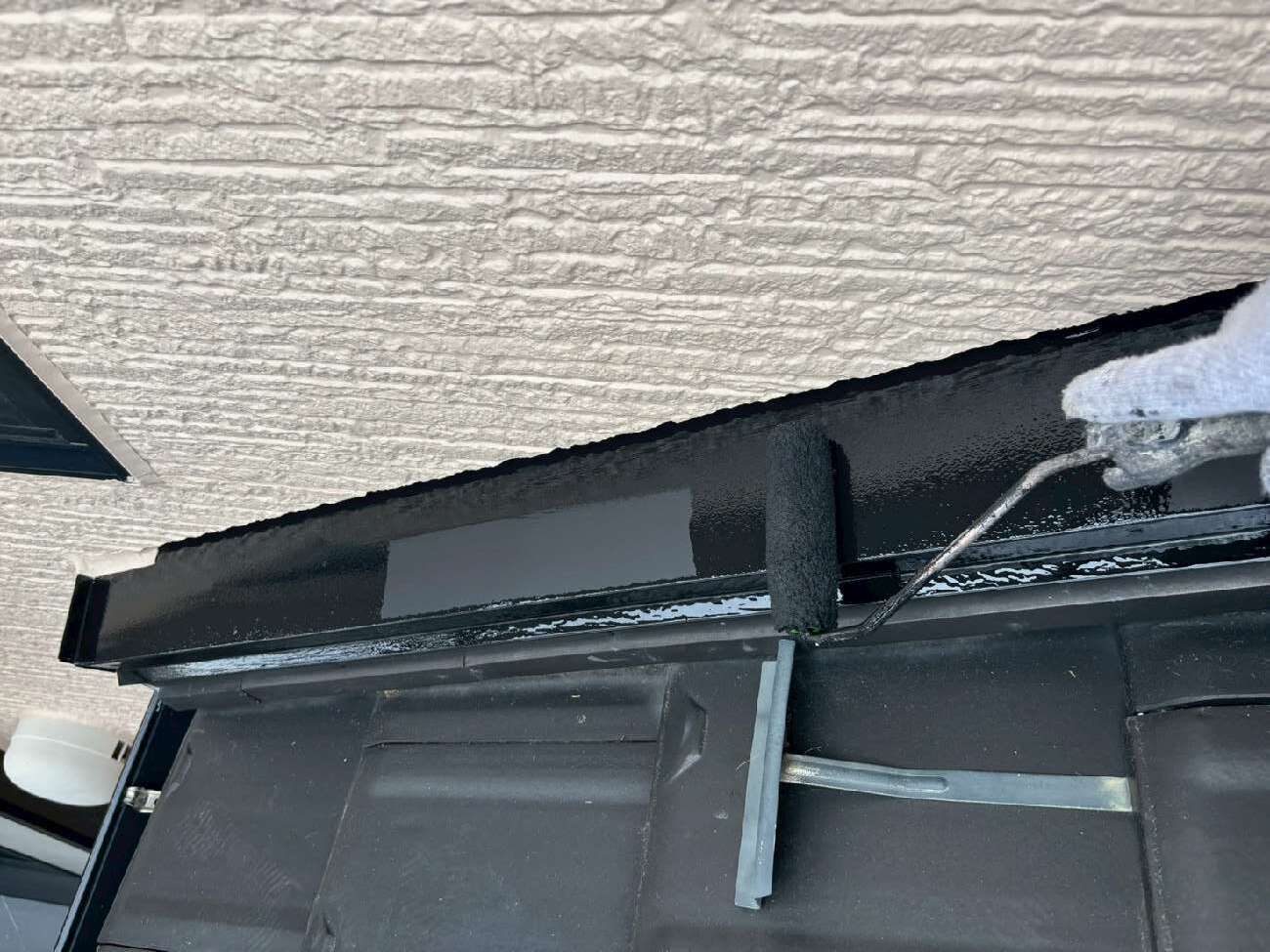

㉔塗装していきます。

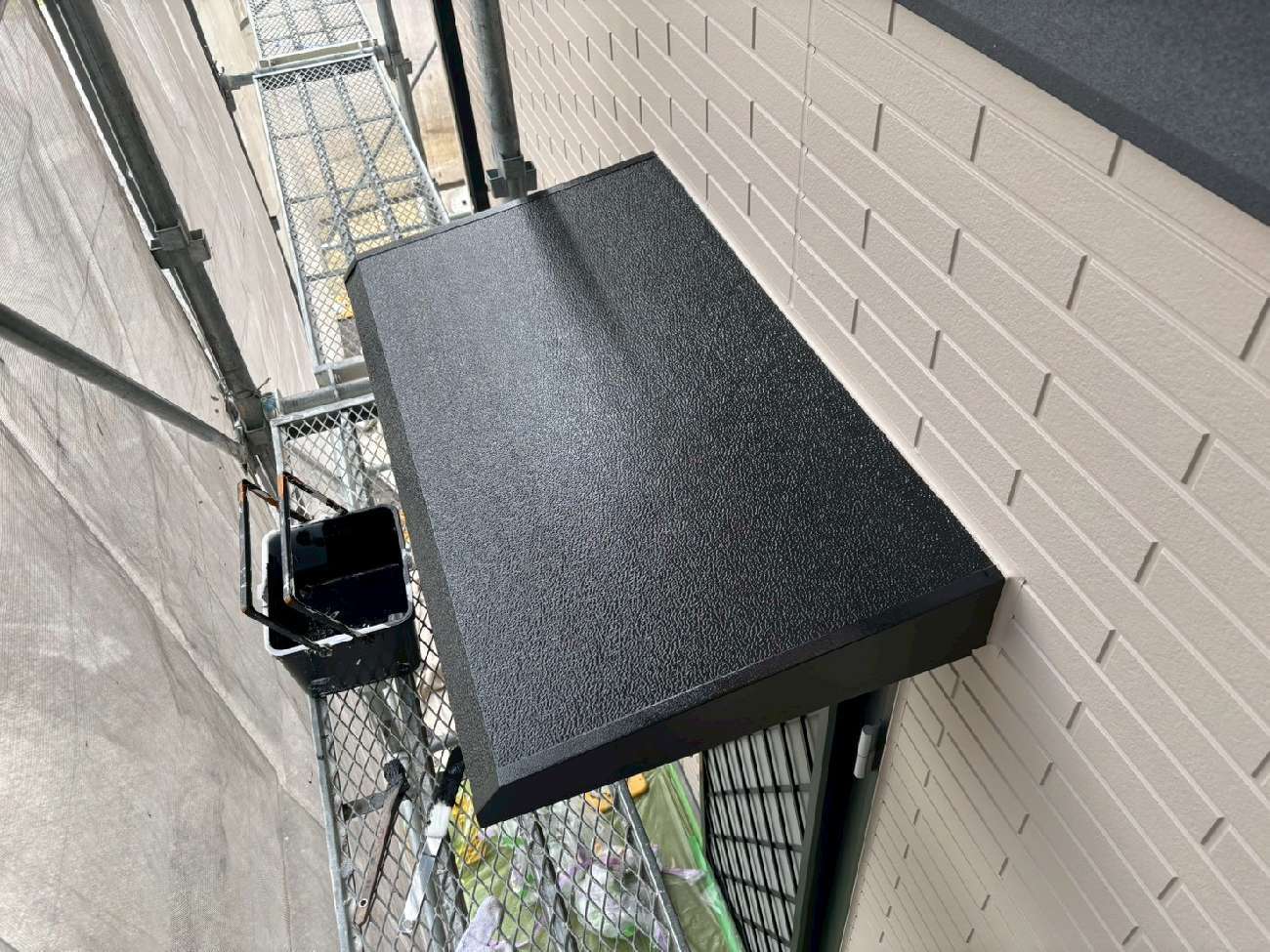

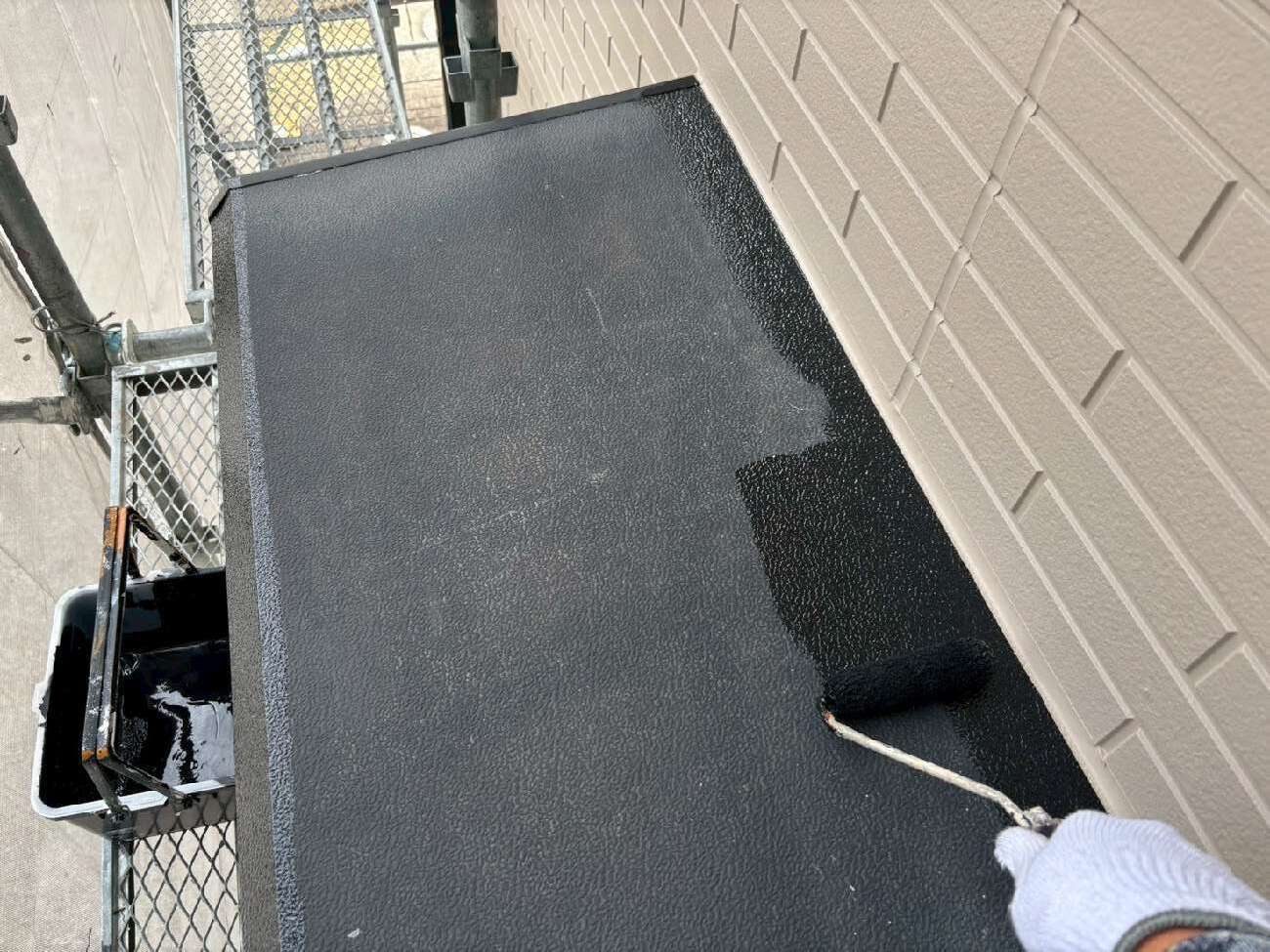

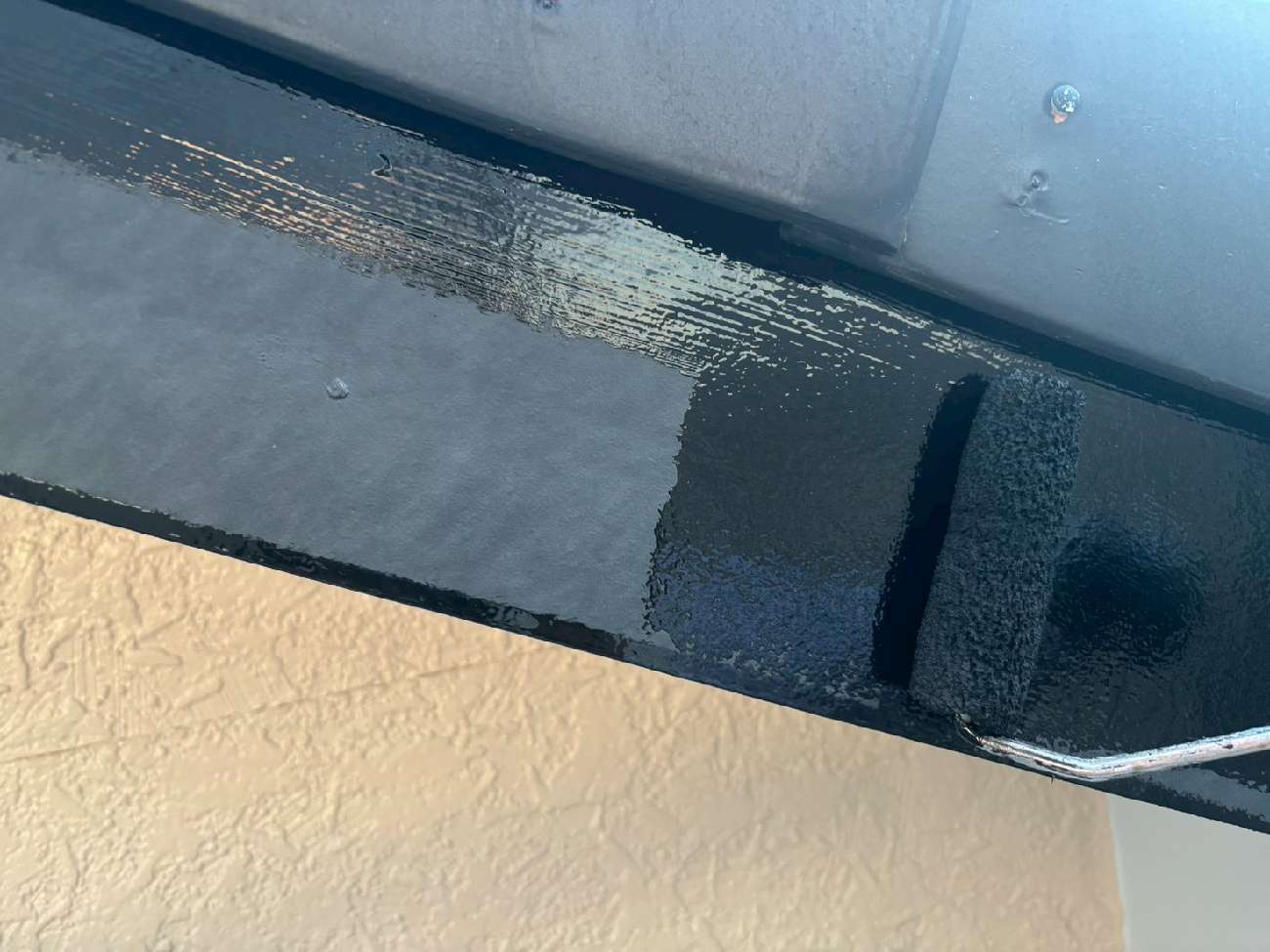

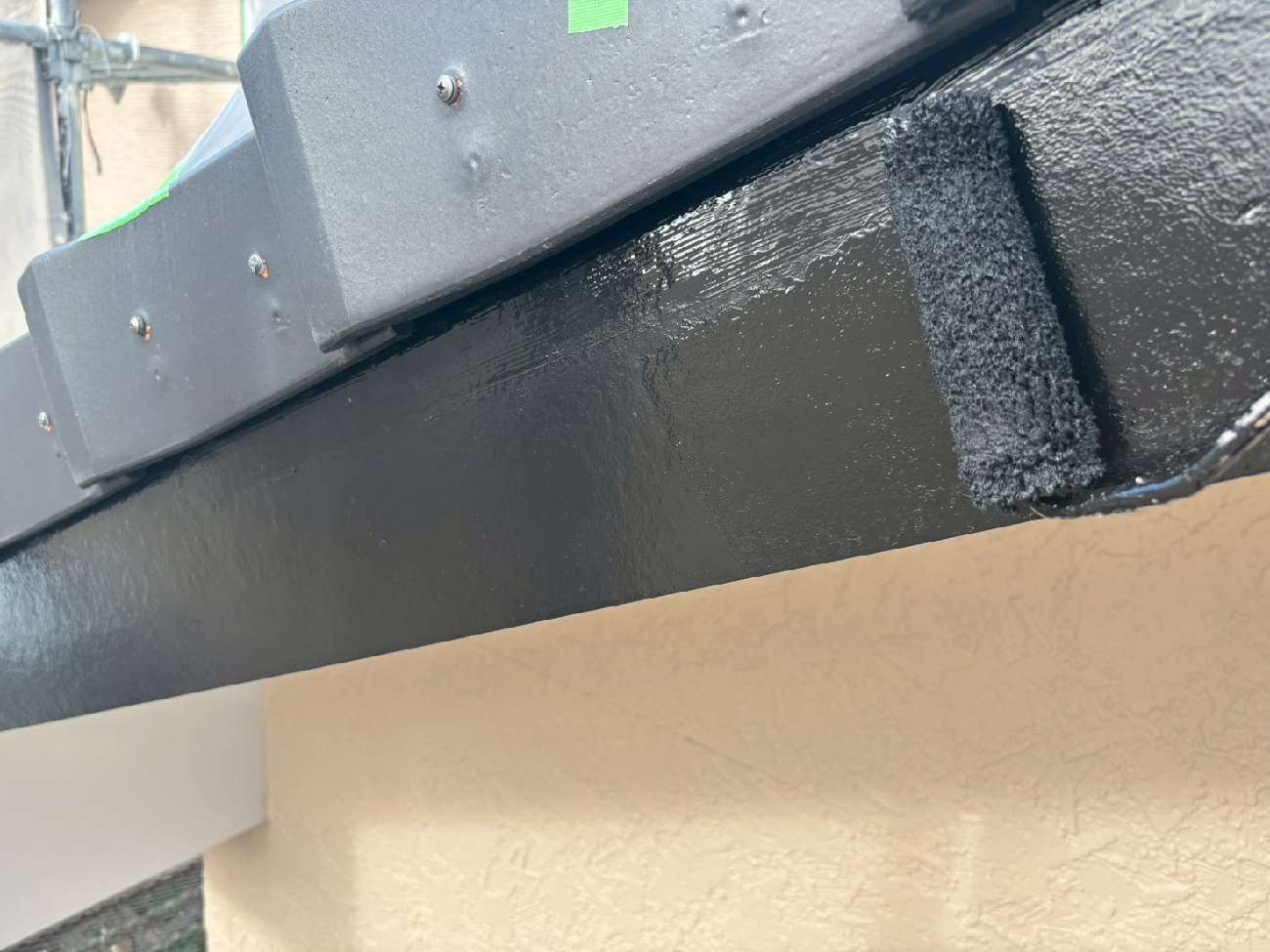

㉕庇屋根塗装の完成です。

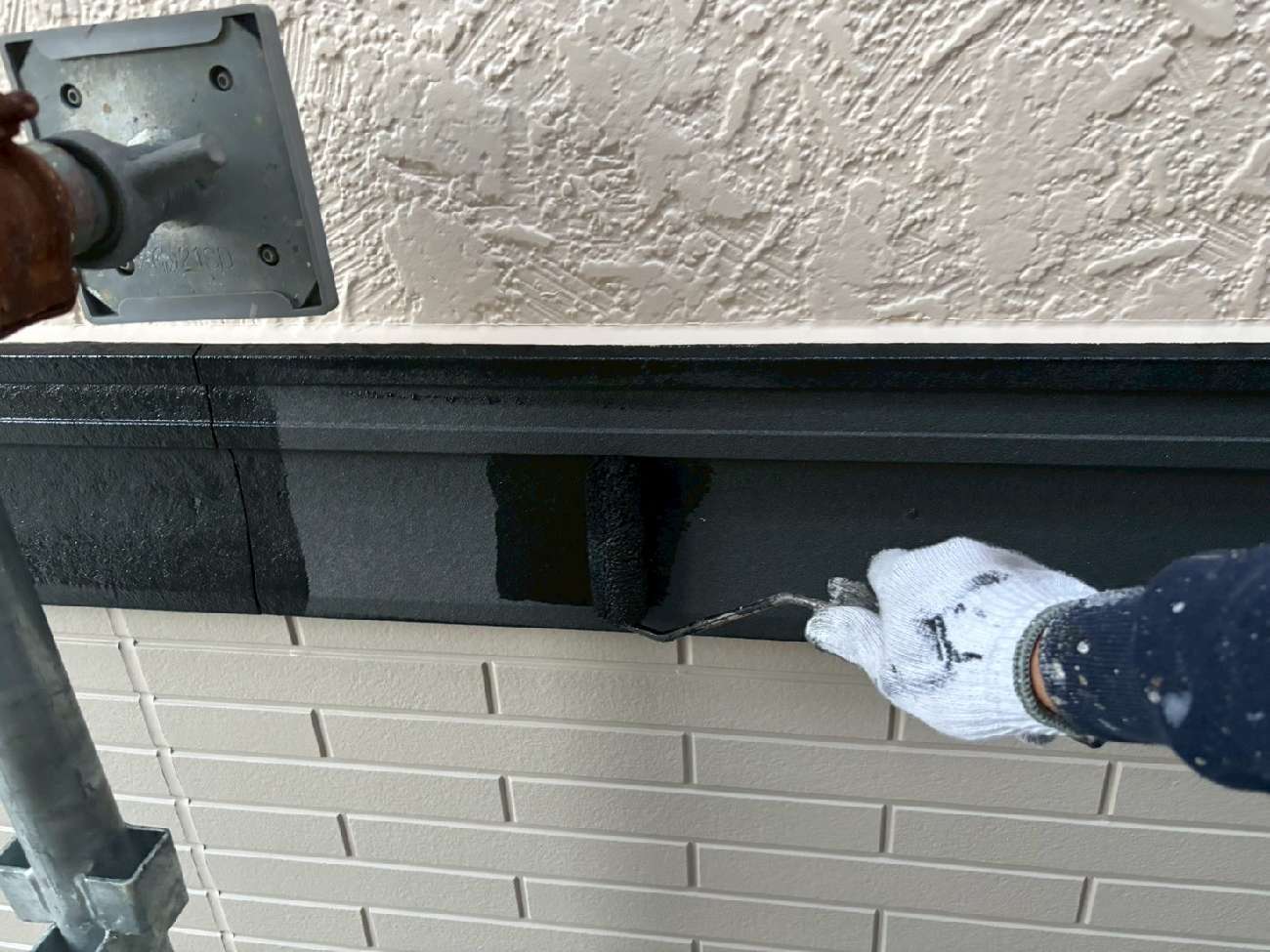

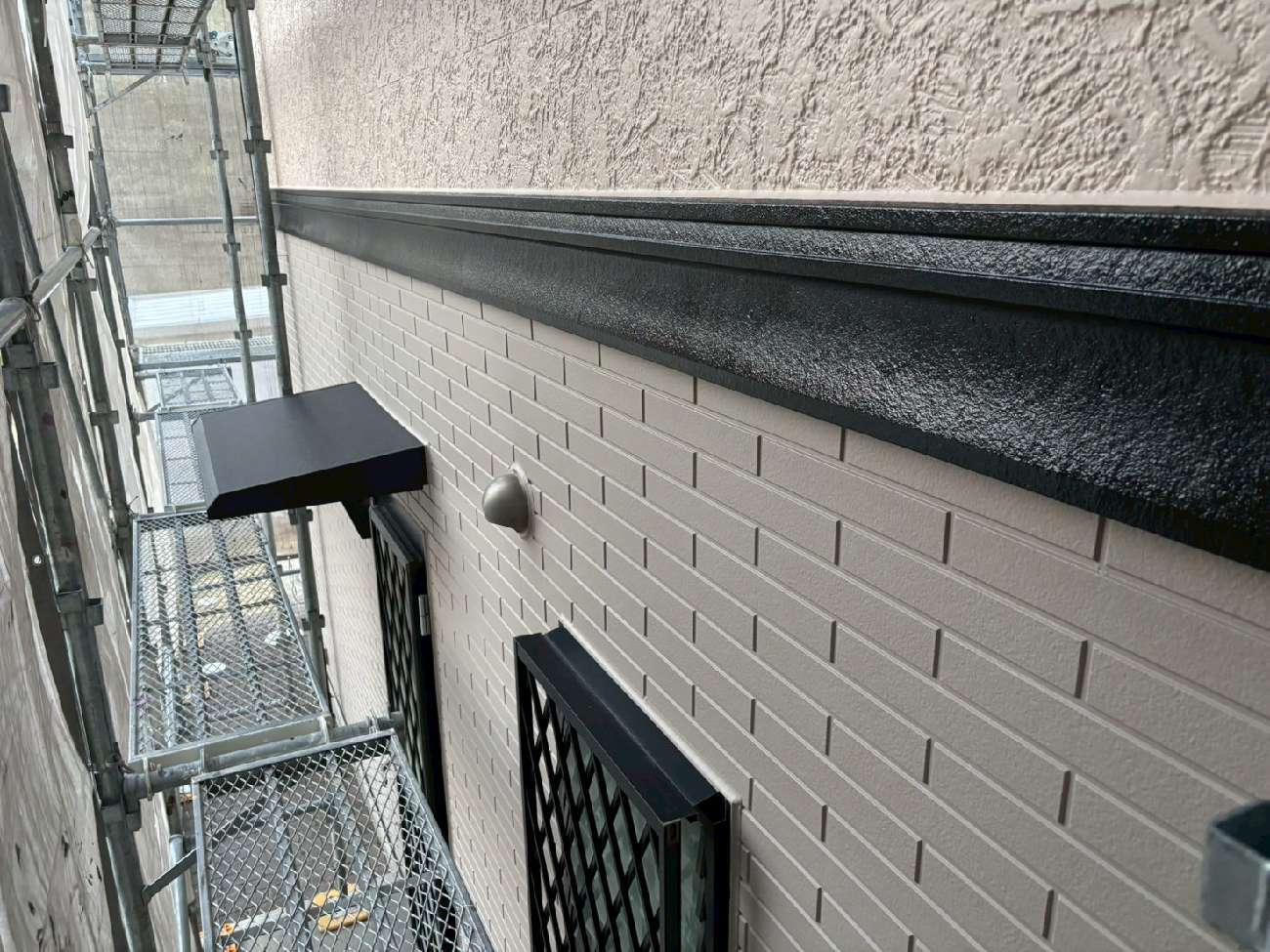

㉖幕板も塗装していきます。

㉗完成です。.

㉘塗装していきます。

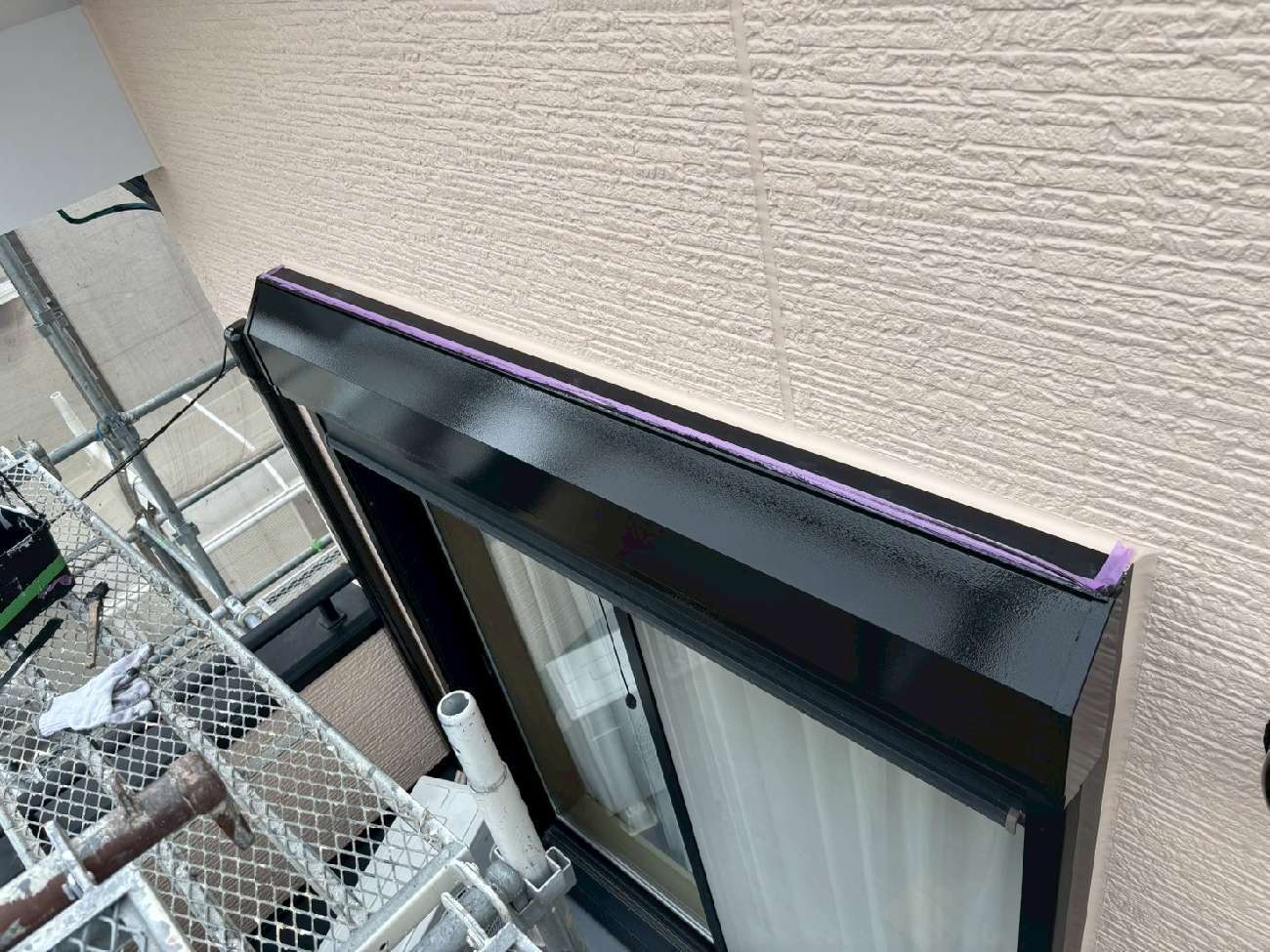

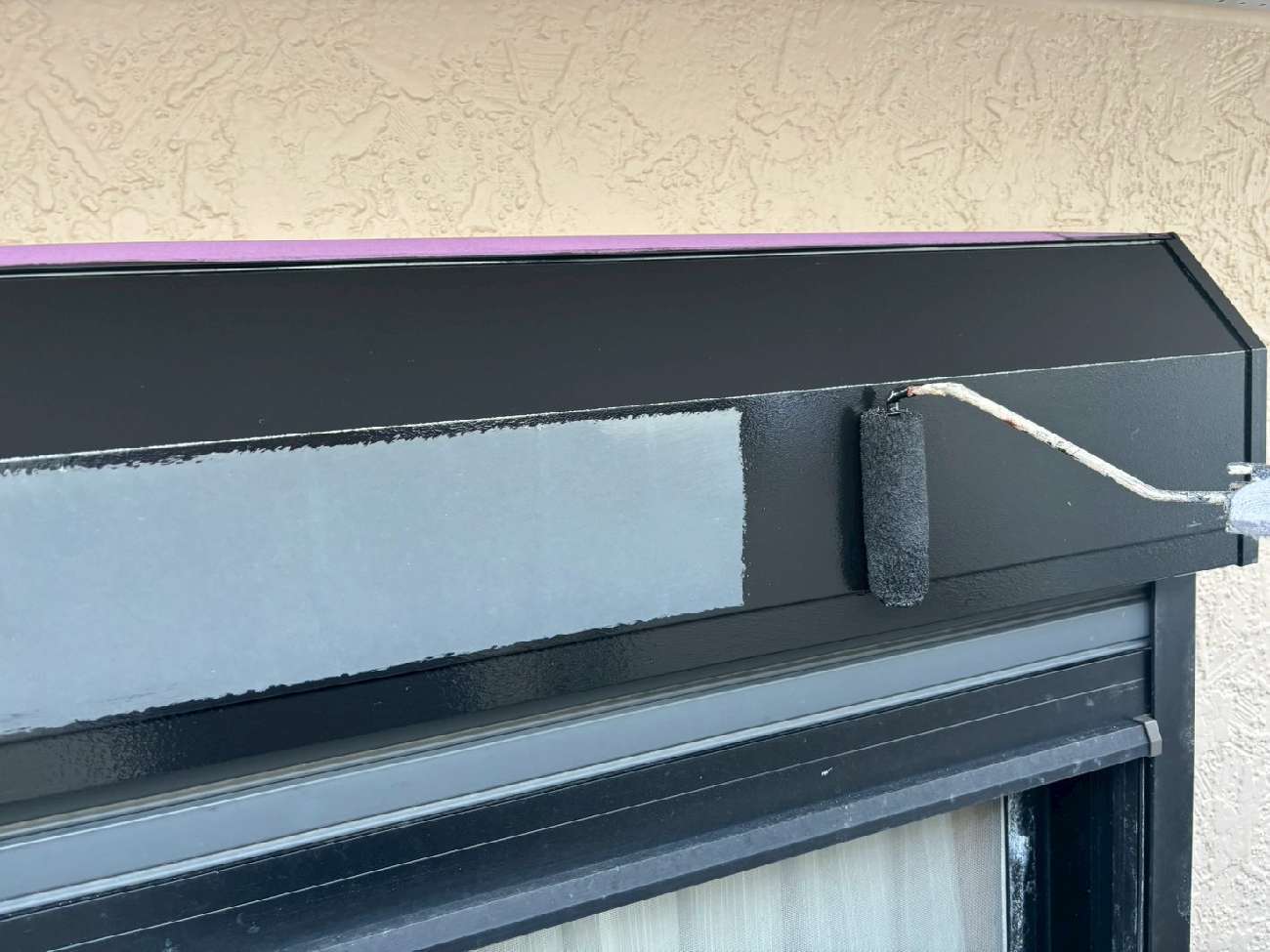

㉙完成です。

㉚汚れや錆を除去するためケレンがけをしていきます。

㉛中塗りをしていきます。

㉜上塗りをします。

㉝完成です。

㉞中塗りをしていきます。

㉟上塗りをします。

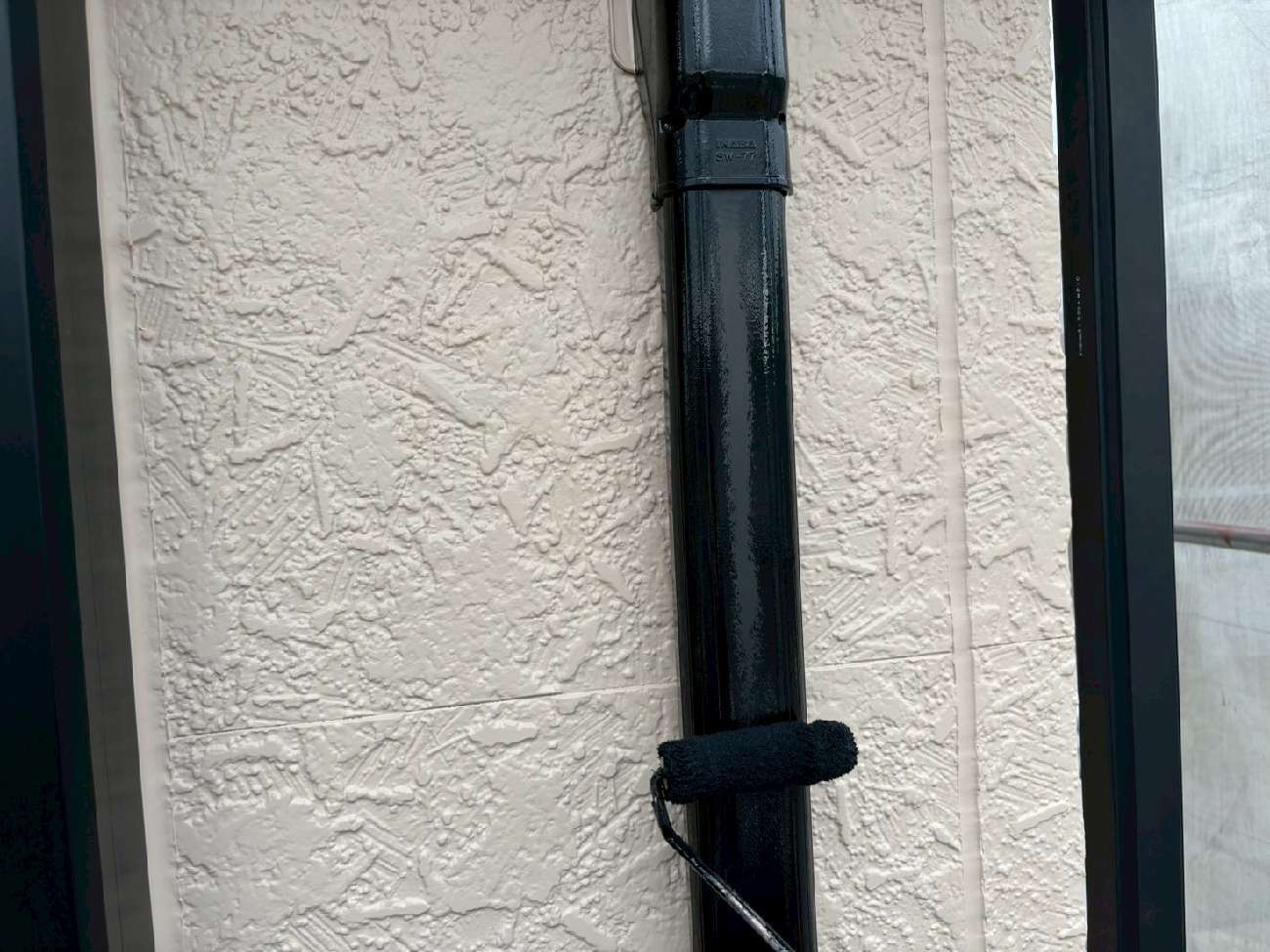

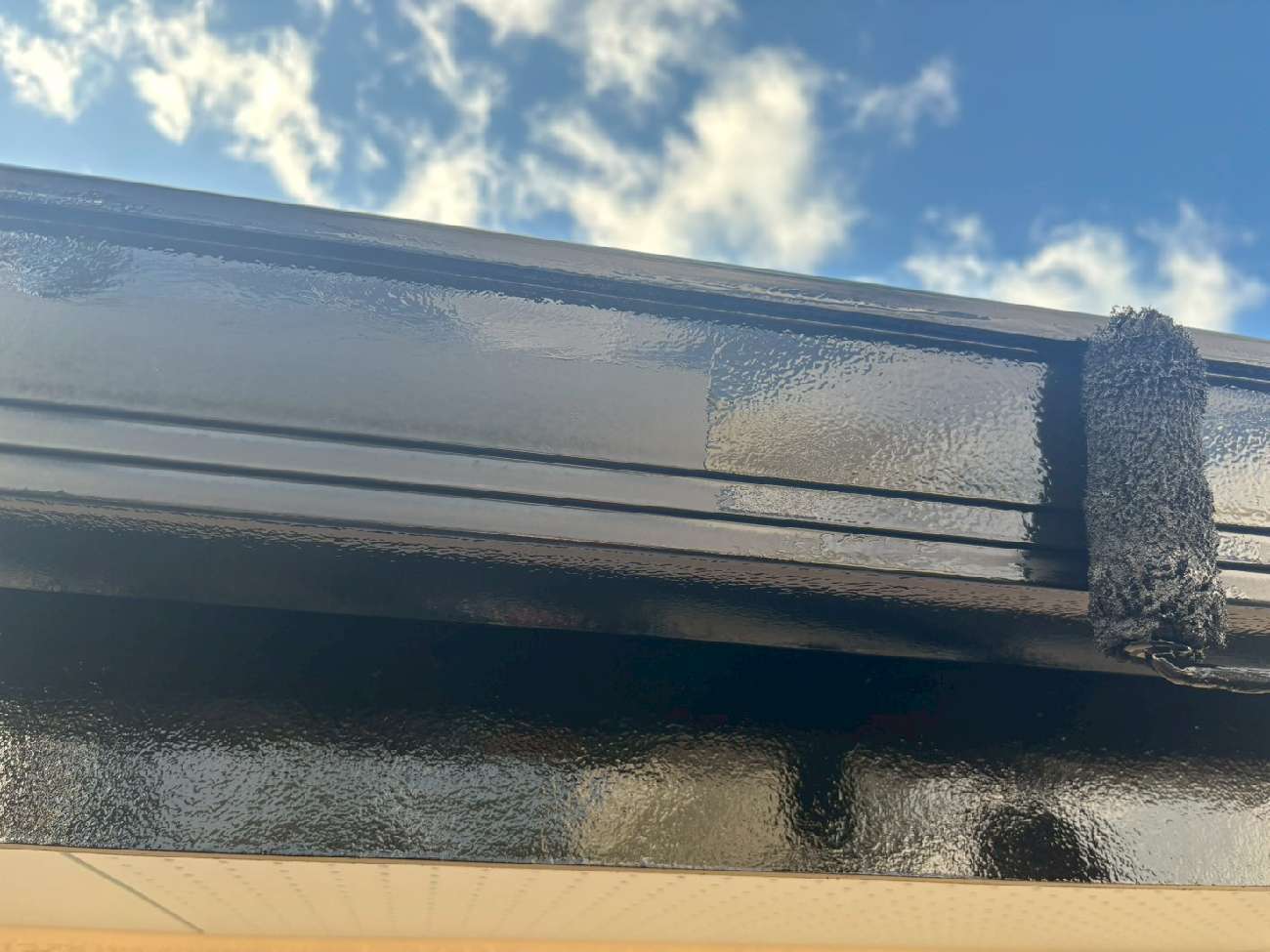

㊱縦樋も同様に、塗装しました。

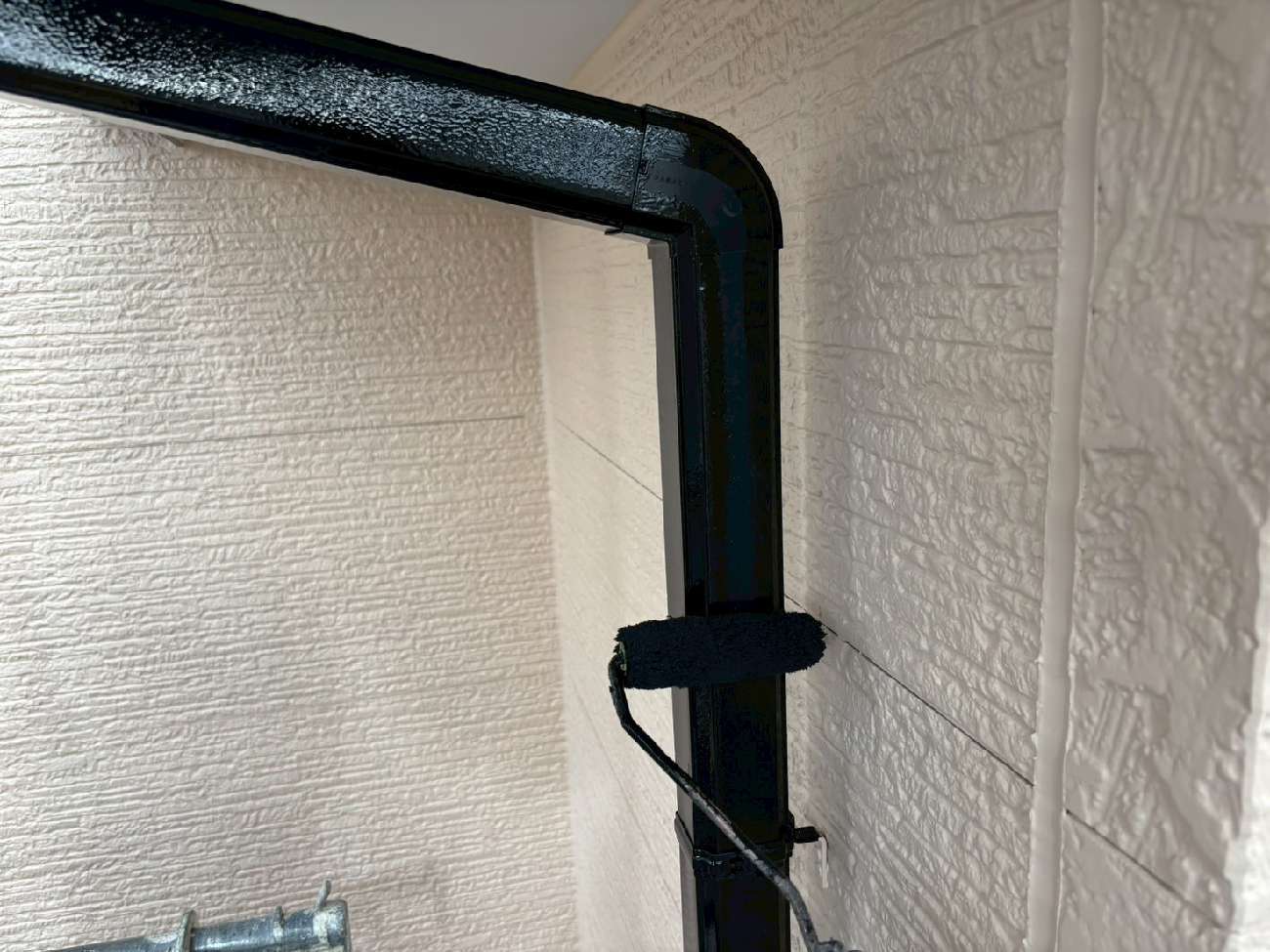

㊲縦樋も同様に、塗装しました。

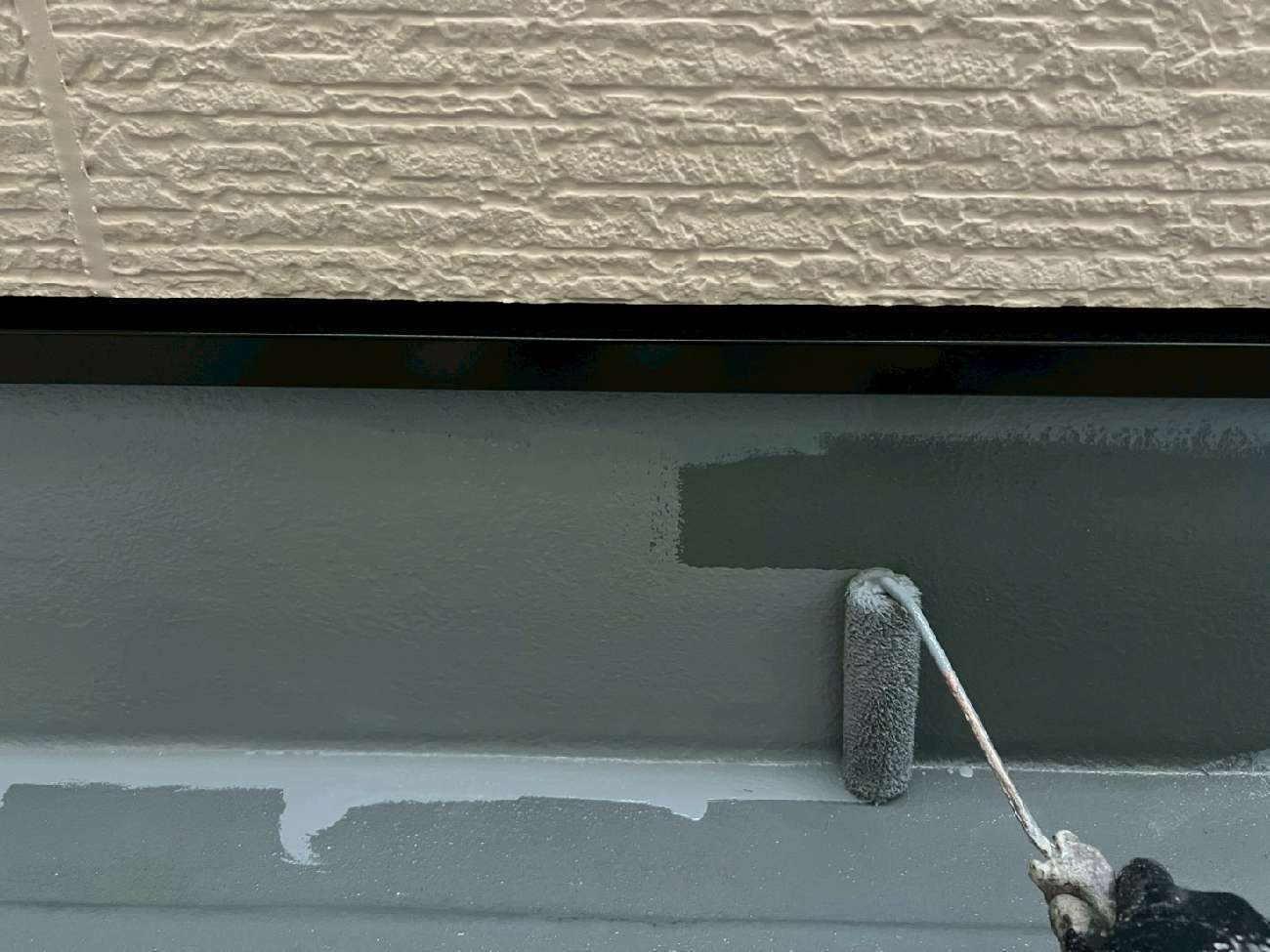

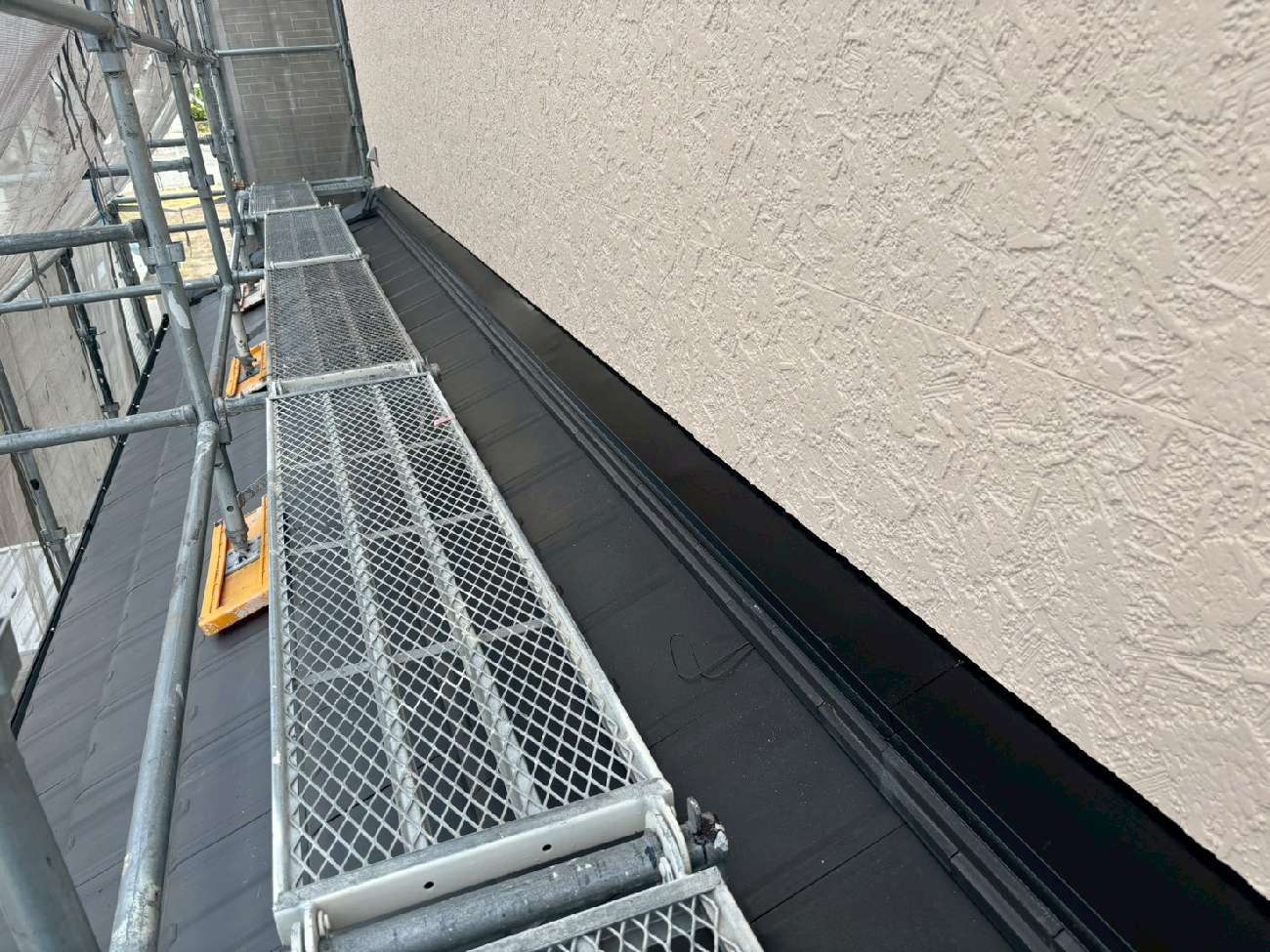

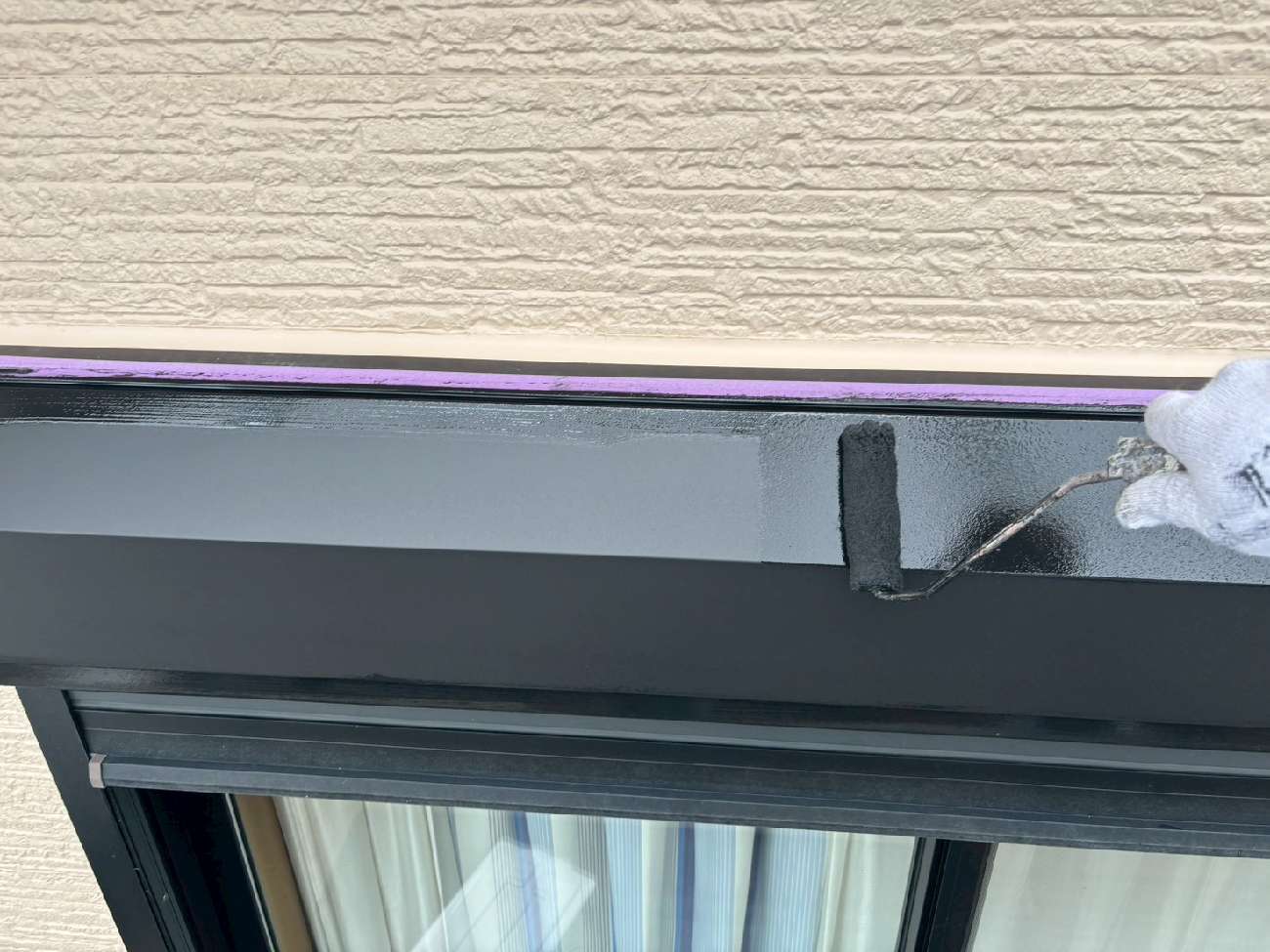

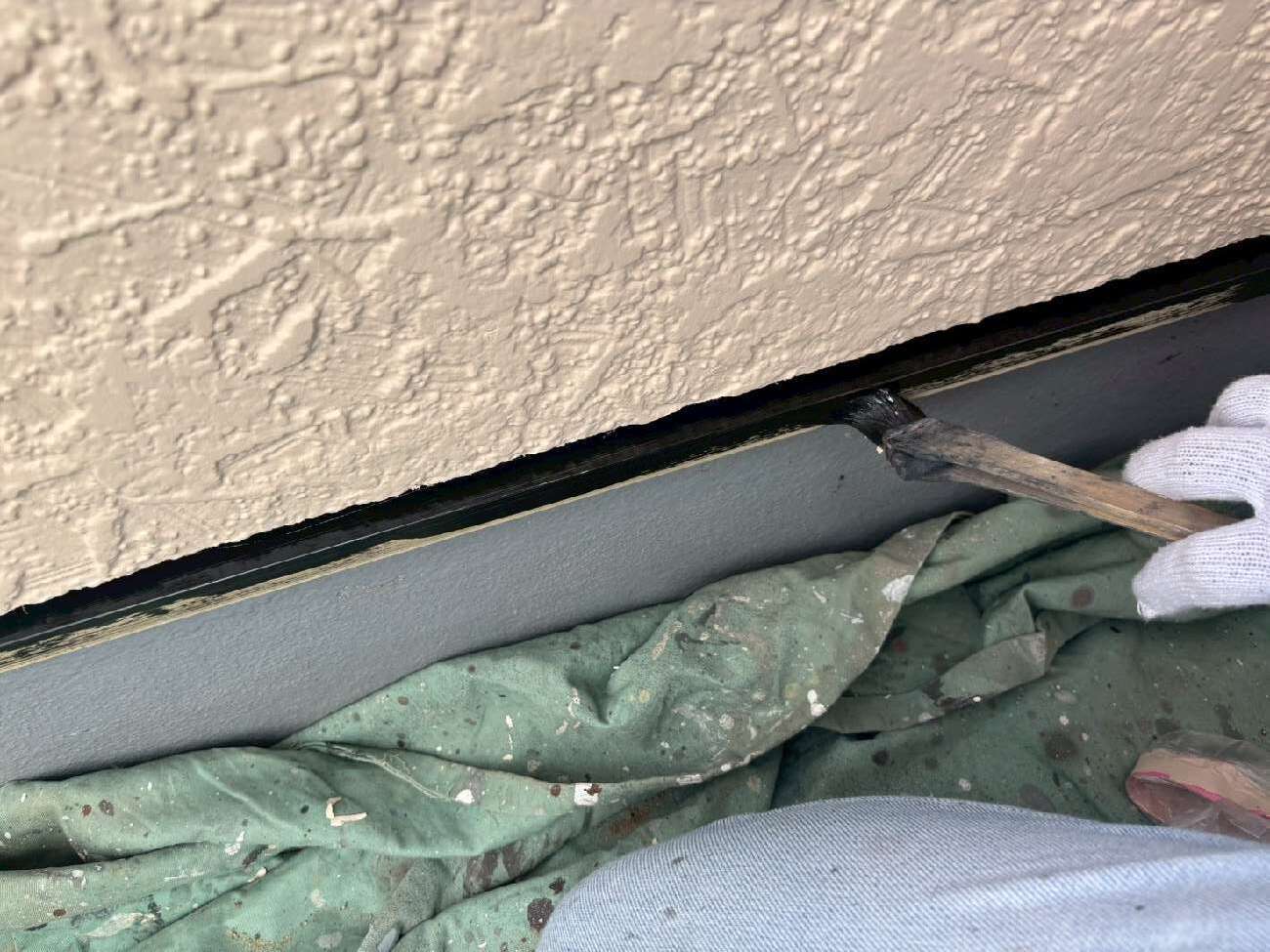

㊳外壁下の水切りも刷毛で丁寧に塗装していきます。

㊴細かいところまで塗装していきます。

㊵下塗りでシーラー(下地剤)を塗布していきます。

㊶中塗りをしていきます。

㊷上塗りをします。

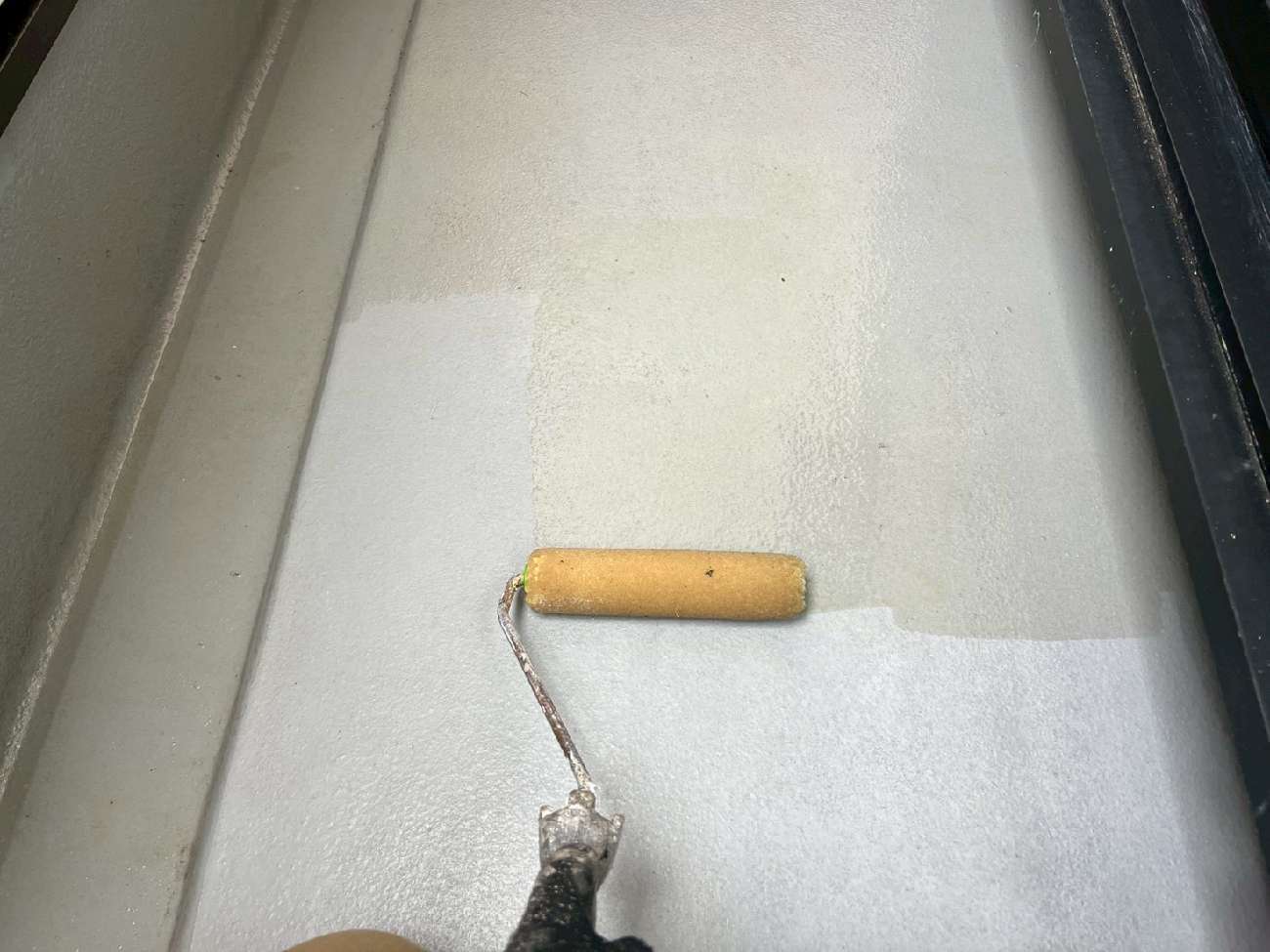

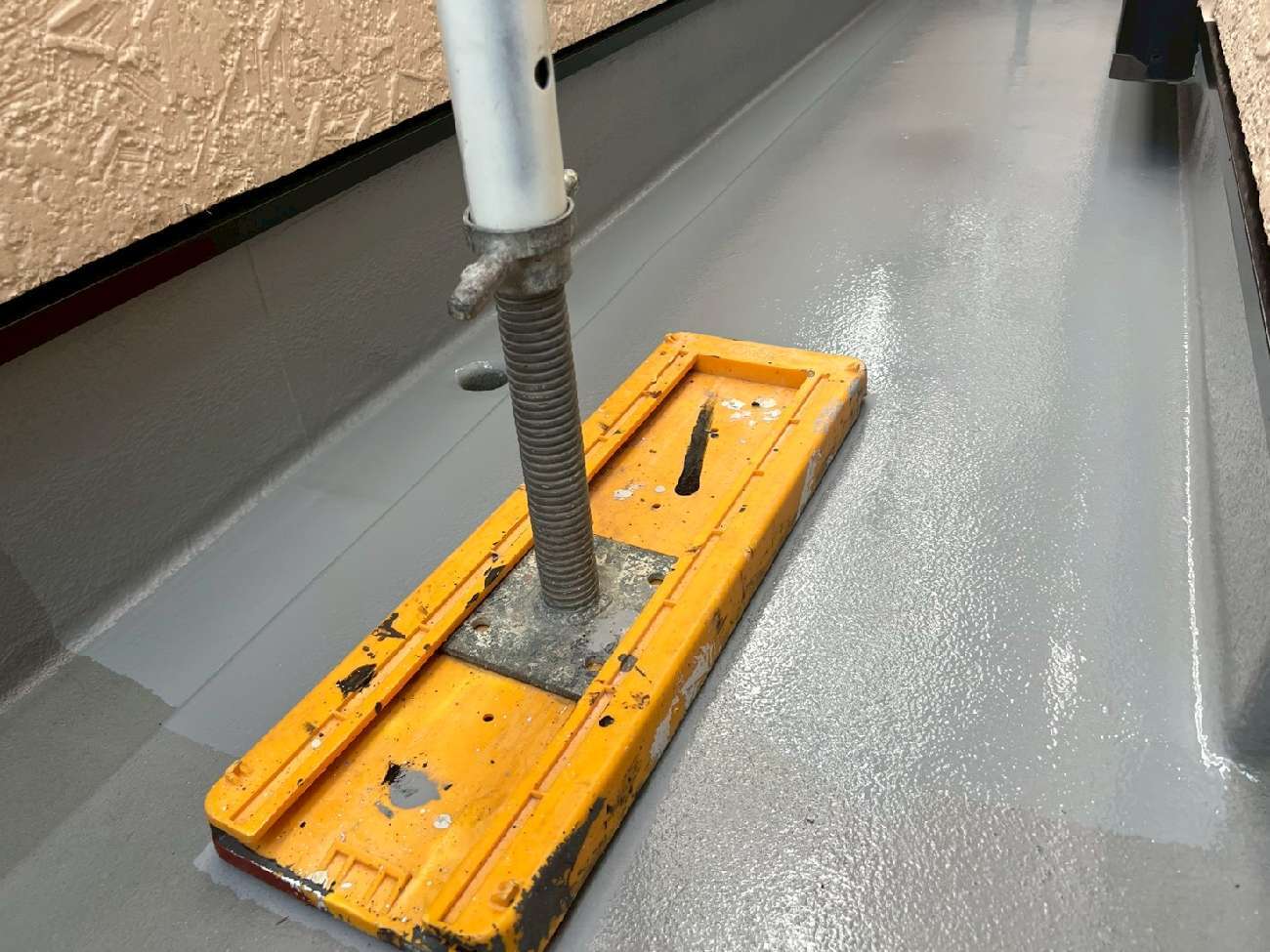

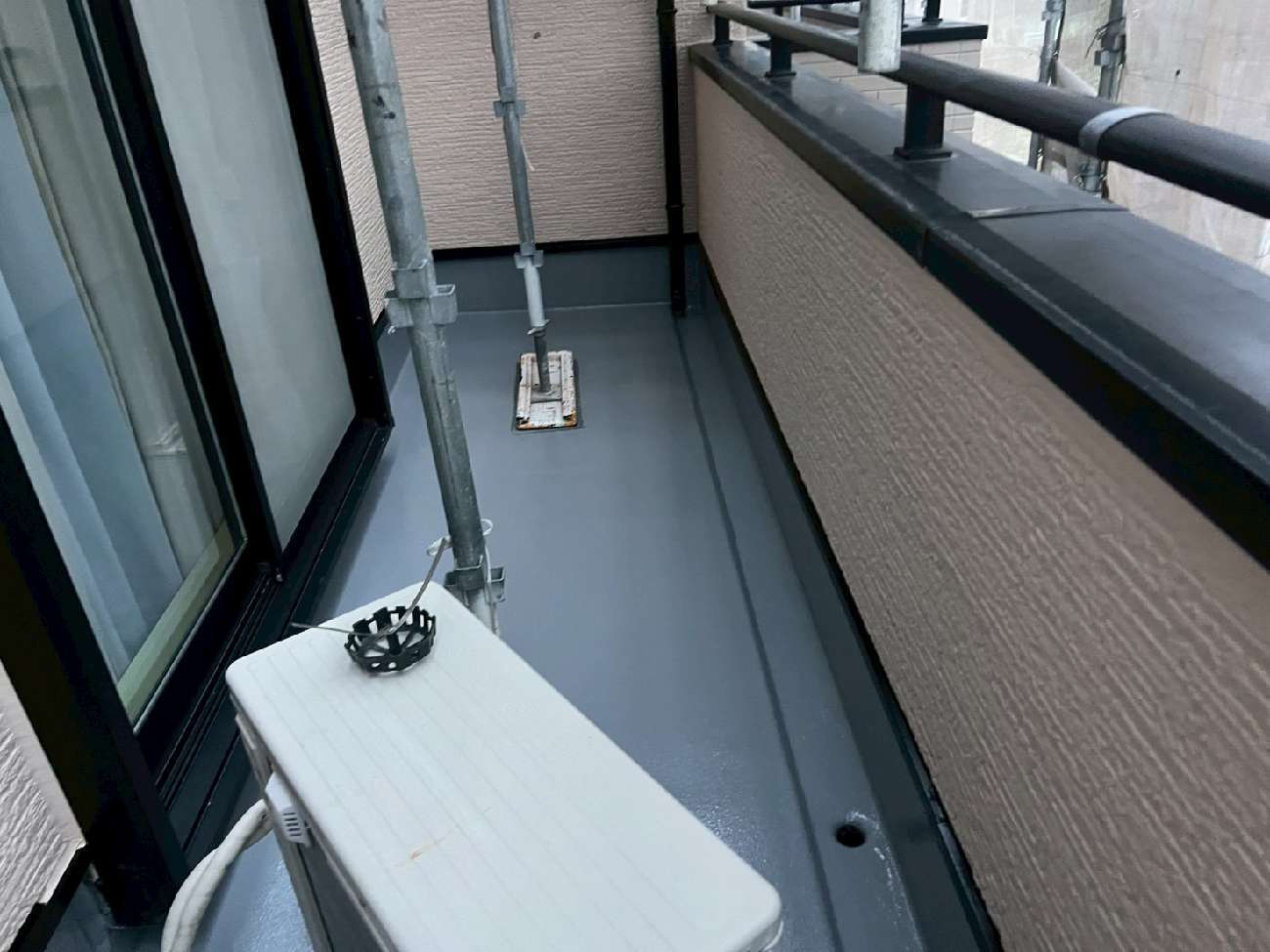

㊸ベランダ塗装が完成しました。

㊹外壁塗装が完成しました。
